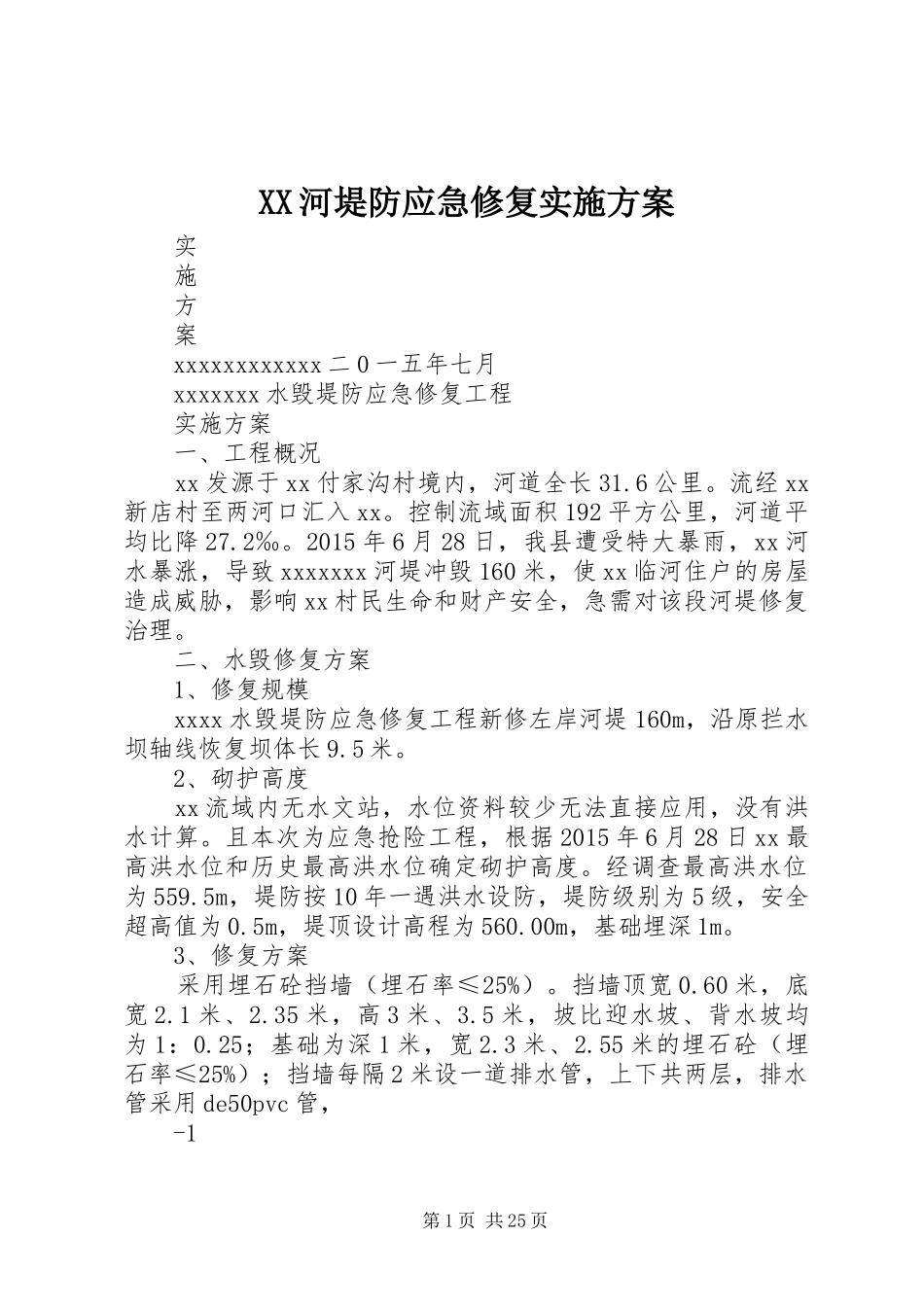

XX河堤防应急修复实施方案实施方案xxxxxxxxxxxx二0一五年七月xxxxxxx水毁堤防应急修复工程实施方案一、工程概况xx发源于xx付家沟村境内,河道全长31
流经xx新店村至两河口汇入xx
控制流域面积192平方公里,河道平均比降27
2015年6月28日,我县遭受特大暴雨,xx河水暴涨,导致xxxxxxx河堤冲毁160米,使xx临河住户的房屋造成威胁,影响xx村民生命和财产安全,急需对该段河堤修复治理
二、水毁修复方案1、修复规模xxxx水毁堤防应急修复工程新修左岸河堤160m,沿原拦水坝轴线恢复坝体长9
2、砌护高度xx流域内无水文站,水位资料较少无法直接应用,没有洪水计算
且本次为应急抢险工程,根据2015年6月28日xx最高洪水位和历史最高洪水位确定砌护高度
经调查最高洪水位为559
5m,堤防按10年一遇洪水设防,堤防级别为5级,安全超高值为0
5m,堤顶设计高程为560
00m,基础埋深1m
3、修复方案采用埋石砼挡墙(埋石率≤25%)
60米,底宽2
35米,高3米、3
5米,坡比迎水坡、背水坡均为1:0
25;基础为深1米,宽2

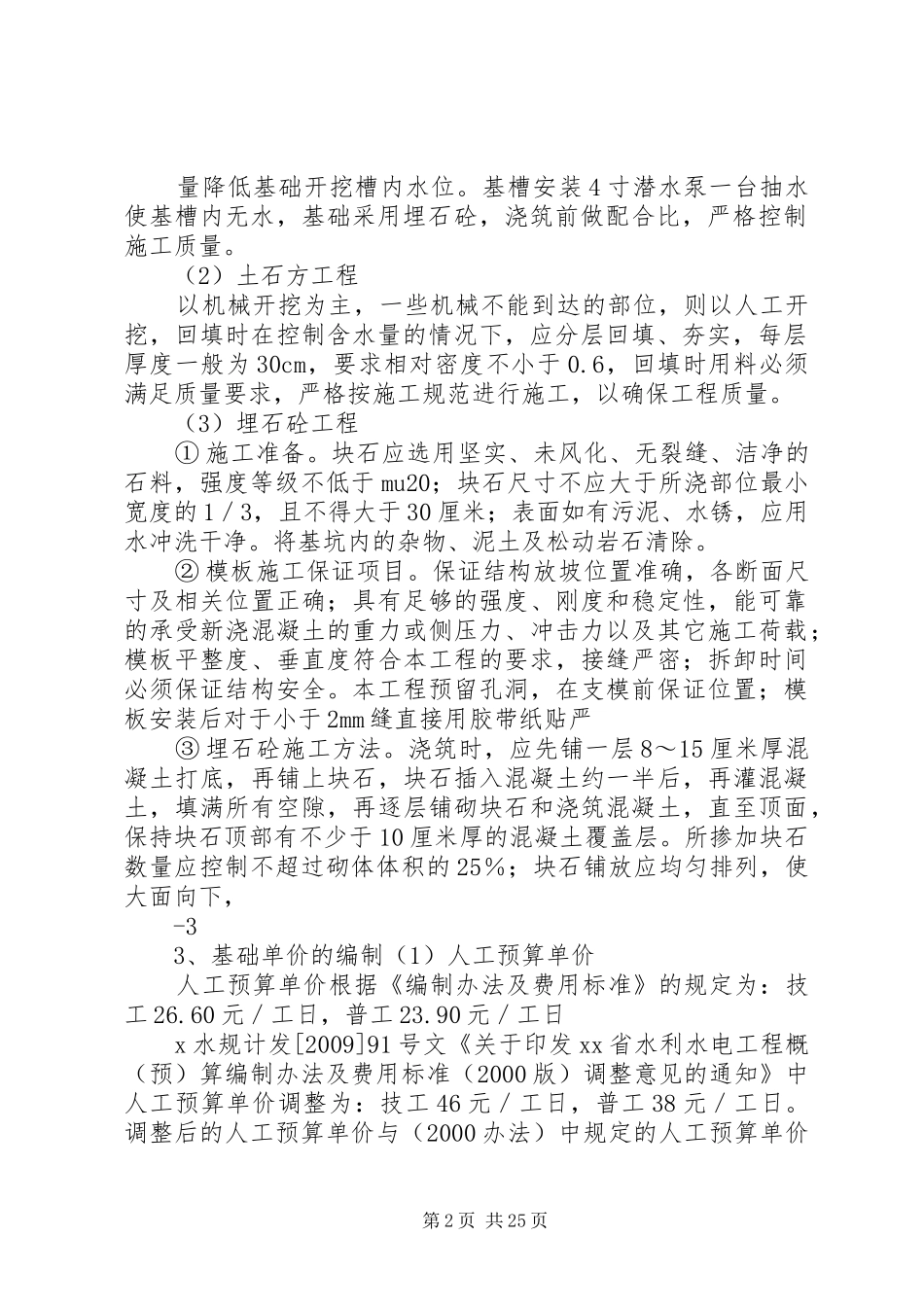

55米的埋石砼(埋石率≤25%);挡墙每隔2米设一道排水管,上下共两层,排水管采用de50pvc管,-1第1页共25页量降低基础开挖槽内水位
基槽安装4寸潜水泵一台抽水使基槽内无水,基础采用埋石砼,浇筑前做配合比,严格控制施工质量
(2)土石方工程以机械开挖为主,一些机械不能到达的部位,则以人工开挖,回填时在控制含水量的情况下,应分层回填、夯实,每层厚度一般为30cm,要求相对密度不小于0
6,回填时用料必须满足质量要求,严格按施工规范进行施工,以确保工程质量
(3)埋石砼工程①施工准备
块石应选用坚实、未风化、无裂缝、洁净的石料,强度等级不低于mu20;块石尺寸不应大于
