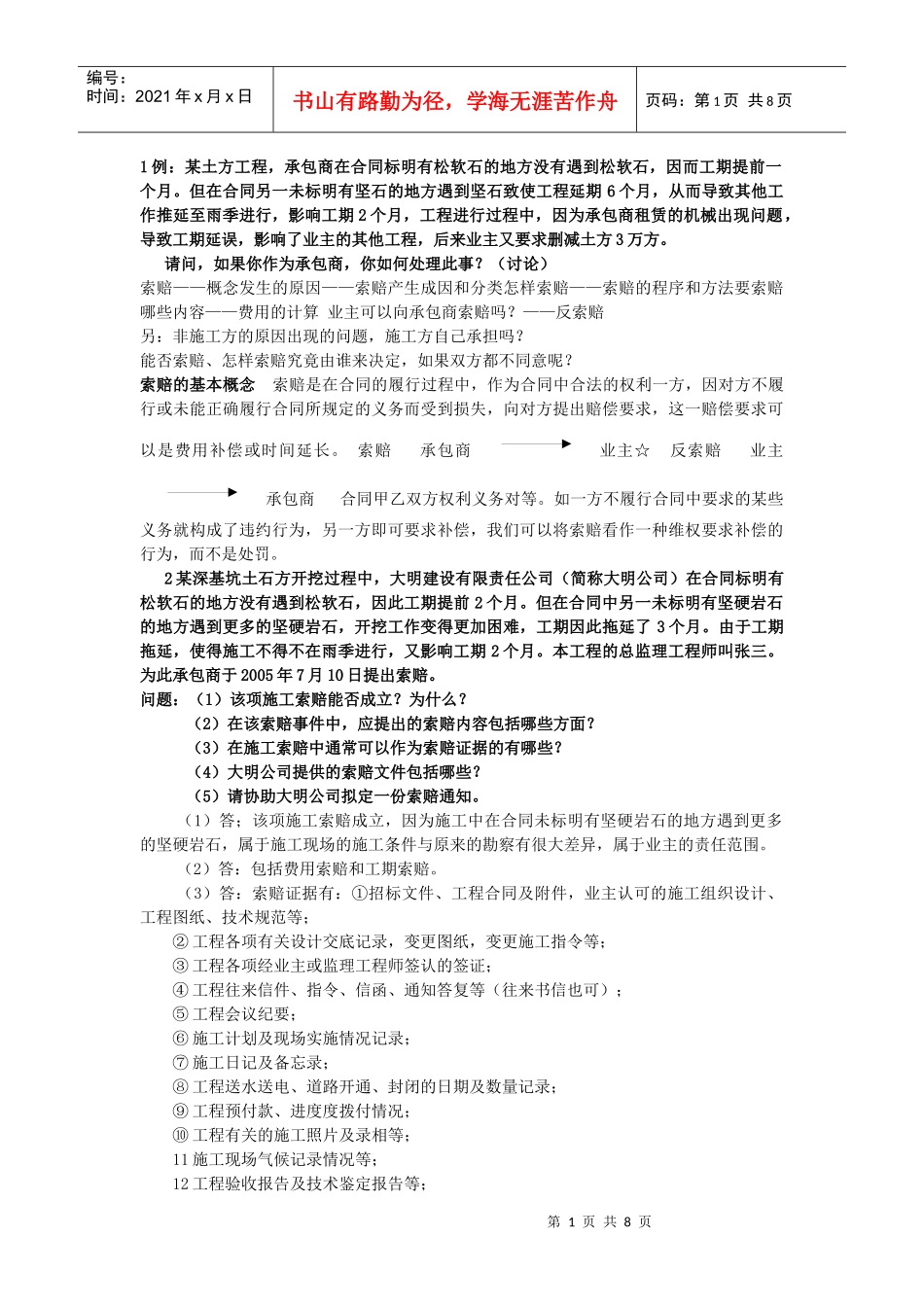

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页1例:某土方工程,承包商在合同标明有松软石的地方没有遇到松软石,因而工期提前一个月
但在合同另一未标明有坚石的地方遇到坚石致使工程延期6个月,从而导致其他工作推延至雨季进行,影响工期2个月,工程进行过程中,因为承包商租赁的机械出现问题,导致工期延误,影响了业主的其他工程,后来业主又要求删减土方3万方
请问,如果你作为承包商,你如何处理此事
(讨论)索赔——概念发生的原因——索赔产生成因和分类怎样索赔——索赔的程序和方法要索赔哪些内容——费用的计算业主可以向承包商索赔吗
——反索赔另:非施工方的原因出现的问题,施工方自己承担吗
能否索赔、怎样索赔究竟由谁来决定,如果双方都不同意呢
索赔的基本概念索赔是在合同的履行过程中,作为合同中合法的权利一方,因对方不履行或未能正确履行合同所规定的义务而受到损失,向对方提出赔偿要求,这一赔偿要求可以是费用补偿或时间延长
索赔承包商业主☆反索赔业主承包商合同甲乙双方权利义务对等
如一方不履行合同中要求的某些义务就构成了违约行为,另一方即可要求补偿,我们可以将索赔看作一种维权要求补偿的行为,而不是处罚
2某深基坑土石方开挖过程中,大明建设有限责任公司(简称大明公司)在合同标明有松软石的地方没有遇到松软石,因此工期提前2个月
但在合同中另一未标明有坚硬岩石的地方遇到更多的坚硬岩石,开挖工作变得更加困难,工期因此拖延了3个月
由于工期拖延,使得施工不得不在雨季进行,又影响工期2个月

本工程的总监理工程师叫张三
为此承包商于2005年7月10日提出索赔
问题:(1)该项施工索赔能否成立
(2)在该索赔事件中,应提出的索赔内容包括哪些方面
(3)在施工索赔中通常可以作为索赔证据的有哪些
(4)大明公司提供的索赔文件包括哪些

(5)请协助大明公司拟定一份索赔
