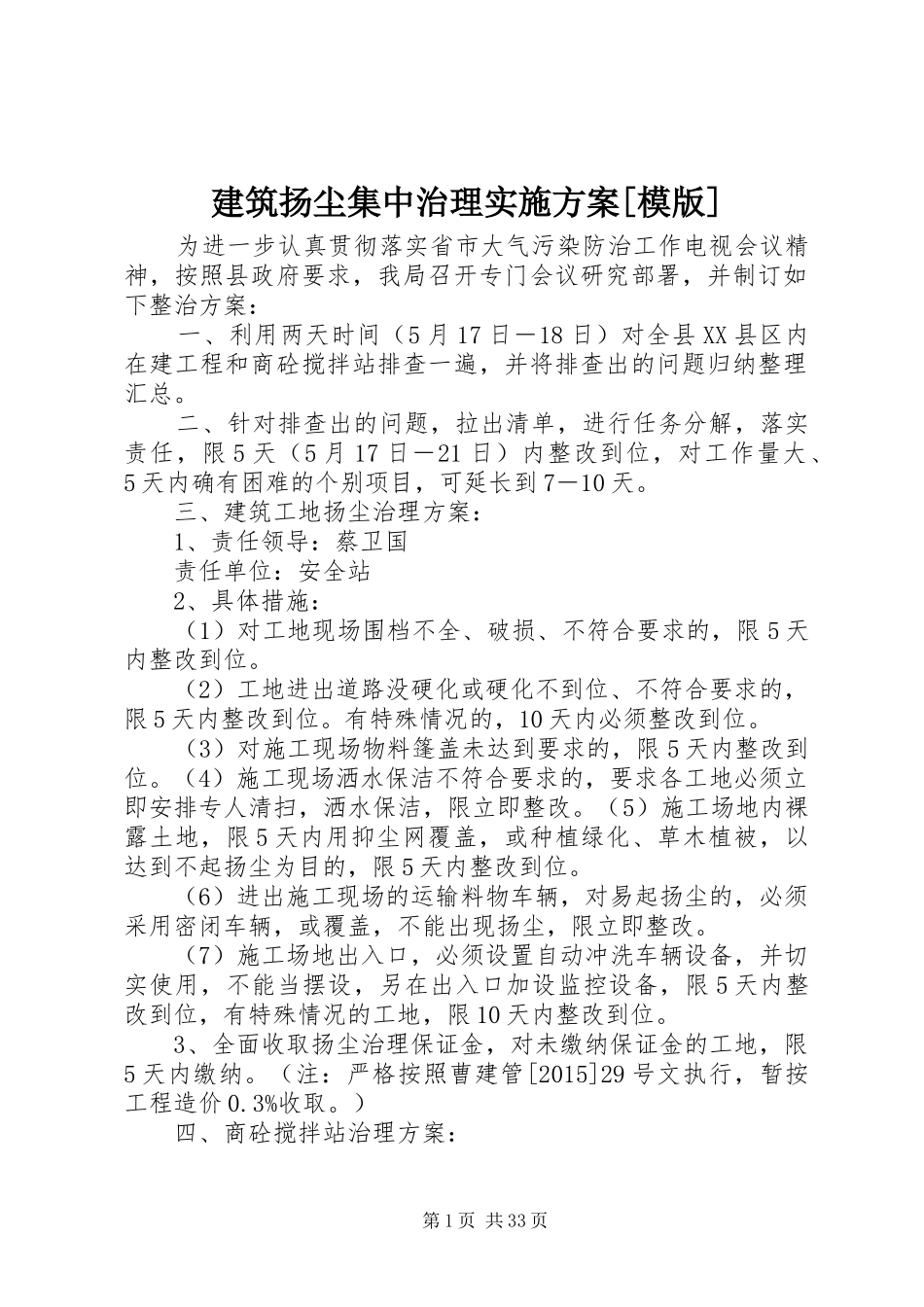

建筑扬尘集中治理实施方案[模版]为进一步认真贯彻落实省市大气污染防治工作电视会议精神,按照县政府要求,我局召开专门会议研究部署,并制订如下整治方案:一、利用两天时间(5月17日-18日)对全县XX县区内在建工程和商砼搅拌站排查一遍,并将排查出的问题归纳整理汇总
二、针对排查出的问题,拉出清单,进行任务分解,落实责任,限5天(5月17日-21日)内整改到位,对工作量大、5天内确有困难的个别项目,可延长到7-10天
三、建筑工地扬尘治理方案:1、责任领导:蔡卫国责任单位:安全站2、具体措施:(1)对工地现场围档不全、破损、不符合要求的,限5天内整改到位
(2)工地进出道路没硬化或硬化不到位、不符合要求的,限5天内整改到位
有特殊情况的,10天内必须整改到位
(3)对施工现场物料篷盖未达到要求的,限5天内整改到位
(4)施工现场洒水保洁不符合要求的,要求各工地必须立即安排专人清扫,洒水保洁,限立即整改
(5)施工场地内裸露土地,限5天内用抑尘网覆盖,或种植绿化、草木植被,以达到不起扬尘为目的,限5天内整改到位
(6)进出施工现场的运输料物车辆,对易起扬尘的,必须采用密闭车辆,或覆盖,不能出现扬尘,限立即整改
(7)施工场地出入口,必须设置自动冲洗车辆设备,并切实使用,不能当摆设,另在出入口加设监控设备,限5天内整改到位,有特殊情况的工地,限10天内整改到位
3、全面收取扬尘治理保证金,对未缴纳保证金的工地,限5天内缴纳
(注:严格按照曹建管[2015]29号文执行,暂按工程造价0

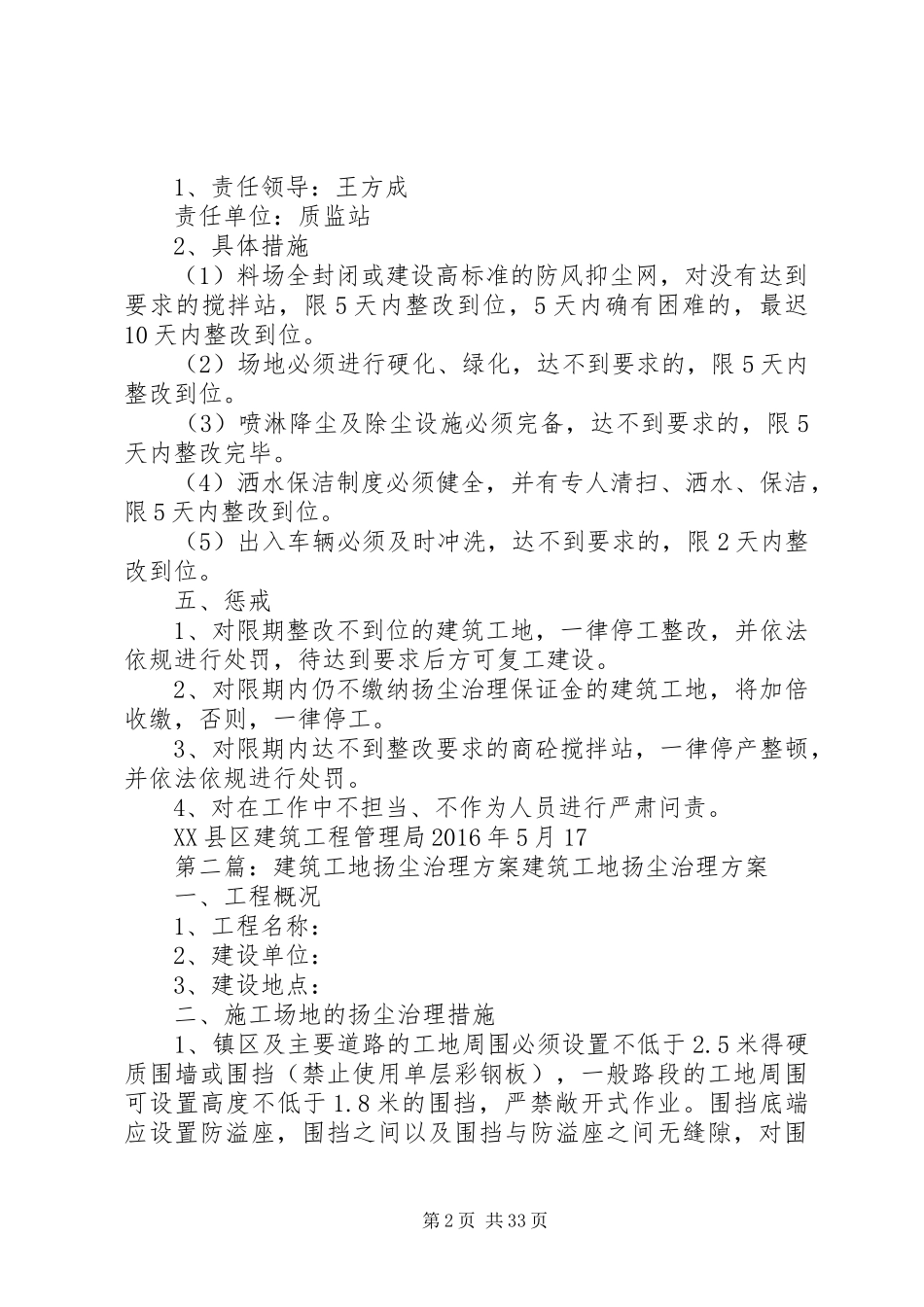

)四、商砼搅拌站治理方案:第1页共33页1、责任领导:王方成责任单位:质监站2、具体措施(1)料场全封闭或建设高标准的防风抑尘网,对没有达到要求的搅拌站,限5天内整改到位,5天内确有困难的,最迟10天内整改到位
(2)场地必须进行硬化、绿化,达不到要求的,限5天内整改到位
(3)喷淋降尘及除尘
