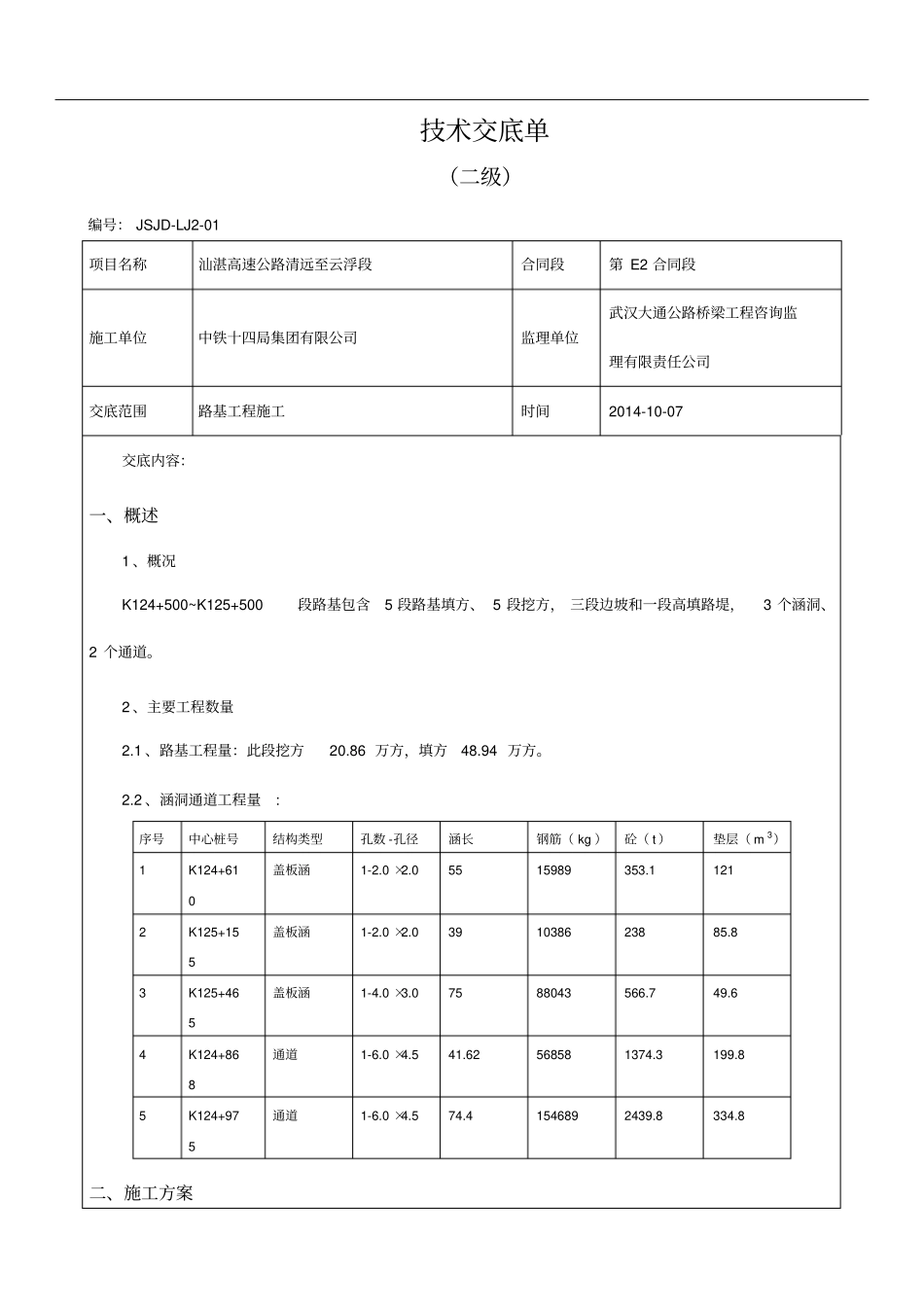

技术交底单(二级)编号:JSJD-LJ2-01项目名称汕湛高速公路清远至云浮段合同段第E2合同段施工单位中铁十四局集团有限公司监理单位武汉大通公路桥梁工程咨询监理有限责任公司交底范围路基工程施工时间2014-10-07交底内容:一、概述1、概况K124+500~K125+500段路基包含5段路基填方、5段挖方,三段边坡和一段高填路堤,3个涵洞、2个通道
2、主要工程数量2
1、路基工程量:此段挖方20
86万方,填方48
2、涵洞通道工程量:序号中心桩号结构类型孔数-孔径涵长钢筋(kg)砼(t)垫层(m3)1K124+610盖板涵1-2
05515989353
11212K125+155盖板涵1-2
0391038623885
83K125+465盖板涵1-4
07588043566
64K124+868通道1-6
62568581374
85K124+975通道1-6
41546892439

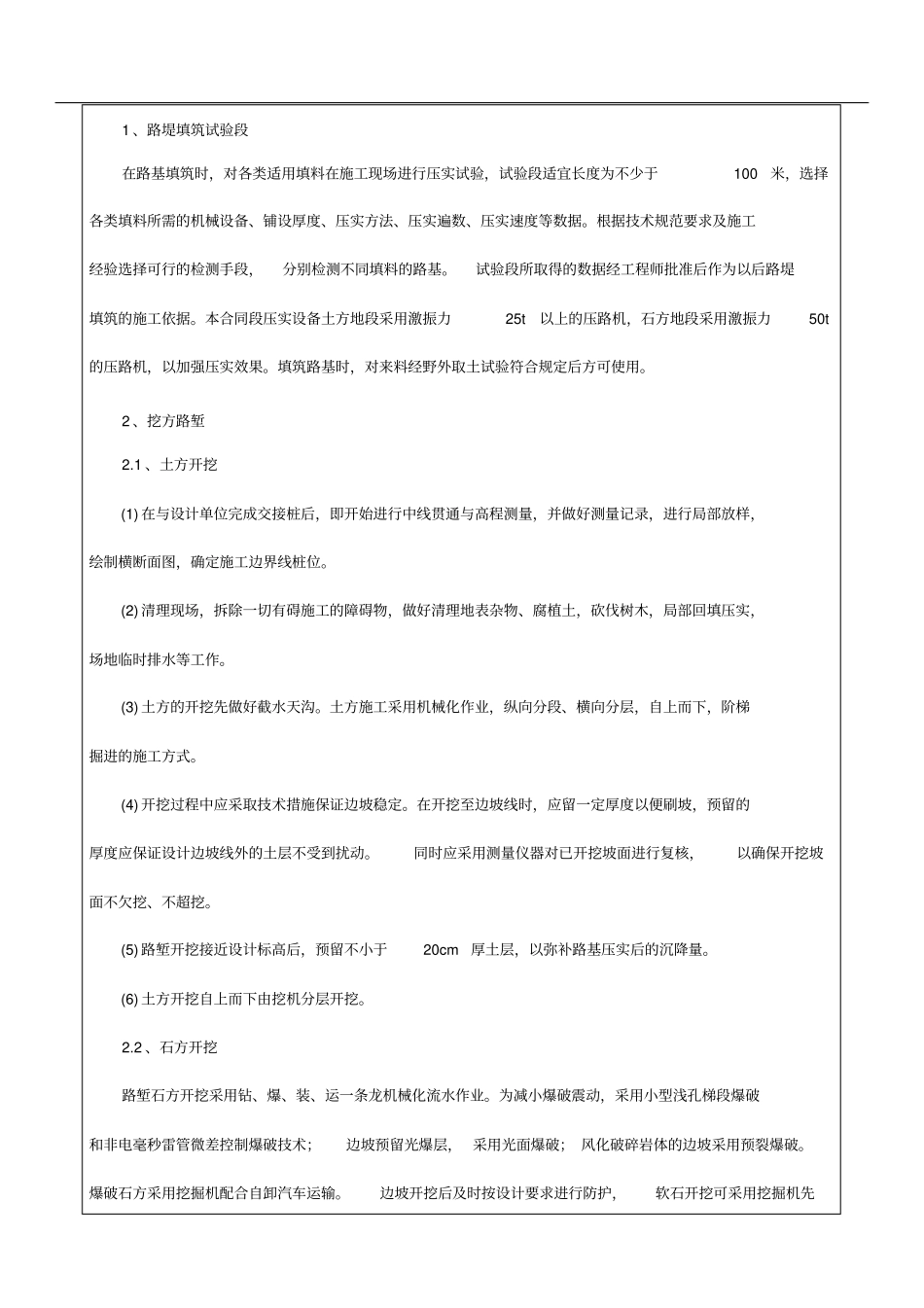

8二、施工方案1、路堤填筑试验段在路基填筑时,对各类适用填料在施工现场进行压实试验,试验段适宜长度为不少于100米,选择各类填料所需的机械设备、铺设厚度、压实方法、压实遍数、压实速度等数据
根据技术规范要求及施工经验选择可行的检测手段,分别检测不同填料的路基
试验段所取得的数据经工程师批准后作为以后路堤填筑的施工依据
本合同段压实设备土方地段采用激振力25t以上的压路机,石方地段采用激振力50t的压路机,以加强压实效果

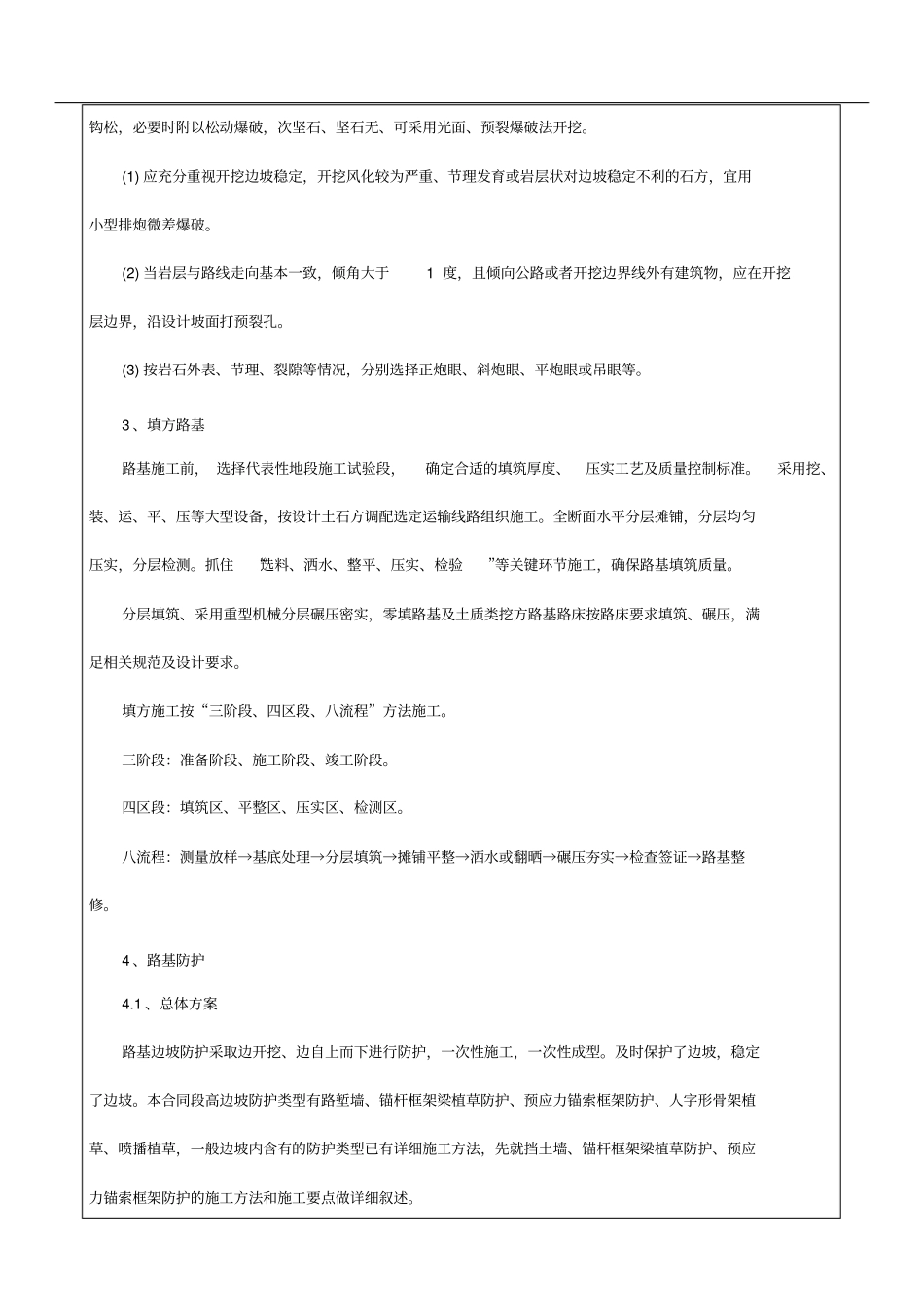

填筑路基时,对来料经野外取土试验符合规定后方可使用
2、挖方路堑2
1、土方开挖(1)在与设计单位完成交接桩后,即开始进行中线贯通与高程测量,并做好测量记录,进行局部放样,绘制横断面图,确定施工边界线桩位
(2)清理现场,拆除一切有碍施工的障碍物,做好清理地表杂物、腐植土
