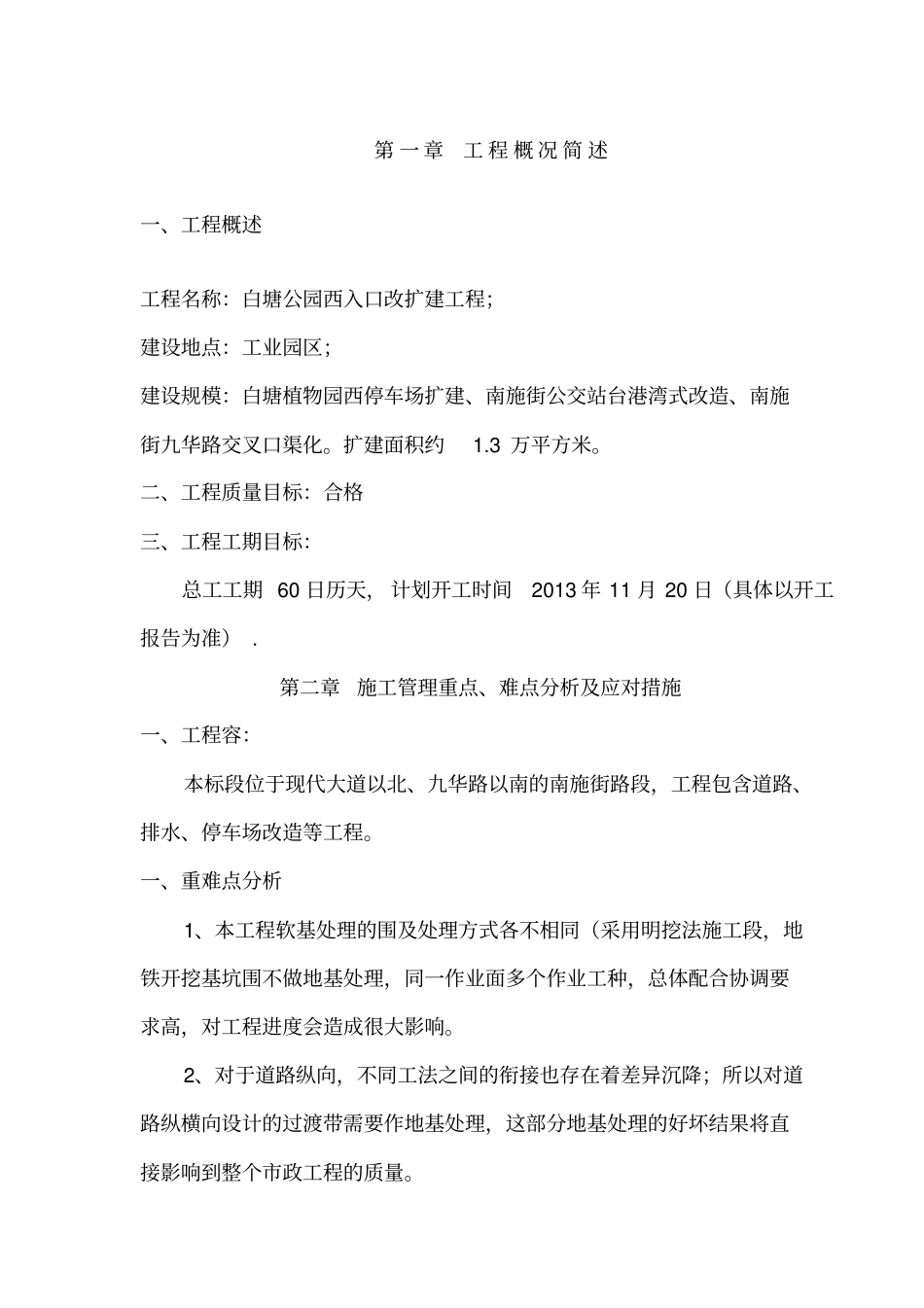

第一章工程概况简述一、工程概述工程名称:白塘公园西入口改扩建工程;建设地点:工业园区;建设规模:白塘植物园西停车场扩建、南施街公交站台港湾式改造、南施街九华路交叉口渠化
扩建面积约1
二、工程质量目标:合格三、工程工期目标:总工工期60日历天,计划开工时间2013年11月20日(具体以开工报告为准)
第二章施工管理重点、难点分析及应对措施一、工程容:本标段位于现代大道以北、九华路以南的南施街路段,工程包含道路、排水、停车场改造等工程
一、重难点分析1、本工程软基处理的围及处理方式各不相同(采用明挖法施工段,地铁开挖基坑围不做地基处理,同一作业面多个作业工种,总体配合协调要求高,对工程进度会造成很大影响
2、对于道路纵向,不同工法之间的衔接也存在着差异沉降;所以对道路纵横向设计的过渡带需要作地基处理,这部分地基处理的好坏结果将直接影响到整个市政工程的质量
3、地区属于南亚热带季风气候,雨量充沛,本工程施工不可能避开台风、雨季,工程施工受影响的程度高,次数多
作为软基处理工程施工,台风、雨天的影响往往不仅仅是台风、雨天的时间,在台风、雨天过后的相当一段时间里,影响还会延续
二、应对措施1、在软基处理施工前,根据工程实际情况,精心编制专项施工方案,并报公司总部及监理审批,通过方可实施
2、成立以项目技术负责人为组长的软基处理专项领导小组,实行责任分工,责任到人,并执行严格的奖惩制度,并通过各种信息化管理手段的运用,对工程质量、施工进度、工程造价和安全、文明施工实施全过程控制
3、雨季是软基处理施工工程的重大障碍,项目部将加强与气象部门的联系,根据气象预报合理做出施工安排,在雨季来临前,避免大围铺开作业,并做好现场的排水准备工作
雨季施工时,应作好面层排水,尽量作到雨前将摊铺的松土压实完毕,否则复工时应重新检验路堤压实度,满足设计要求后方可恢复施工

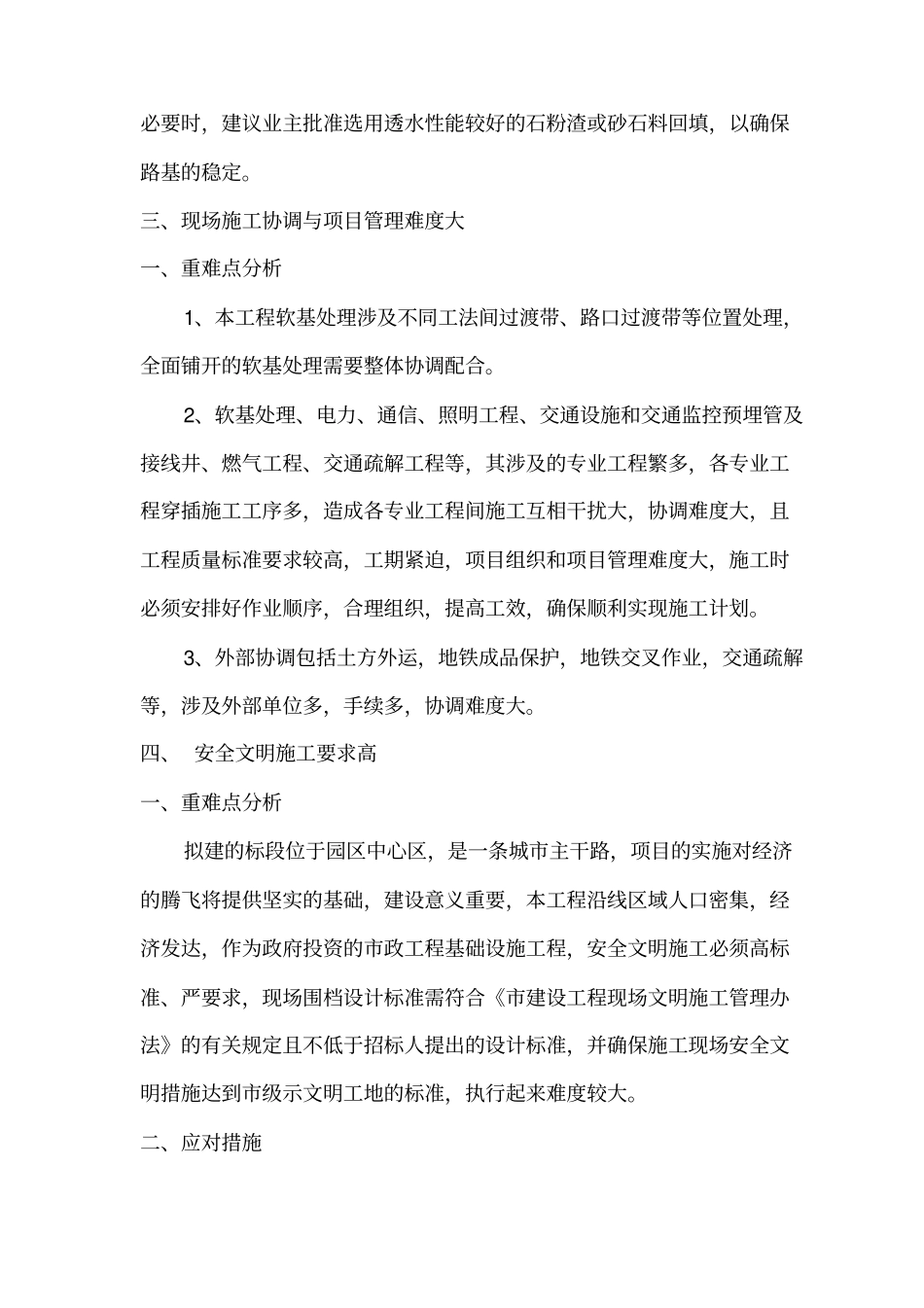

4、根据设计要求和处
