第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共32页工程签证单工程名称:长青
海世界一期住宅楼地库施工单位:荣成建筑集团第十一项目部事由:地库C段坡道钢筋绑扎,需排地下水内容:地库C段排地下水,才用直径32mm潜水泵一台2011年12月3日上午7:12—11:30用时258分钟2011年12月3日下午11:30—16:08用时278分钟建设单位:荣成慧华置业有限公司造价咨询单位:年月日监理单位:荣成九州工程监理有限公司年月日施工单位:荣成建筑集团第十一项目部年月日第2页共32页第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页工程签证单工程名称:长青

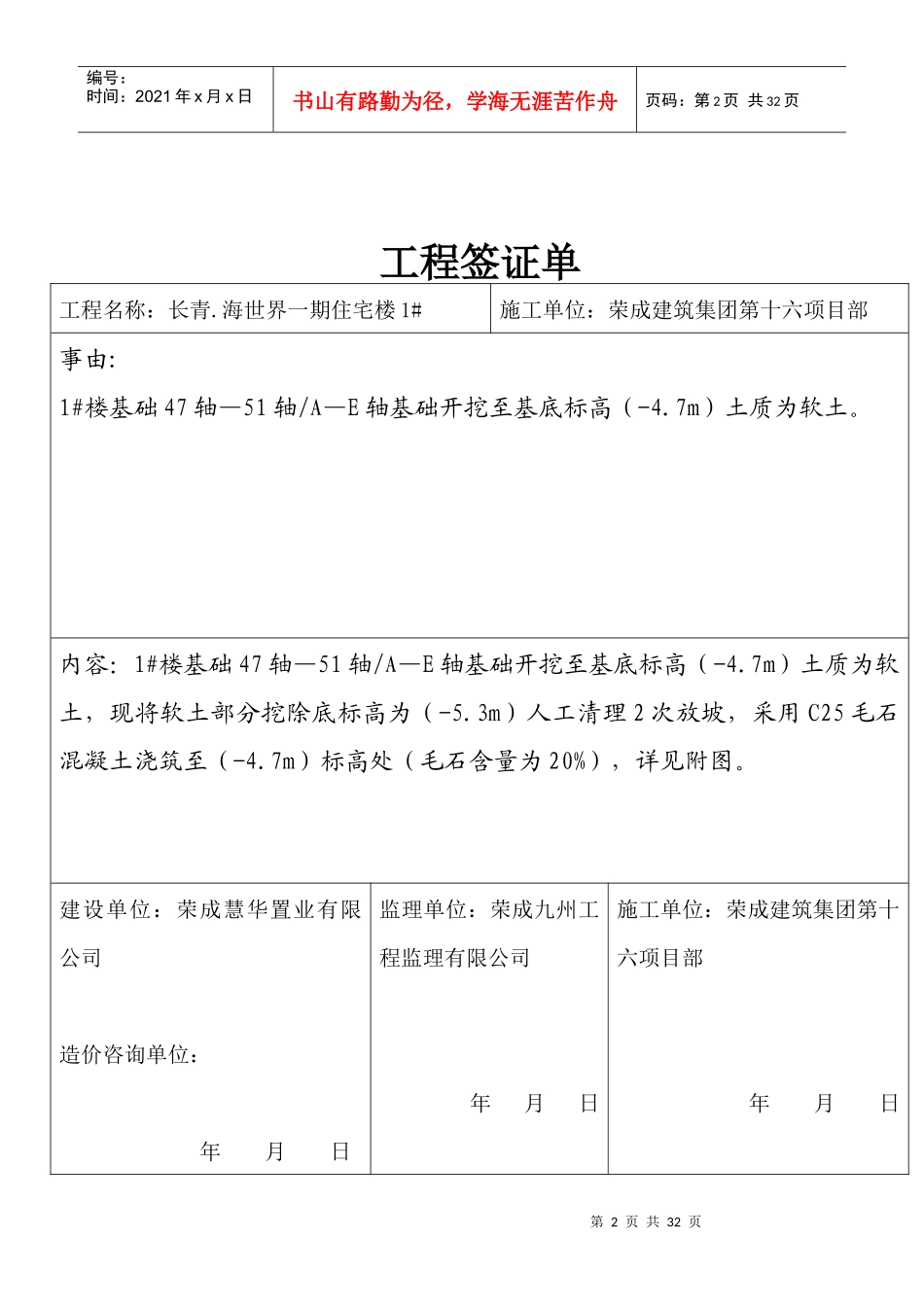

海世界一期住宅楼1#施工单位:荣成建筑集团第十六项目部事由:1#楼基础47轴—51轴/A—E轴基础开挖至基底标高(-4
7m)土质为软土
内容:1#楼基础47轴—51轴/A—E轴基础开挖至基底标高(-4
7m)土质为软土,现将软土部分挖除底标高为(-5
3m)人工清理2次放坡,采用C25毛石混凝土浇筑至(-4
7m)标高处(毛石含量为20%),详见附图
建设单位:荣成慧华置业有限公司造价咨询单位:年月日监理单位:荣成九州工程监理有限公司年月日施工单位:荣成建筑集团第十六项目部年月日第3页共32页第2页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共32页工程签证单工程名称:长青
海世界一期住宅楼地库施工单位:荣成建筑集团第十一项目部事由:地库C段外围贴防水,需排地下水
内容:地库C段排地下水,才用直径50mm潜水泵一台2011年11月03日上午5:52—8:30、09:38—11:30用时270分钟2011年11月03日下午13:45—15:30、18:22—20:05、23:15:—24:00用时253分钟
