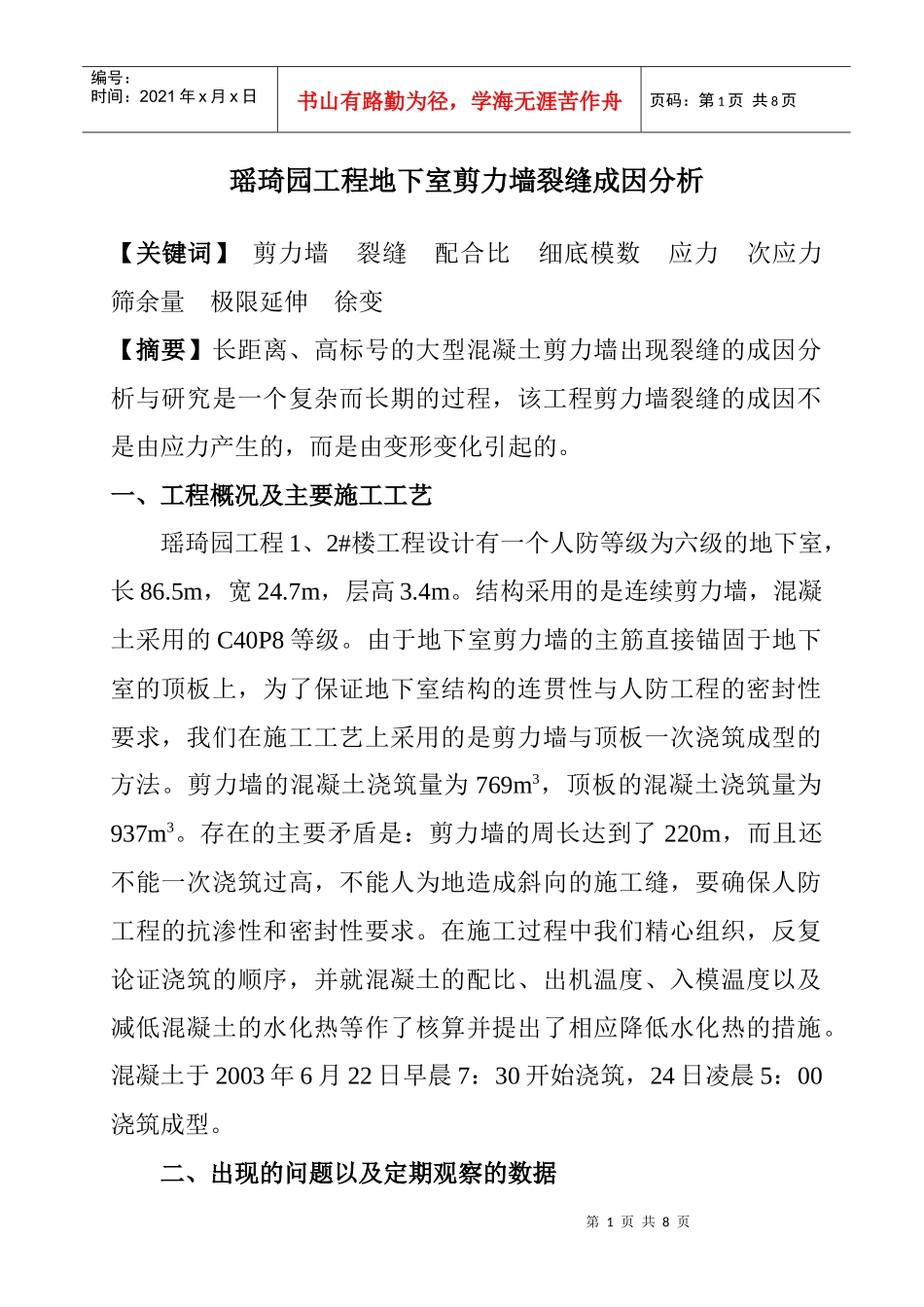

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页瑶琦园工程地下室剪力墙裂缝成因分析【关键词】剪力墙裂缝配合比细底模数应力次应力筛余量极限延伸徐变【摘要】长距离、高标号的大型混凝土剪力墙出现裂缝的成因分析与研究是一个复杂而长期的过程,该工程剪力墙裂缝的成因不是由应力产生的,而是由变形变化引起的
一、工程概况及主要施工工艺瑶琦园工程1、2#楼工程设计有一个人防等级为六级的地下室,长86
5m,宽24
7m,层高3
结构采用的是连续剪力墙,混凝土采用的C40P8等级
由于地下室剪力墙的主筋直接锚固于地下室的顶板上,为了保证地下室结构的连贯性与人防工程的密封性要求,我们在施工工艺上采用的是剪力墙与顶板一次浇筑成型的方法
剪力墙的混凝土浇筑量为769m3,顶板的混凝土浇筑量为937m3
存在的主要矛盾是:剪力墙的周长达到了220m,而且还不能一次浇筑过高,不能人为地造成斜向的施工缝,要确保人防工程的抗渗性和密封性要求
在施工过程中我们精心组织,反复论证浇筑的顺序,并就混凝土的配比、出机温度、入模温度以及减低混凝土的水化热等作了核算并提出了相应降低水化热的措施
混凝土于2003年6月22日早晨7:30开始浇筑,24日凌晨5:00浇筑成型

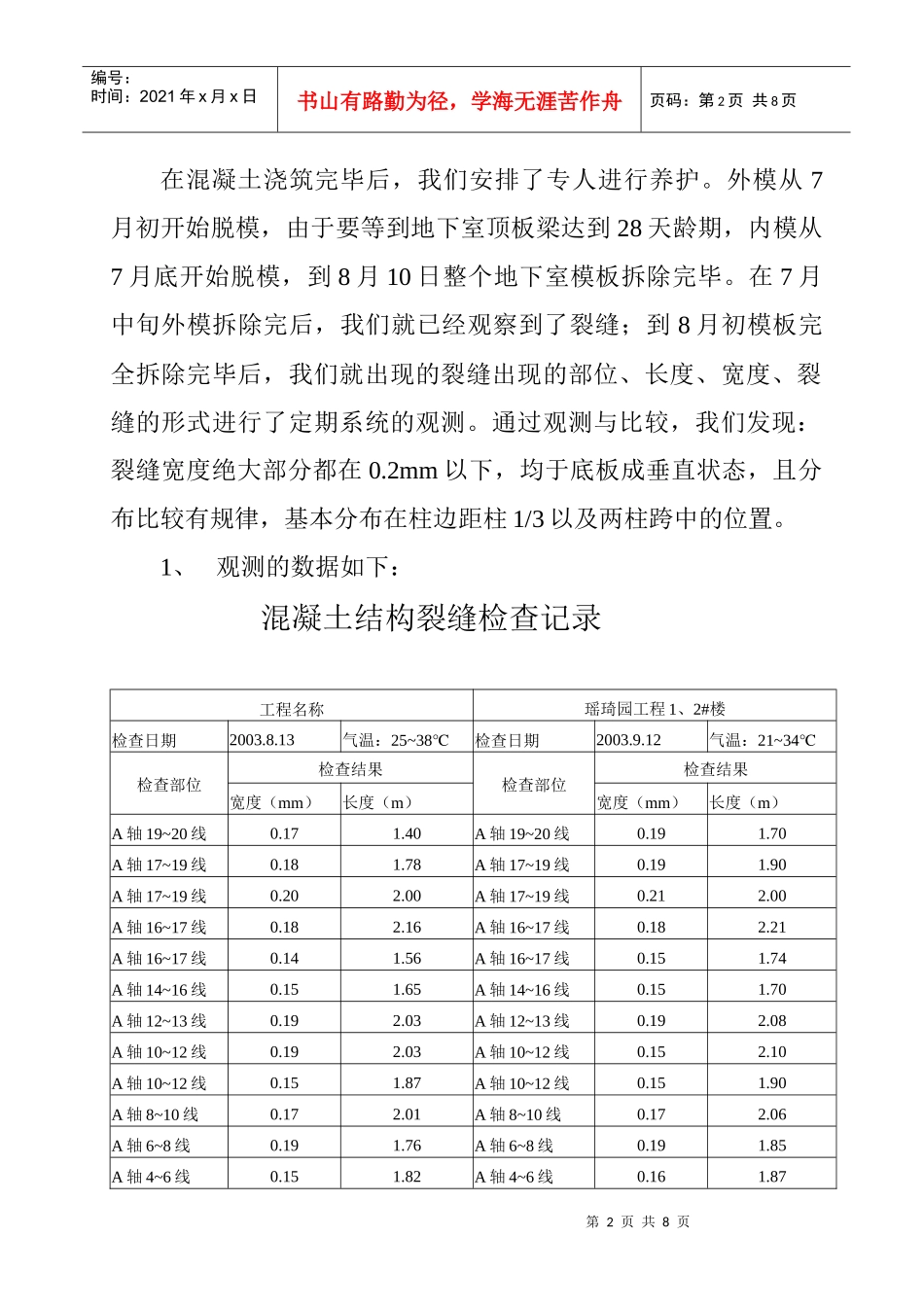

二、出现的问题以及定期观察的数据第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页在混凝土浇筑完毕后,我们安排了专人进行养护
外模从7月初开始脱模,由于要等到地下室顶板梁达到28天龄期,内模从7月底开始脱模,到8月10日整个地下室模板拆除完毕

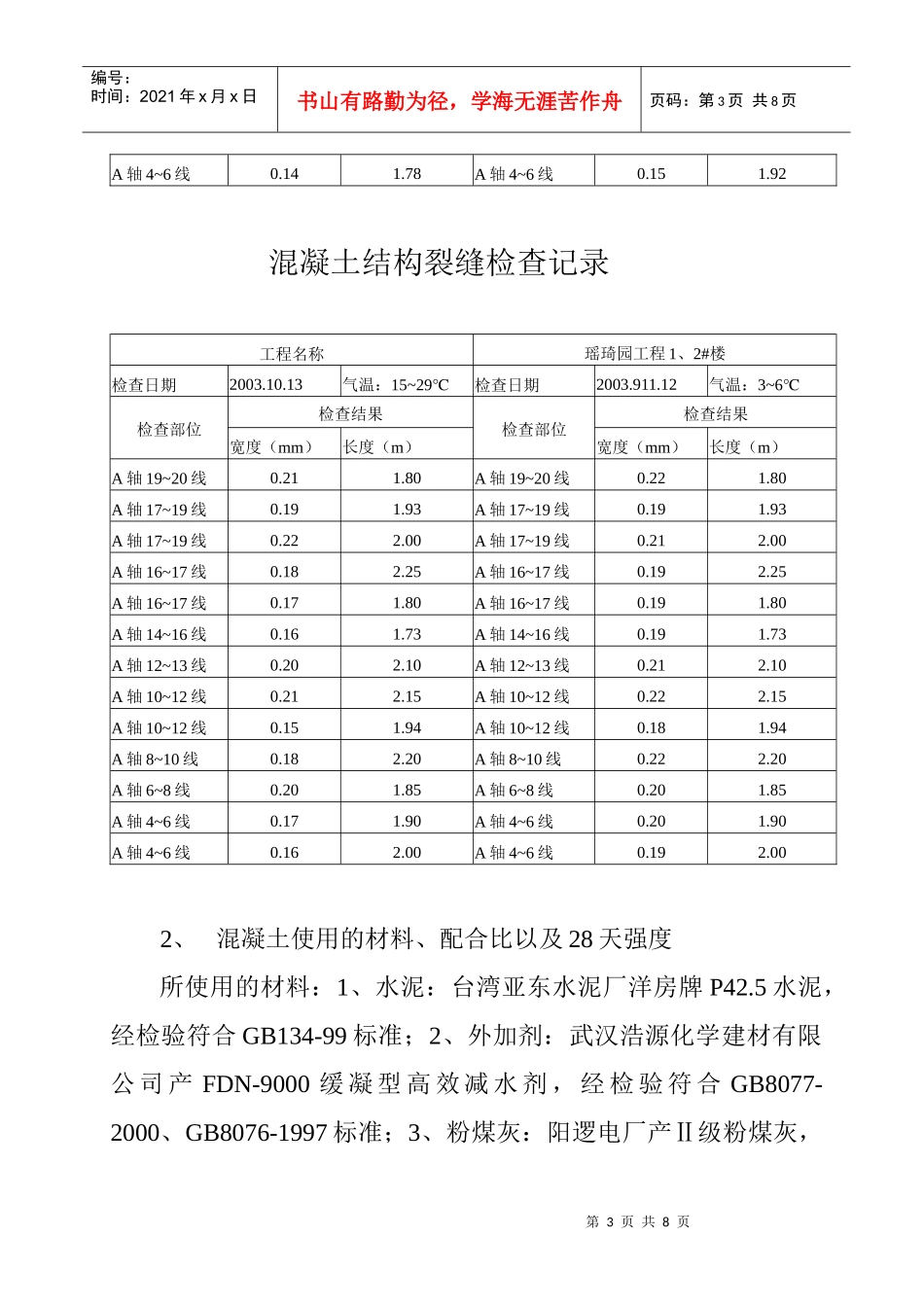

在7月中旬外模拆除完后,我们就已经观察到了裂缝;到8月初模板完全拆除完毕后,我们就出现的裂缝出现的部位、长度、宽度、裂缝的形式进行了定期系统的观测
通过观测与比较,我们发现:裂缝宽度绝大部分都在0
2mm以下,均于
