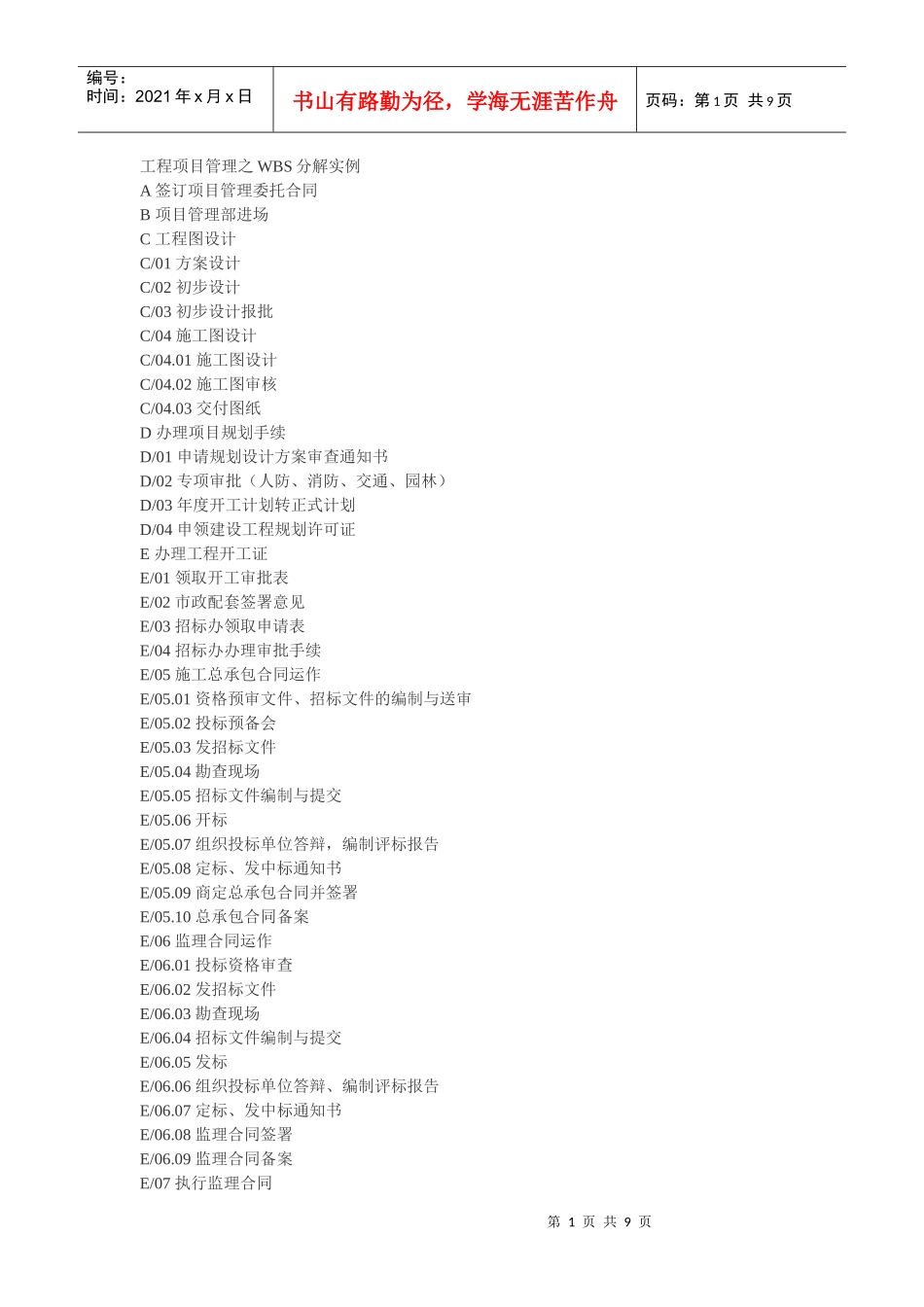

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页工程项目管理之WBS分解实例A签订项目管理委托合同B项目管理部进场C工程图设计C/01方案设计C/02初步设计C/03初步设计报批C/04施工图设计C/04
01施工图设计C/04
02施工图审核C/04
03交付图纸D办理项目规划手续D/01申请规划设计方案审查通知书D/02专项审批(人防、消防、交通、园林)D/03年度开工计划转正式计划D/04申领建设工程规划许可证E办理工程开工证E/01领取开工审批表E/02市政配套签署意见E/03招标办领取申请表E/04招标办办理审批手续E/05施工总承包合同运作E/05
01资格预审文件、招标文件的编制与送审E/05
02投标预备会E/05
03发招标文件E/05
04勘查现场E/05
05招标文件编制与提交E/05
06开标E/05
07组织投标单位答辩,编制评标报告E/05
08定标、发中标通知书E/05
09商定总承包合同并签署E/05
10总承包合同备案E/06监理合同运作E/06
01投标资格审查E/06
02发招标文件E/06
03勘查现场E/06
04招标文件编制与提交E/06
05发标E/06
06组织投标单位答辩、编制评标报告E/06
07定标、发中标通知书E/06
08监理合同签署E/06
09监理合同备案E/07执行监理合同第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页E/07
01项目监理大纲审查E/07
02项目实施过程的监理业绩评价E/07
01工程进度控制E/07
02工程质量控制E/07
03工程成本控制E/07
04工程变更、费用索赔与价格调整管理E/07
05工程施工风险防范与管理E/07
06工程计量与支付的管理E
