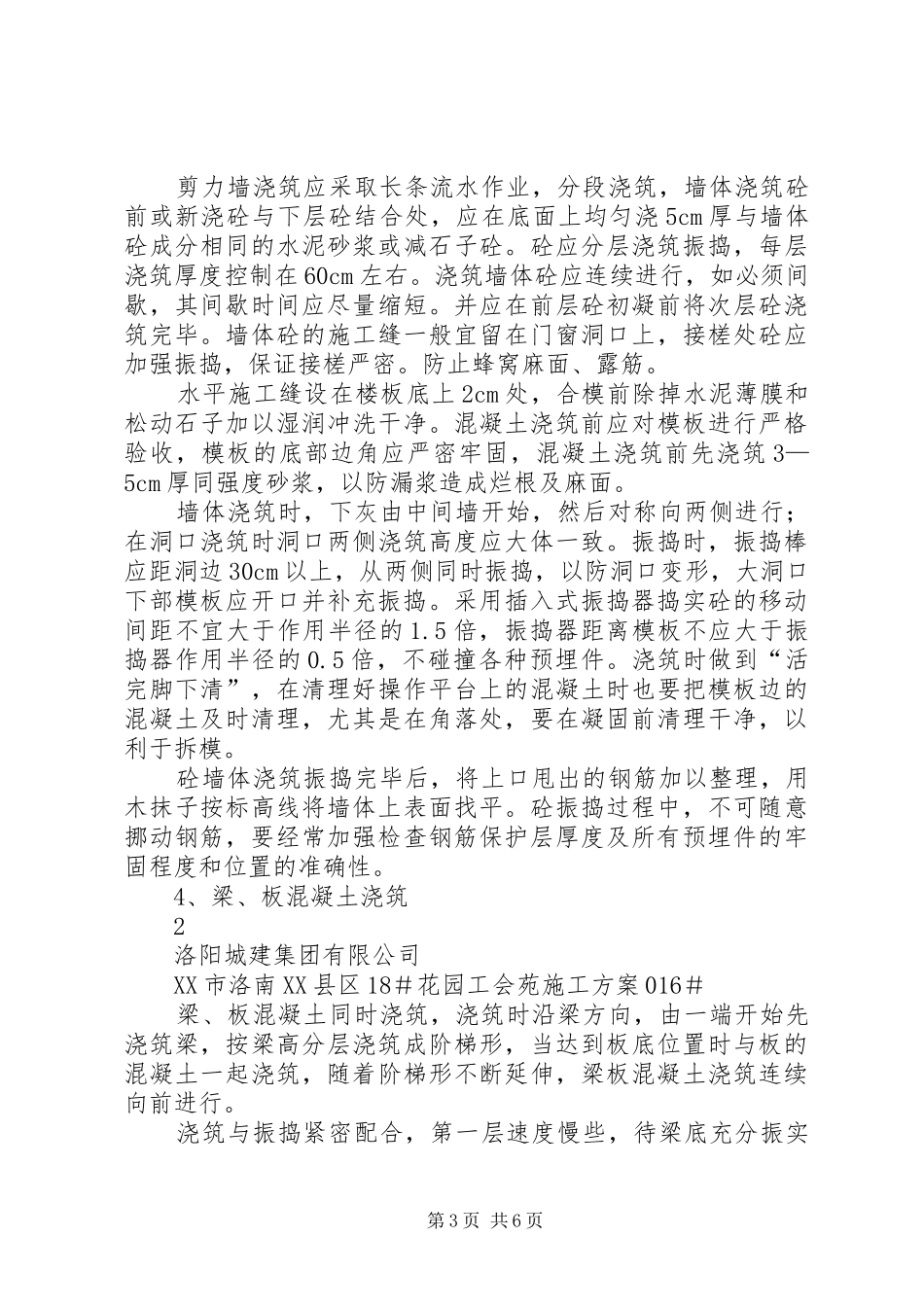

16、主体砼浇筑方案XX市洛南XX县区18#花园工会苑小区1#、2#住宅楼工程主体砼施工方案(016)编制人:审核人:批准人:洛阳城建集团有限公司二oo七年三月二十日XX市洛南XX县区18#花园工会苑施工方案016#主体混凝土施工方案一、概况本施工方案是针对XX市洛南新18#花园工会苑1#、2#住宅楼工程±0.00以上剪力墙(柱)、梁、板、楼梯混凝土浇筑工作而编制的。为了更好的控制计划进度目标和能够更好的控制砼浇筑质量以及避免在施工过程中人为踩踏钢筋造成的钢筋位移,保证钢筋保护层厚度满足设计要求,也为了降低工人的劳动强度、提高砼施工效率,1#、2#住宅楼工程在±0.00以上继续使用布料机进行施工。主体砼设计情况:梁板:1~10层:c40;11~20层:c35;20层以上:c30。柱、剪力墙:29.920以下:c40;29.920~59.920:c35;59.920以上:c30。楼梯及零星工程:随楼层板二、人员组织:1、管理人员:项目经理:罗晓东项目副经理:李学刚项目工程师:代晓红1#楼主工长:张京伟2#楼主工长:张九利质检员:肖红九材料员:张红跃试验员:穆凤英2.劳力组织:工种人数钢筋工40砼工15抹面工4木工70电工43、施工材料及机械为了加快施工进度,缩短工期,本工程所需砼均使用商品砼,用5-6台砼运输车从洛阳城建集团商品砼搅拌站运送商品砼到现场,一台第1页共6页hbt60砼输送泵、固定式布料机,布料机塔架采用钢管塔架;布料臂架采用低合金高强钢组焊薄壁箱形断面结构,由三节组成,在泵管之间用90°弯管相连通,以保证布料臂架的俯、仰、曲、伸悉能运行自如;为了减小布料臂架负荷对塔架的压弯作用,布料杆上装有平衡臂并配有平衡重。其他施工机具及设备配置如下:照明灯具10套、电弧电焊机3台、钢筋成型机3台、钢筋调直机2台、1000w碘钨灯10台、四、混凝土浇筑1、混凝土输送1洛阳城建集团有限公司XX市洛南XX县区18#花园工会苑施工方案016#根据本工程混凝土坍落度要求况进行申请。混凝土由罐车运至现场,采用输送泵送至作业面,再由泵管输送到布料机。在施工过程中尽量将布料机塔架固定在浇筑面积的中心,以便能够同时满足结构特点、平面形状和几何尺寸的要求并且能够保证不移动布料机就能对建筑面积进行一次性浇筑。其塔架底部模板支撑要进行加强以满足在泵送过程中其塔架产生的震动荷载。在浇筑时,应由远而近浇筑。混凝土的坍落度严格控制在要求值偏差范围内,保证作业面混凝土不产生离析现象。2、砼浇筑前的准备在浇筑砼前要对钢筋的品种、规格、数量、间距、尺寸、位置、形状、长度、搭接长度、锚固长度、预埋件的数量及抗震构造要求进行检查。对于钢筋的成品保护将安排专人看护并铺设跑道、跳板以防止踩踏,以保证板筋的保护层厚度及分布筋间距、位置、形状正确。为防止砼浇筑新老砼出现烂根,需精心做好施工过程产品的实物质量,商砼浇筑前对模板、梁底进行冲水处理,冲掉表面尘土及锯末;对于剪力墙进行座浆以防止其烂根。对于水平结构的砼表面在已硬化的施工缝接槎处,浇筑砼前,应清除垃圾、水泥薄膜,表面上松动砂、石和软弱砼层应加以凿毛,用水冲洗干净并充分湿润一般不宜少于24小时,残留在砼表面的积水应予以清除。3、剪力墙混凝土浇筑第2页共6页剪力墙浇筑应采取长条流水作业,分段浇筑,墙体浇筑砼前或新浇砼与下层砼结合处,应在底面上均匀浇5cm厚与墙体砼成分相同的水泥砂浆或减石子砼。砼应分层浇筑振捣,每层浇筑厚度控制在60cm左右。浇筑墙体砼应连续进行,如必须间歇,其间歇时间应尽量缩短。并应在前层砼初凝前将次层砼浇筑完毕。墙体砼的施工缝一般宜留在门窗洞口上,接槎处砼应加强振捣,保证接槎严密。防止蜂窝麻面、露筋。水平施工缝设在楼板底上2cm处,合模前除掉水泥薄膜和松动石子加以湿润冲洗干净。混凝土浇筑前应对模板进行严格验收,模板的底部边角应严密牢固,混凝土浇筑前先浇筑3—5cm厚同强度砂浆,以防漏浆造成烂根及麻面。墙体浇筑时,下灰由中间墙开始,然后对称向两侧进行;在洞口浇筑时洞口两侧浇筑高度应大体一致。振捣时,振捣棒应距洞边30cm以上,从两侧同时振捣,以防洞口变形,大洞口下部模板应开口并补充振捣。采用插入式振捣器捣...
