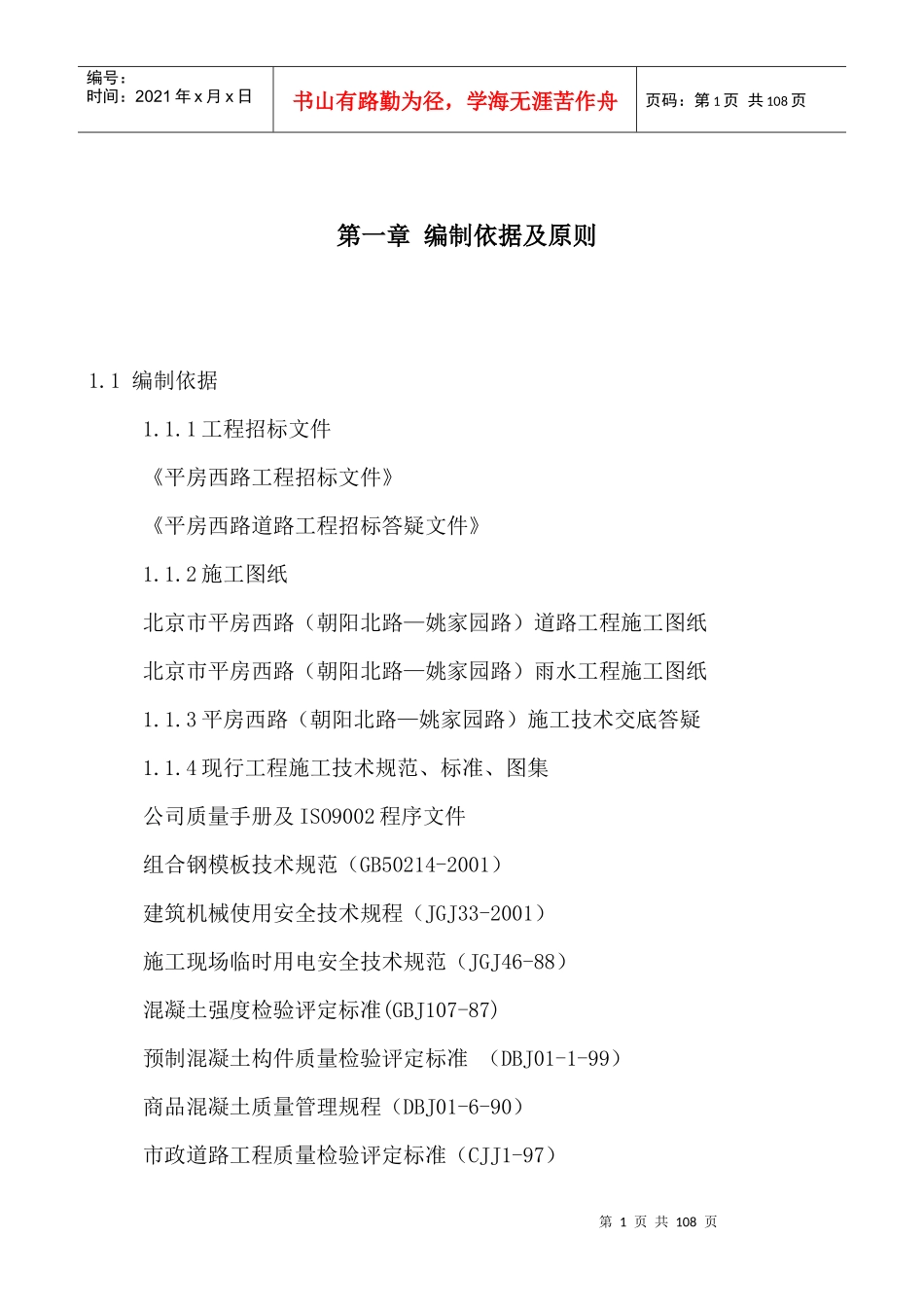

第1页共108页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共108页第一章编制依据及原则1.1编制依据1.1.1工程招标文件《平房西路工程招标文件》《平房西路道路工程招标答疑文件》1.1.2施工图纸北京市平房西路(朝阳北路—姚家园路)道路工程施工图纸北京市平房西路(朝阳北路—姚家园路)雨水工程施工图纸1.1.3平房西路(朝阳北路—姚家园路)施工技术交底答疑1.1.4现行工程施工技术规范、标准、图集公司质量手册及ISO9002程序文件组合钢模板技术规范(GB50214-2001)建筑机械使用安全技术规程(JGJ33-2001)施工现场临时用电安全技术规范(JGJ46-88)混凝土强度检验评定标准(GBJ107-87)预制混凝土构件质量检验评定标准(DBJ01-1-99)商品混凝土质量管理规程(DBJ01-6-90)市政道路工程质量检验评定标准(CJJ1-97)第2页共108页第1页共108页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共108页市政桥梁工程质量检验评定标准(CJJ2-90)-标准图:95S516~518、97S147、02S515、04S516公路沥青路面施工技术规范(JTJ032-94)公路路基施工技术规范(JTJ033-95)公路路面基层施工技术规范(JTJ034-2000)公路工程施工安全技术规范(JTJ076-95)公路桥涵施工技术规范(JTJ041-2000)钢筋焊接及验收规范(JGJ18)建筑钢结构焊接技术规程(JGJ18)沥青路面施工及验收规范(GB50092-96)水泥混凝土路面施工及验收规范)(GB50092-96)给水排水管道施工及验收规范(GB50092-96)工程测量规范(GB50092-96)钢结构工程施工及验收规范(GB50205)1.1.5国家、北京市相关法律、法规1.2编制原则1.2.1在充分理解招标文件的基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制经济科学、切实可行的施工方案。做到施工部署、施工方案、施工方法及工艺先进科学。1.2.2施工中做到保护环境、保护文物,文明施工,整个工地达到当地文明施工工地标准。第3页共108页第2页共108页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共108页第4页共108页第3页共108页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共108页第二章工程概况2.1工程规模平房西路位于北京市朝阳区高碑店路与东五环路之间,南起朝阳北路,北至姚家园路,道路规划红线宽度45m,道路全长1.99km,工程占地135亩,是北京市总体规划中连接姚家园路河朝阳路、朝阳北路的城市次干道。`本次工程包括雨水工程、桥梁工程和道路工程。建设单位:北京市宝嘉恒基础设施投资公司设计单位:中交第一公路勘察设计院招标工期要求:计划2005年6月30日开工,计划竣工日期:2006年5月30日,施工总工期335日历天。2.2工程现场环境现况及规划情况:现况平房西路为一条公路等级的道路,路基宽度为7m,沥青路面。工程起点段道路两侧行道树无规律,在K0+200~K0+800段道路西侧有2排树,距永中17m为一排树,距永中21m为一排柳树。在K0+850~K1+300段道路穿过现状林带,树种多为柳树、杨树、树、松树等。道路红线范围内的建筑多为一~二层民房,除K0+000~K0+350段道路西侧红线范围内民房已拆除,其它部位红线范围内民房拆除工作还未开始。本工程规划断面45m,道路沿线西侧规划大部分为公用绿地。一少部分为商业金融、行政办公、居住用段地。第5页共108页第4页共108页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共108页2.3设计概况2.3.1道路工程1)设计技术标准设计车速:40km/h;道路等级:城市次干道,每条车道宽3.75米,双向四车道。2)横断面设计道路断面:中央绿化带12m,两侧车行道12mX2,人行道4.5mX2,总宽45m,渠划段断面:中央绿化带宽12米,两侧车行道15.5mX2,人行道4.5mX2,总宽52米。在朝阳北路、黄杉木店北路、六里屯路及姚家园路交叉口按规定进行了渠化,在K0+653.3设1×16m青年排水沟桥一座;在K1+588.352设4m×1.5m小场沟暗涵一座;在K1+839.303设2m×1.8m平房乡灌溉暗涵一座。3)路面结构设计机动车道:细粒式沥青混凝土AC—13Ⅰ4cm粗粒式沥青混凝土AC—30Ⅰ7cm乳化沥青保护层基层石灰粉煤灰稳定砂砾(分三层碾压)45cm9%...
