第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页市政基础配套工程一、现场施工情况:1
园区配套工程园区内共计26条道路(约26公里),已开工建设24条,长度约22公里,其中土石方爆破开挖46万立方米,完成道路土石方爆破挖运总量的81%,路基回填22
6万立方米,完成回填总量的58
5%,开工建设路段已基本完成路基粗平施工
完成排水边沟2150米;电力管线3900米,给水管线5105米;污水管线2550米;雨水管线3678米,完成园区配套工程范围总量的50%
天水坝体加固除险工程自2月1日正式开始开工,现阶段已完成坝体清表2

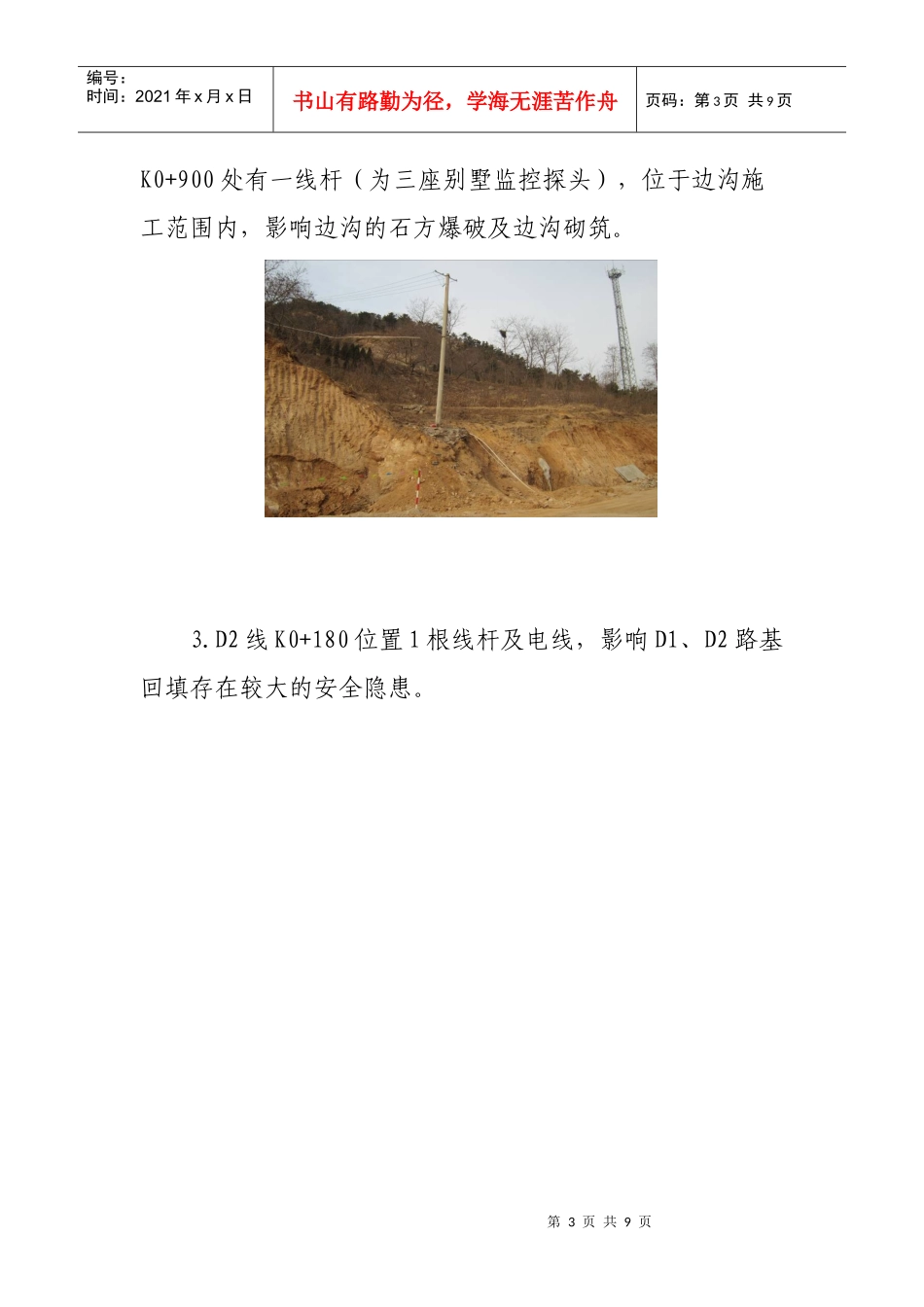

5万平方米;上方土挖运1
1万立方米;放水洞开挖拆除1
6万立方米;防渗墙开挖600立方米;防渗墙浇筑立方米;溢洪道出水暗渠段土石方开挖3500立方米;放水洞管道安装84米
北部园区外环道路隧道工程自2月15日正式开工,现阶段累计完成土石方爆破挖运8600立方米,锚杆20根,喷射混凝土100平方米,临时加工场地正在建设第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页4
李村河上游综合治理工程李村河上游综合整治工程自2月17日正式启动建设,现已完成河道清淤1
3万立方土石方爆破开挖,并已展开河岸西侧护岸施工
道路中间绿化带自2月21日正式开工,截止目前已完成北部园区外环道路A1B1、A2、B2线中间绿化带种植土回填8000平方米
护坡工程:目前已完成部分坡段的清坡施工,并组织召开了护坡工程施工方案专家评审,正在进行C坡脚手架的搭设施工
二、目前影响施工进度的问题在执委会各部门的大力协调与支持下,园区影响工程进展苗木、房屋、线杆等地标附着物已开始迁移,但仍有以下几处影响施工进展:1

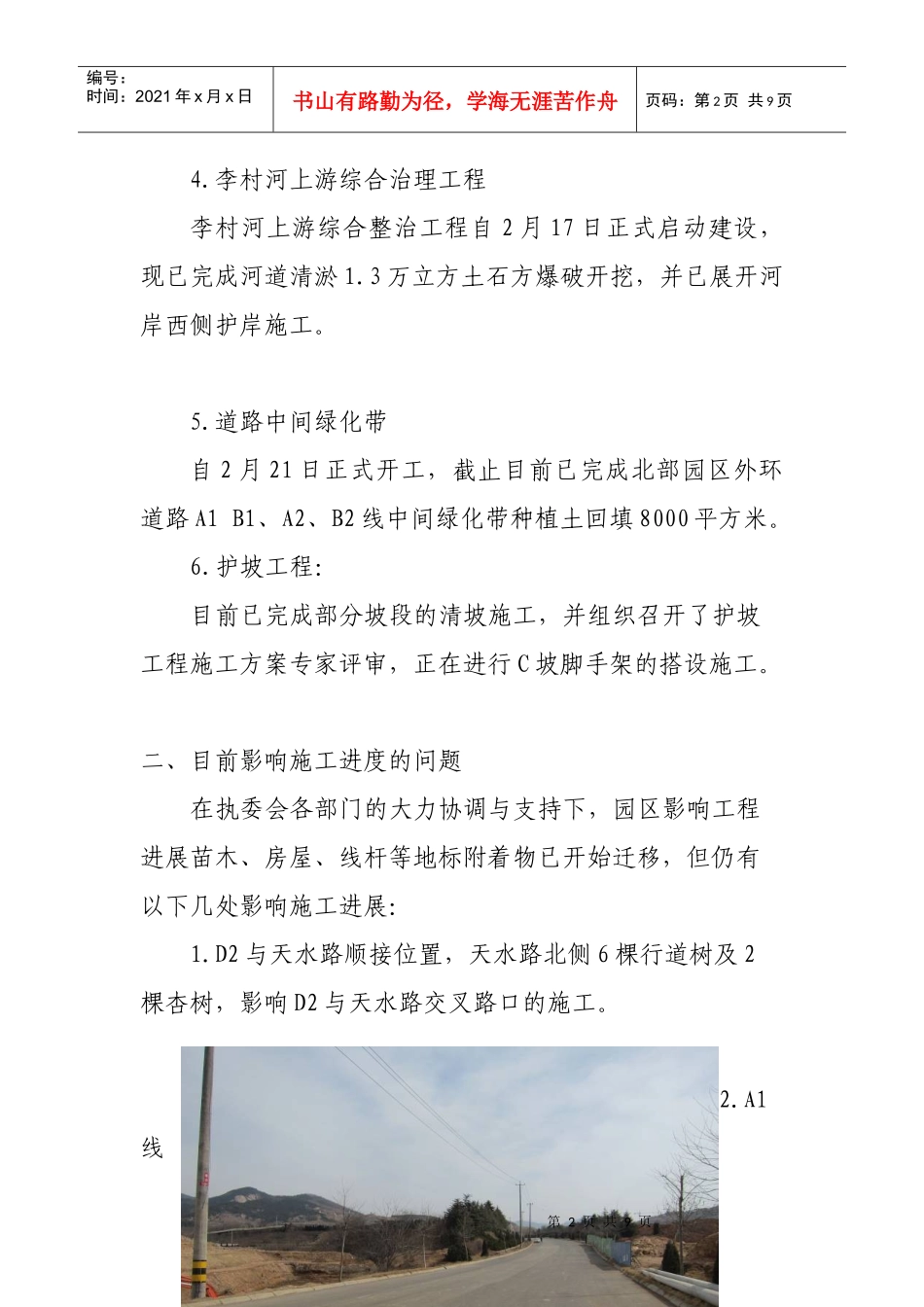

D2与天水路顺接位置,天水路北侧6棵行道树及2棵杏树,影响D2与天
