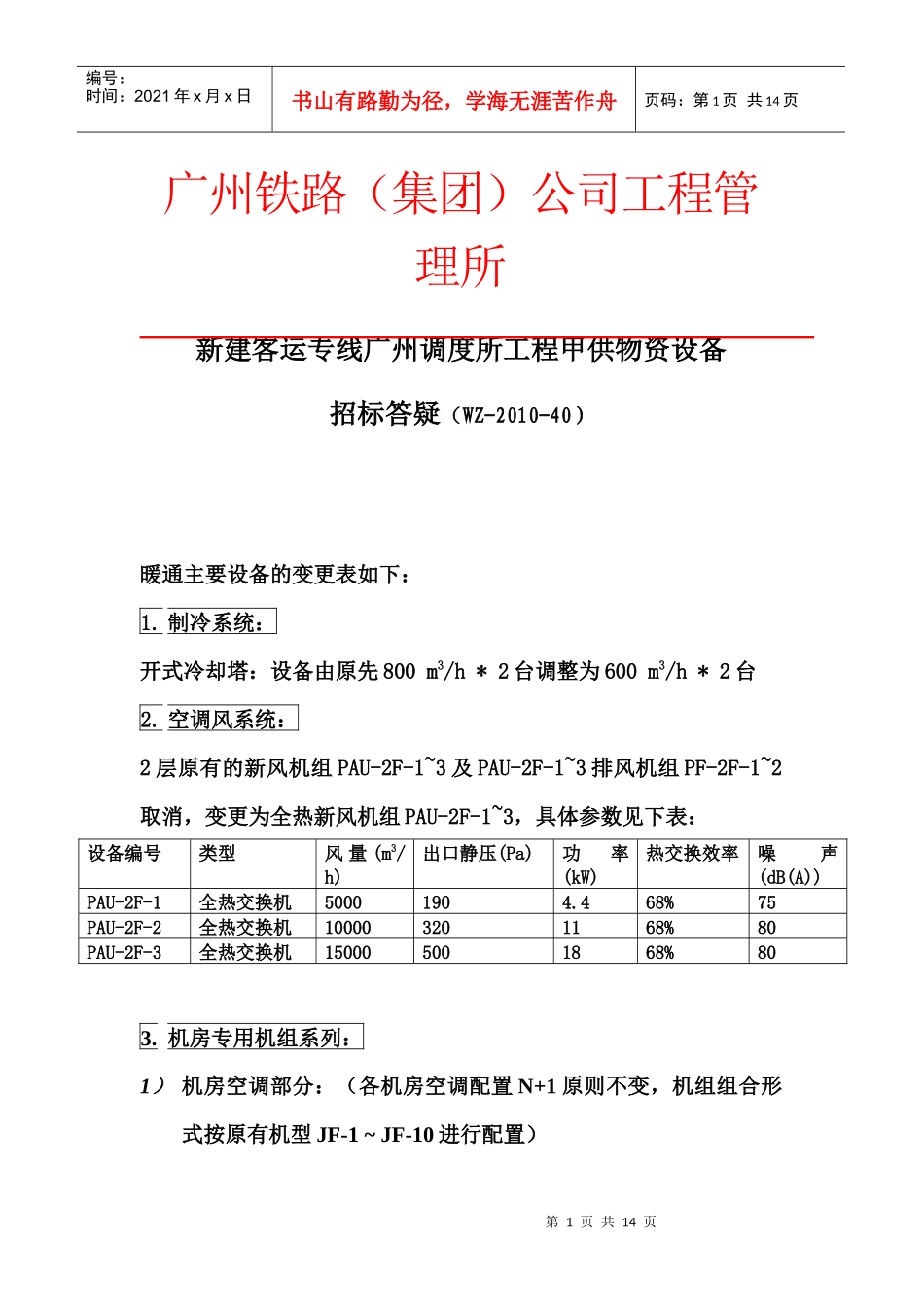

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页广州铁路(集团)公司工程管理所新建客运专线广州调度所工程甲供物资设备招标答疑(WZ-2010-40)暖通主要设备的变更表如下:1
制冷系统:开式冷却塔:设备由原先800m3/h*2台调整为600m3/h*2台2
空调风系统:2层原有的新风机组PAU-2F-1~3及PAU-2F-1~3排风机组PF-2F-1~2取消,变更为全热新风机组PAU-2F-1~3,具体参数见下表:设备编号类型风量(m3/h)出口静压(Pa)功率(kW)热交换效率噪声(dB(A))PAU-2F-1全热交换机50001904
468%75PAU-2F-2全热交换机100003201168%80PAU-2F-3全热交换机150005001868%803

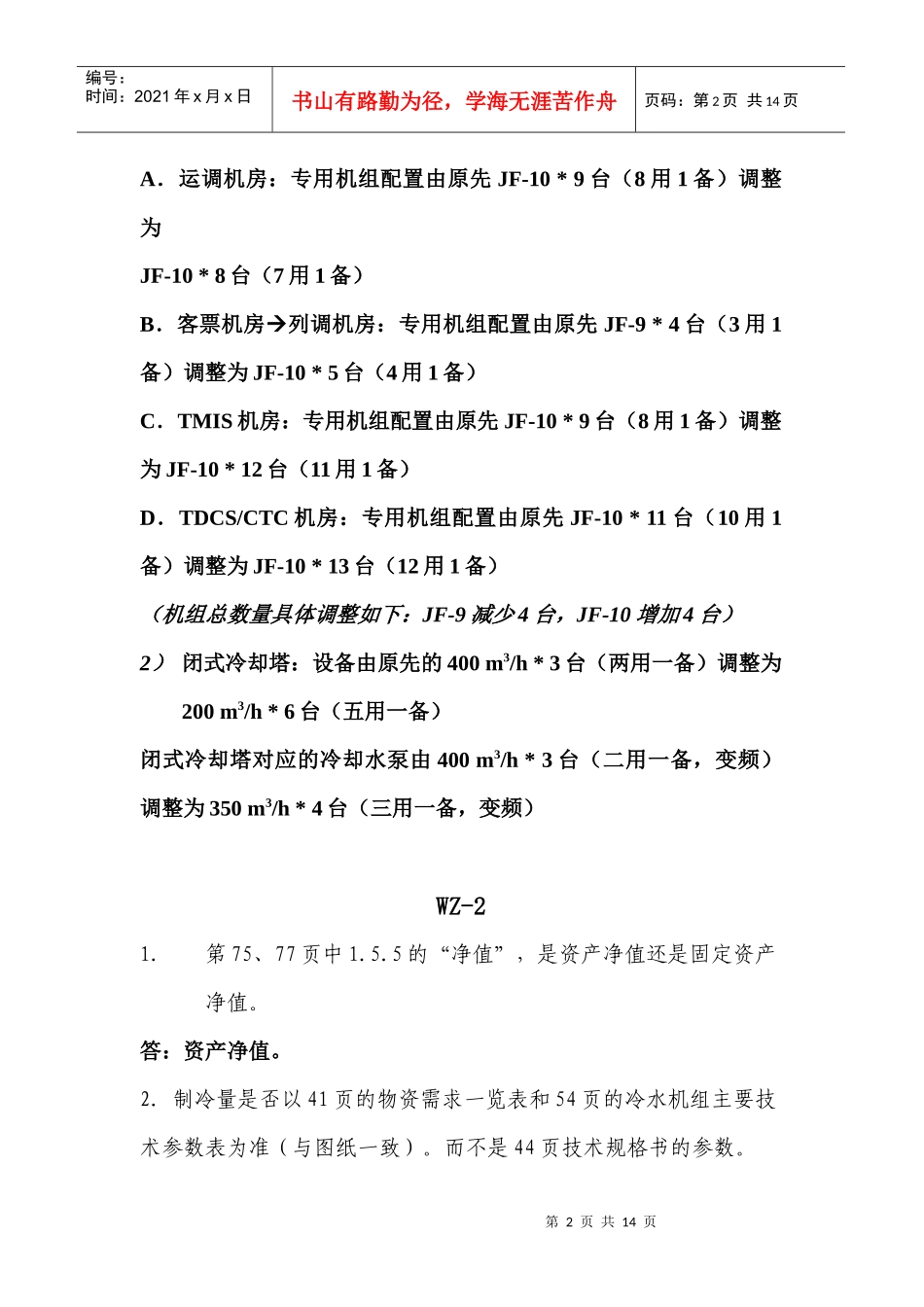

机房专用机组系列:1)机房空调部分:(各机房空调配置N+1原则不变,机组组合形式按原有机型JF-1~JF-10进行配置)第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页A.运调机房:专用机组配置由原先JF-10*9台(8用1备)调整为JF-10*8台(7用1备)B.客票机房列调机房:专用机组配置由原先JF-9*4台(3用1备)调整为JF-10*5台(4用1备)C.TMIS机房:专用机组配置由原先JF-10*9台(8用1备)调整为JF-10*12台(11用1备)D.TDCS/CTC机房:专用机组配置由原先JF-10*11台(10用1备)调整为JF-10*13台(12用1备)(机组总数量具体调整如下:JF-9减少4台,JF-10增加4台)2)闭式冷却塔:设备由原先的400m3/h*3台(两用一备)调整为200m3/h*6台(五用一备)闭式冷却塔对应的冷却水泵由400m3/h*3台(二用一备,变频)调整为350
