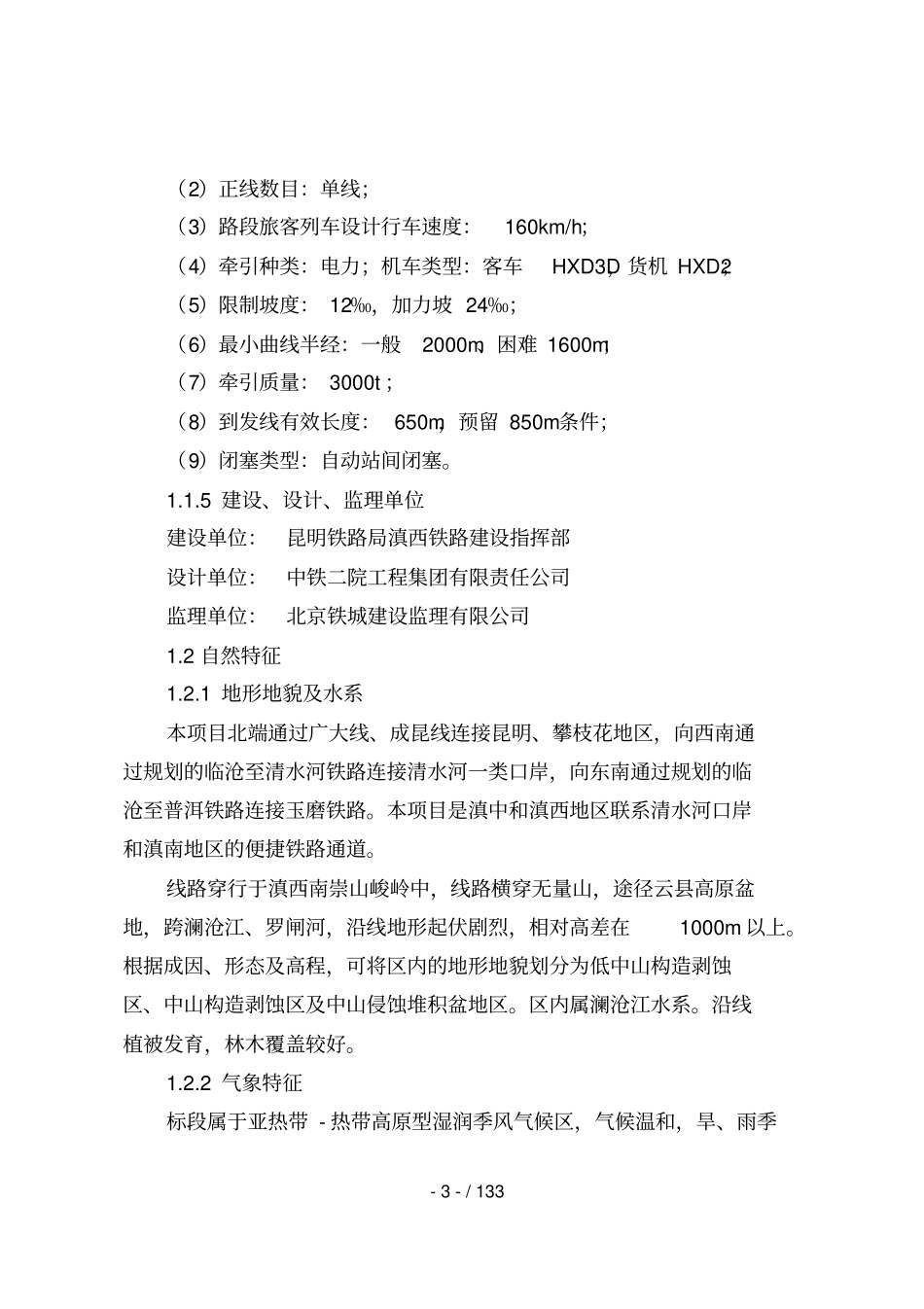

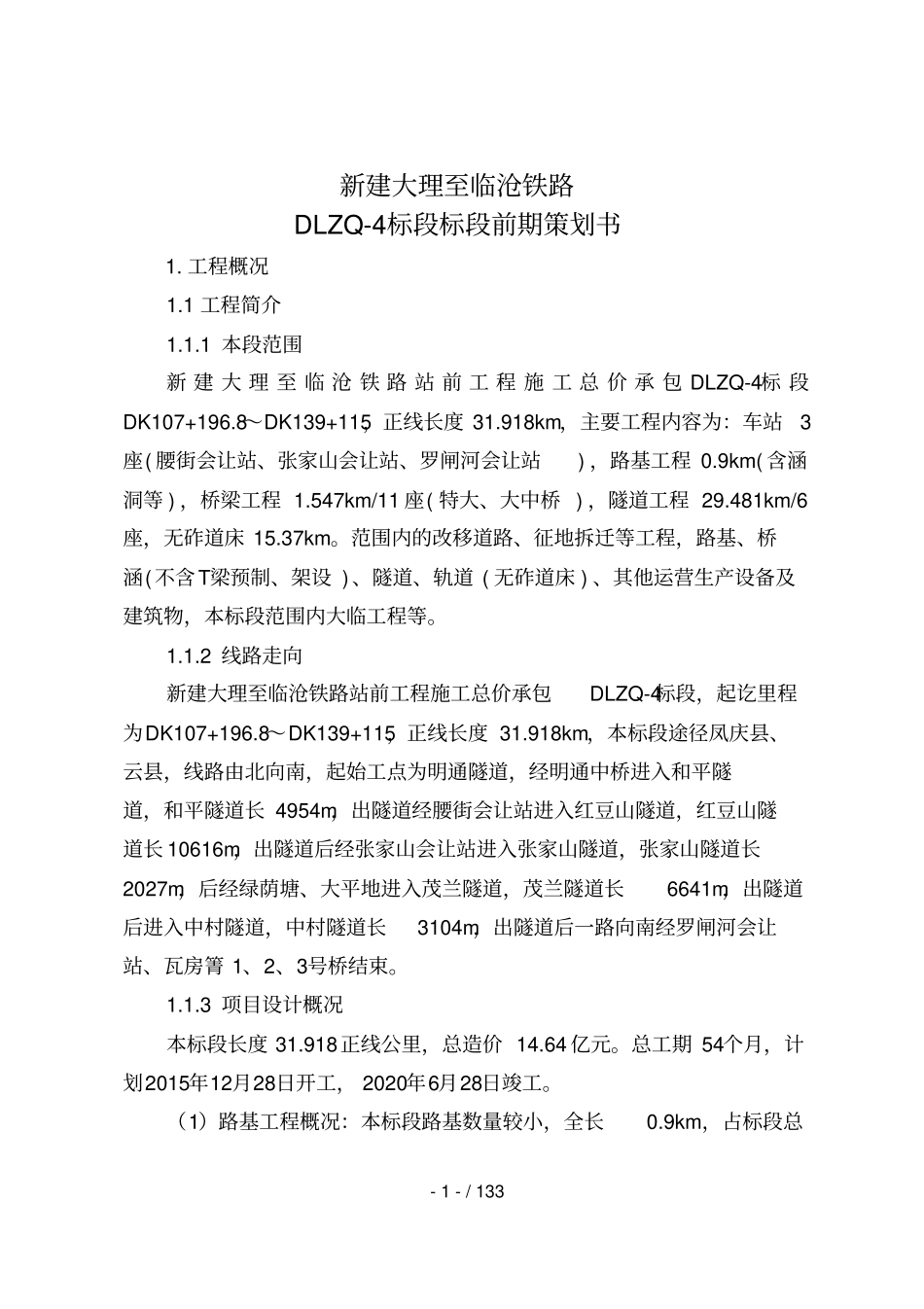

-1-/133新建大理至临沧铁路DLZQ-4标段标段前期策划书1
1工程简介1
1本段范围新建大理至临沧铁路站前工程施工总价承包DLZQ-4标段DK107+196
8~DK139+115,正线长度31
918km,主要工程内容为:车站3座(腰街会让站、张家山会让站、罗闸河会让站),路基工程0
9km(含涵洞等),桥梁工程1
547km/11座(特大、大中桥),隧道工程29
481km/6座,无砟道床15
范围内的改移道路、征地拆迁等工程,路基、桥涵(不含T梁预制、架设)、隧道、轨道(无砟道床)、其他运营生产设备及建筑物,本标段范围内大临工程等
2线路走向新建大理至临沧铁路站前工程施工总价承包DLZQ-4标段,起讫里程为DK107+196
8~DK139+115,正线长度31
918km,本标段途径凤庆县、云县,线路由北向南,起始工点为明通隧道,经明通中桥进入和平隧道,和平隧道长4954m,出隧道经腰街会让站进入红豆山隧道,红豆山隧道长10616m,出隧道后经张家山会让站进入张家山隧道,张家山隧道长2027m,后经绿荫塘、大平地进入茂兰隧道,茂兰隧道长6641m,出隧道后进入中村隧道,中村隧道长3104m,出隧道后一路向南经罗闸河会让站、瓦房箐1、2、3号桥结束

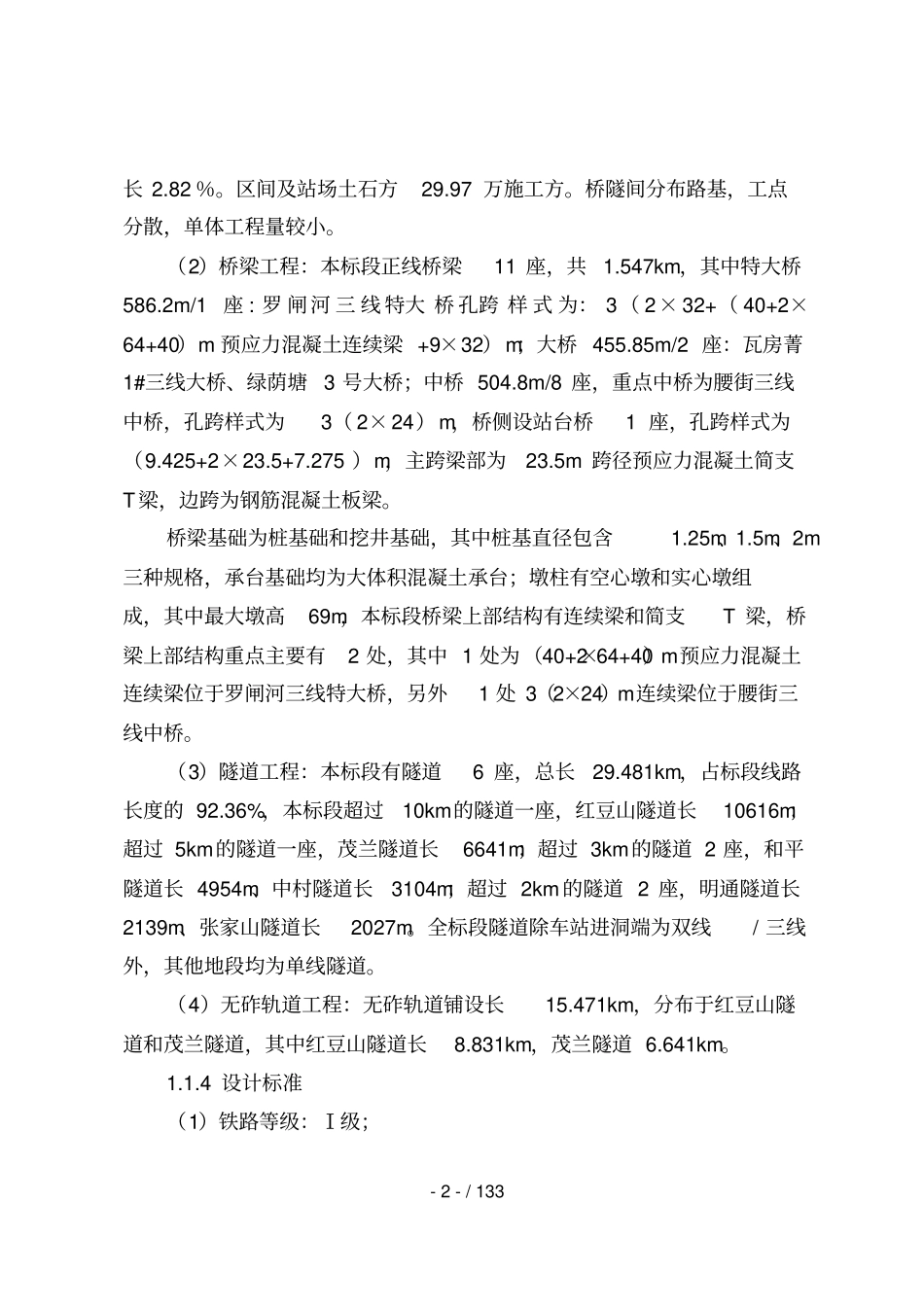

3项目设计概况本标段长度31
918正线公里,总造价14
总工期54个月,计划2015年12月28日开工,2020年6月28日竣工
(1)路基工程概况:本标段路基数量较小,全长0
9km,占标段总-2-/133长2
区间及站场土石方29
97万施工方
桥隧间分布路基,工点分散,单体工程量较小
(2)桥梁工程:本标段正线桥梁11座,共1
547km,其中特大桥586
2m/1座:罗闸河三线特大桥孔跨样式为:3(2×32+(40+2×64+40)m预应力混凝土连
