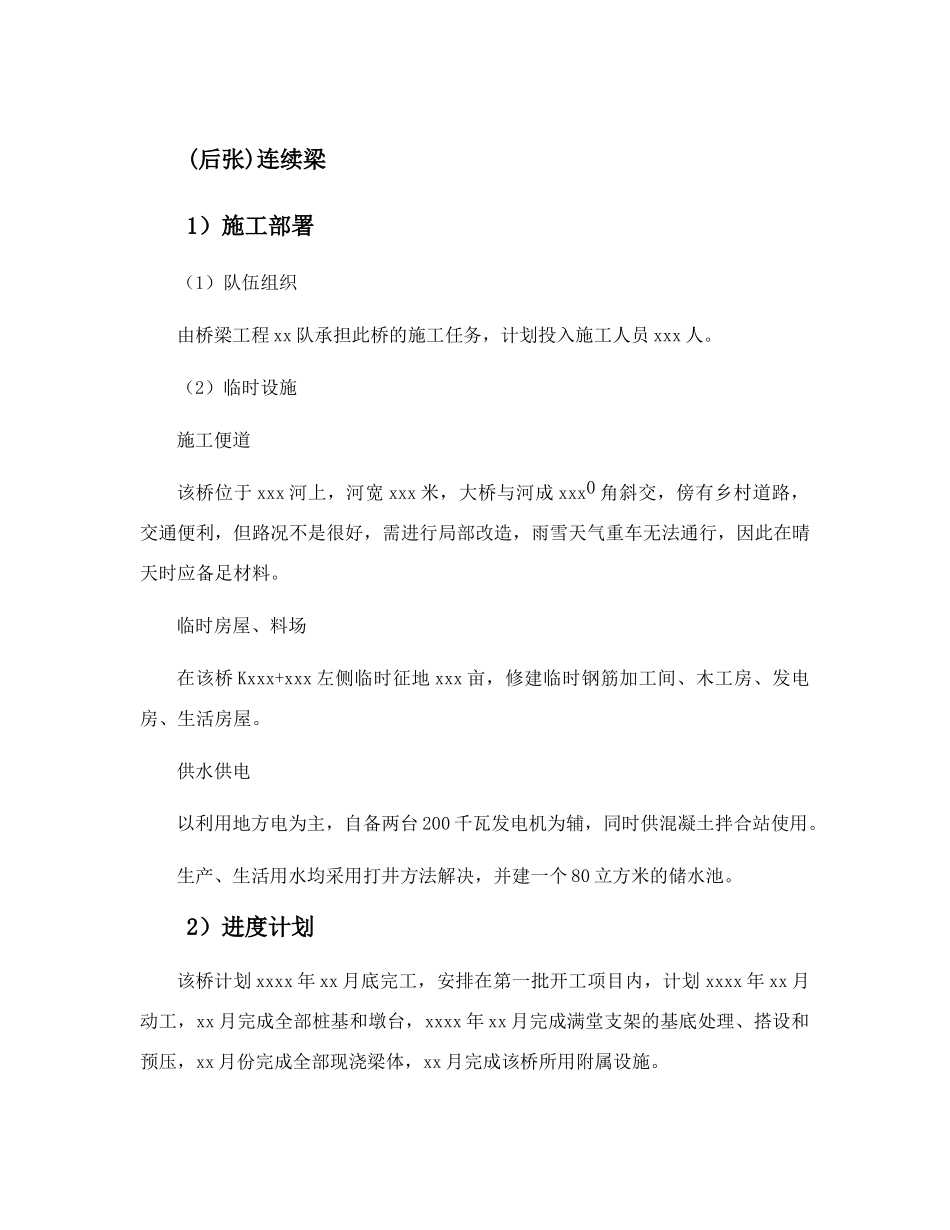

(后张)连续梁1)施工部署(1)队伍组织由桥梁工程xx队承担此桥的施工任务,计划投入施工人员xxx人
(2)临时设施施工便道该桥位于xxx河上,河宽xxx米,大桥与河成xxx0角斜交,傍有乡村道路,交通便利,但路况不是很好,需进行局部改造,雨雪天气重车无法通行,因此在晴天时应备足材料
临时房屋、料场在该桥Kxxx+xxx左侧临时征地xxx亩,修建临时钢筋加工间、木工房、发电房、生活房屋
供水供电以利用地方电为主,自备两台200千瓦发电机为辅,同时供混凝土拌合站使用
生产、生活用水均采用打井方法解决,并建一个80立方米的储水池
2)进度计划该桥计划xxxx年xx月底完工,安排在第一批开工项目内,计划xxxx年xx月动工,xx月完成全部桩基和墩台,xxxx年xx月完成满堂支架的基底处理、搭设和预压,xx月份完成全部现浇梁体,xx月完成该桥所用附属设施

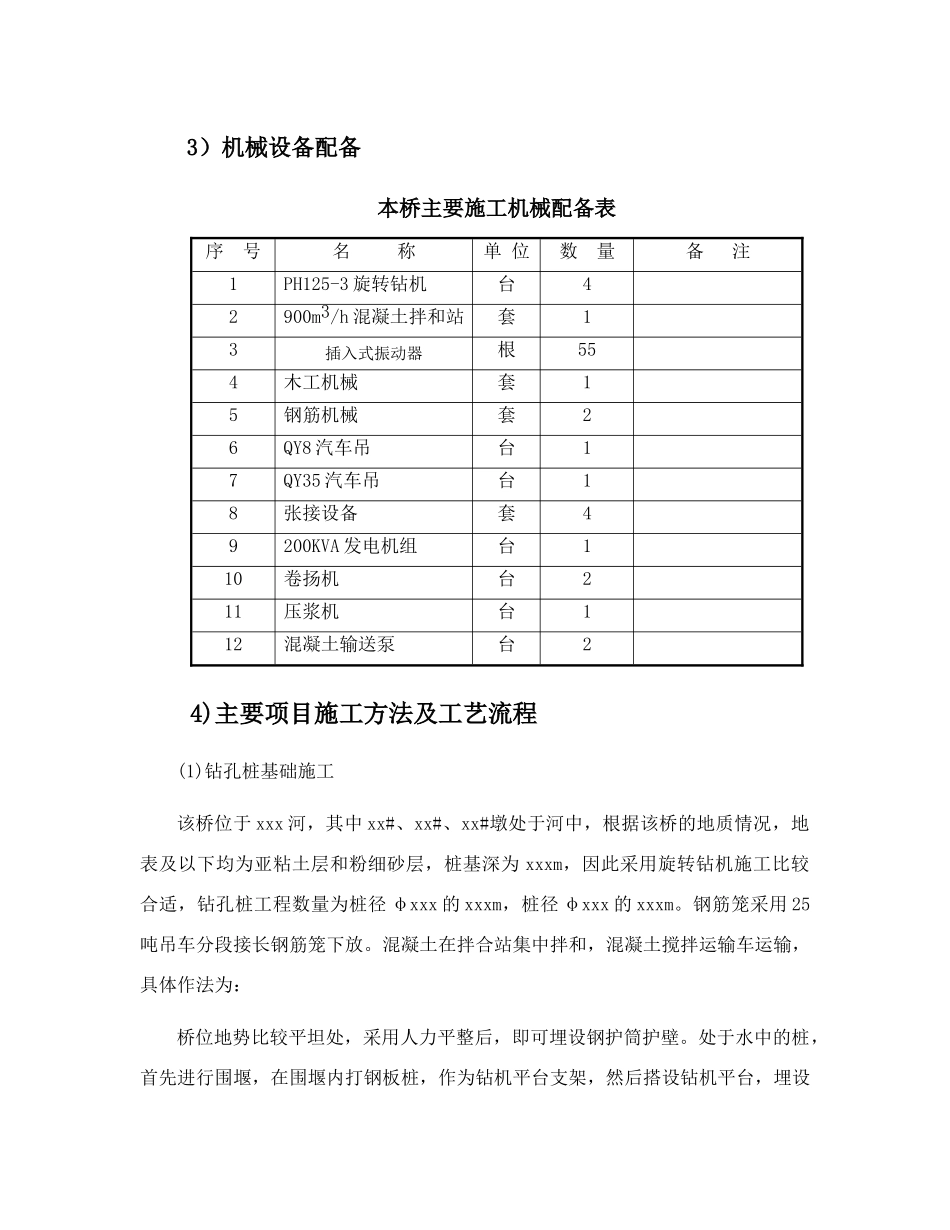

3)机械设备配备本桥主要施工机械配备表序号名称单位数量备注1PH125-3旋转钻机台42900m3/h混凝土拌和站套13插入式振动器根554木工机械套15钢筋机械套26QY8汽车吊台17QY35汽车吊台18张接设备套49200KVA发电机组台110卷扬机台211压浆机台112混凝土输送泵台24)主要项目施工方法及工艺流程(1)钻孔桩基础施工该桥位于xxx河,其中xx#、xx#、xx#墩处于河中,根据该桥的地质情况,地表及以下均为亚粘土层和粉细砂层,桩基深为xxxm,因此采用旋转钻机施工比较合适,钻孔桩工程数量为桩径φxxx的xxxm,桩径φxxx的xxxm
钢筋笼采用25吨吊车分段接长钢筋笼下放
混凝土在拌合站集中拌和,混凝土搅拌运输车运输,具体作法为:桥位地势比较平坦处,采用人力平整后,即可埋设钢护筒护壁
处于水中的桩,首先进行围堰,在围堰内打钢板桩,作为钻机平台支架,然后搭设钻机平台,埋设钢护筒护壁

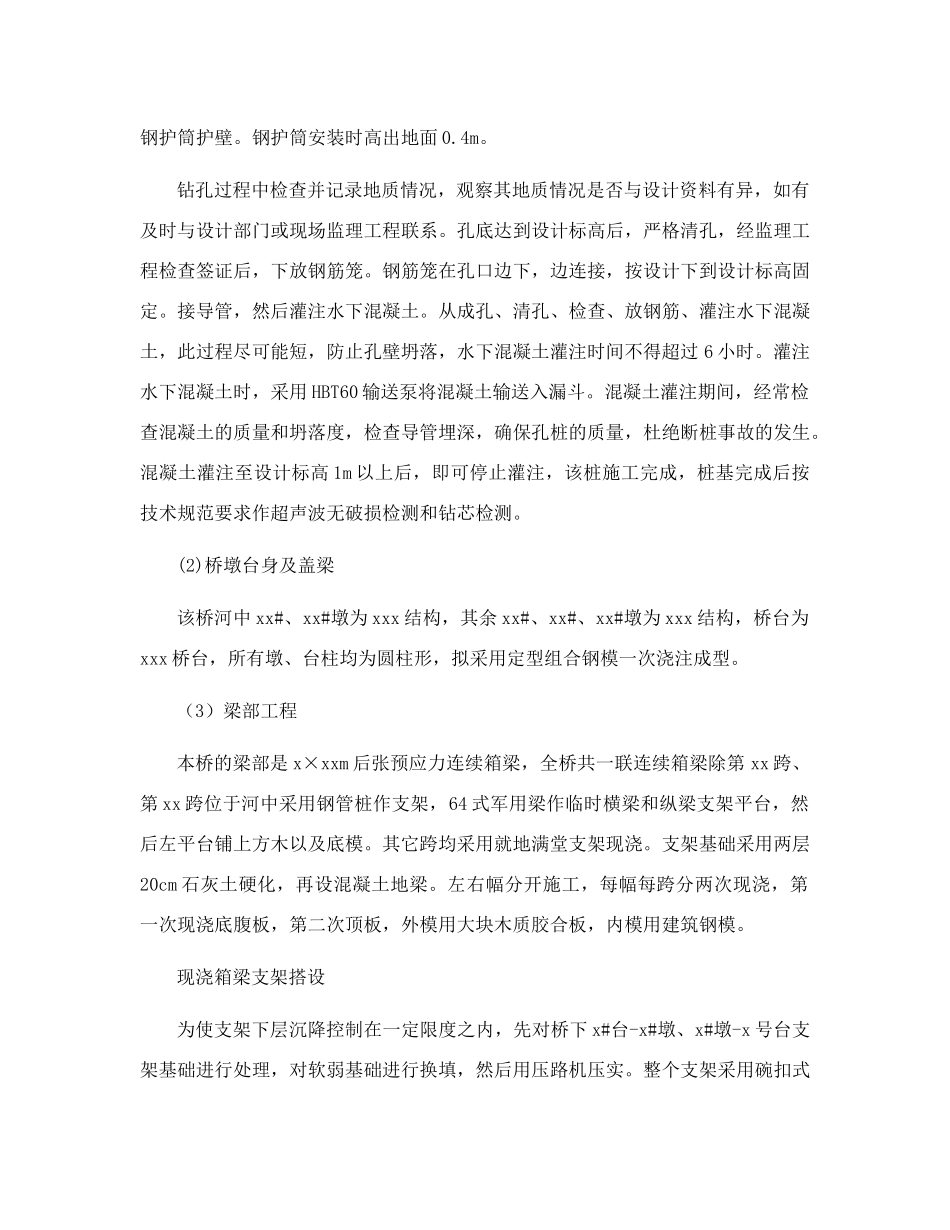

钢护筒安装时高出地面0
