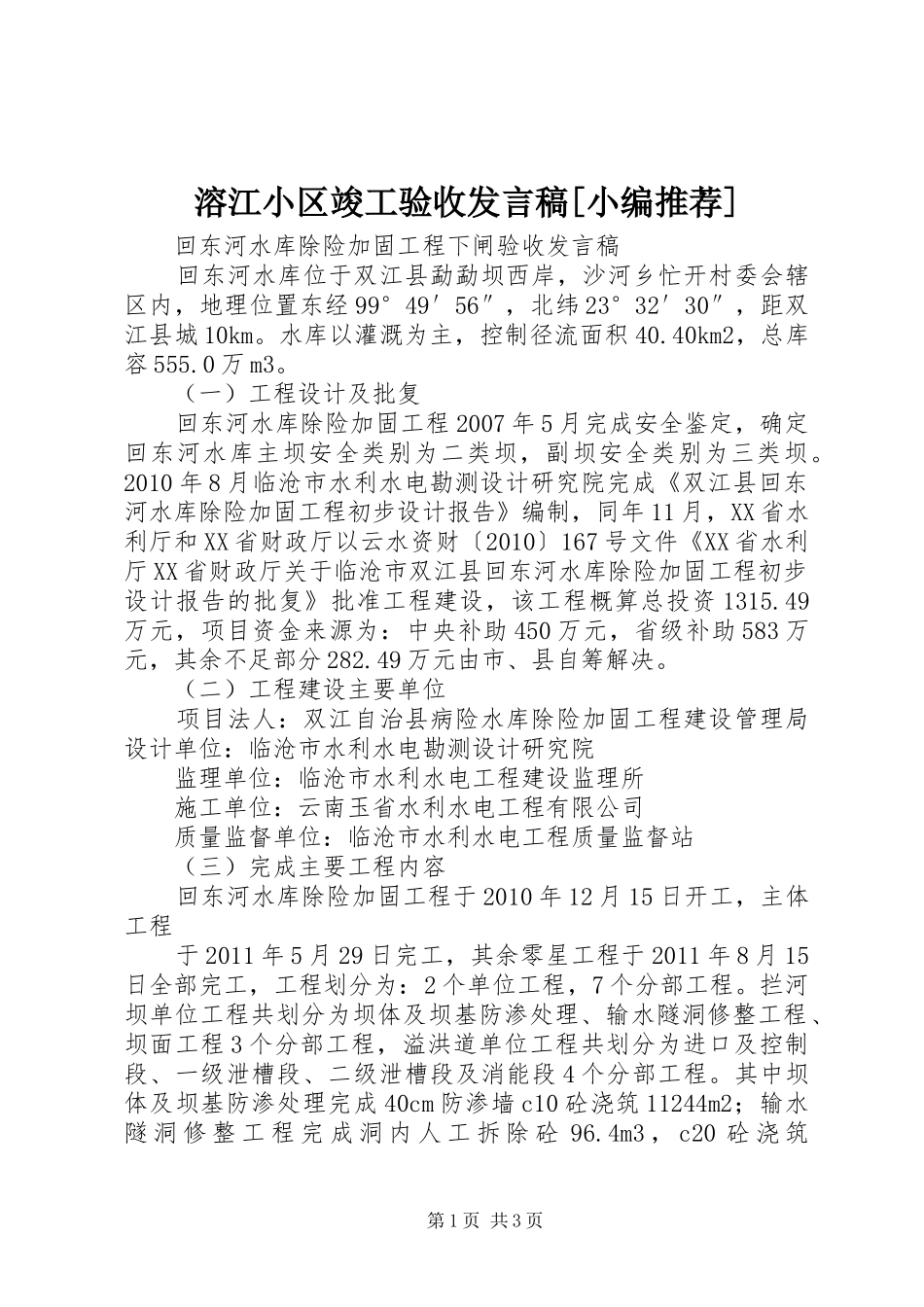

溶江小区竣工验收发言稿[小编推荐]回东河水库除险加固工程下闸验收发言稿回东河水库位于双江县勐勐坝西岸,沙河乡忙开村委会辖区内,地理位置东经99°49′56″,北纬23°32′30″,距双江县城10km
水库以灌溉为主,控制径流面积40
40km2,总库容555
(一)工程设计及批复回东河水库除险加固工程2007年5月完成安全鉴定,确定回东河水库主坝安全类别为二类坝,副坝安全类别为三类坝
2010年8月临沧市水利水电勘测设计研究院完成《双江县回东河水库除险加固工程初步设计报告》编制,同年11月,XX省水利厅和XX省财政厅以云水资财〔2010〕167号文件《XX省水利厅XX省财政厅关于临沧市双江县回东河水库除险加固工程初步设计报告的批复》批准工程建设,该工程概算总投资1315
49万元,项目资金来源为:中央补助450万元,省级补助583万元,其余不足部分282
49万元由市、县自筹解决
(二)工程建设主要单位项目法人:双江自治县病险水库除险加固工程建设管理局设计单位:临沧市水利水电勘测设计研究院监理单位:临沧市水利水电工程建设监理所施工单位:云南玉省水利水电工程有限公司质量监督单位:临沧市水利水电工程质量监督站(三)完成主要工程内容回东河水库除险加固工程于2010年12月15日开工,主体工程于2011年5月29日完工,其余零星工程于2011年8月15日全部完工,工程划分为:2个单位工程,7个分部工程
拦河坝单位工程共划分为坝体及坝基防渗处理、输水隧洞修整工程、坝面工程3个分部工程,溢洪道单位工程共划分为进口及控制段、一级泄槽段、二级泄槽段及消能段4个分部工程
其中坝体及坝基防渗处理完成40cm防渗墙c10砼浇筑11244m2;输水隧洞修整工程完成洞内人工拆除砼96
4m3,c20砼浇筑第1页共3页96
4m3;坝面工程完成副坝后坝坡裂缝粘土充填灌浆250m、m7
