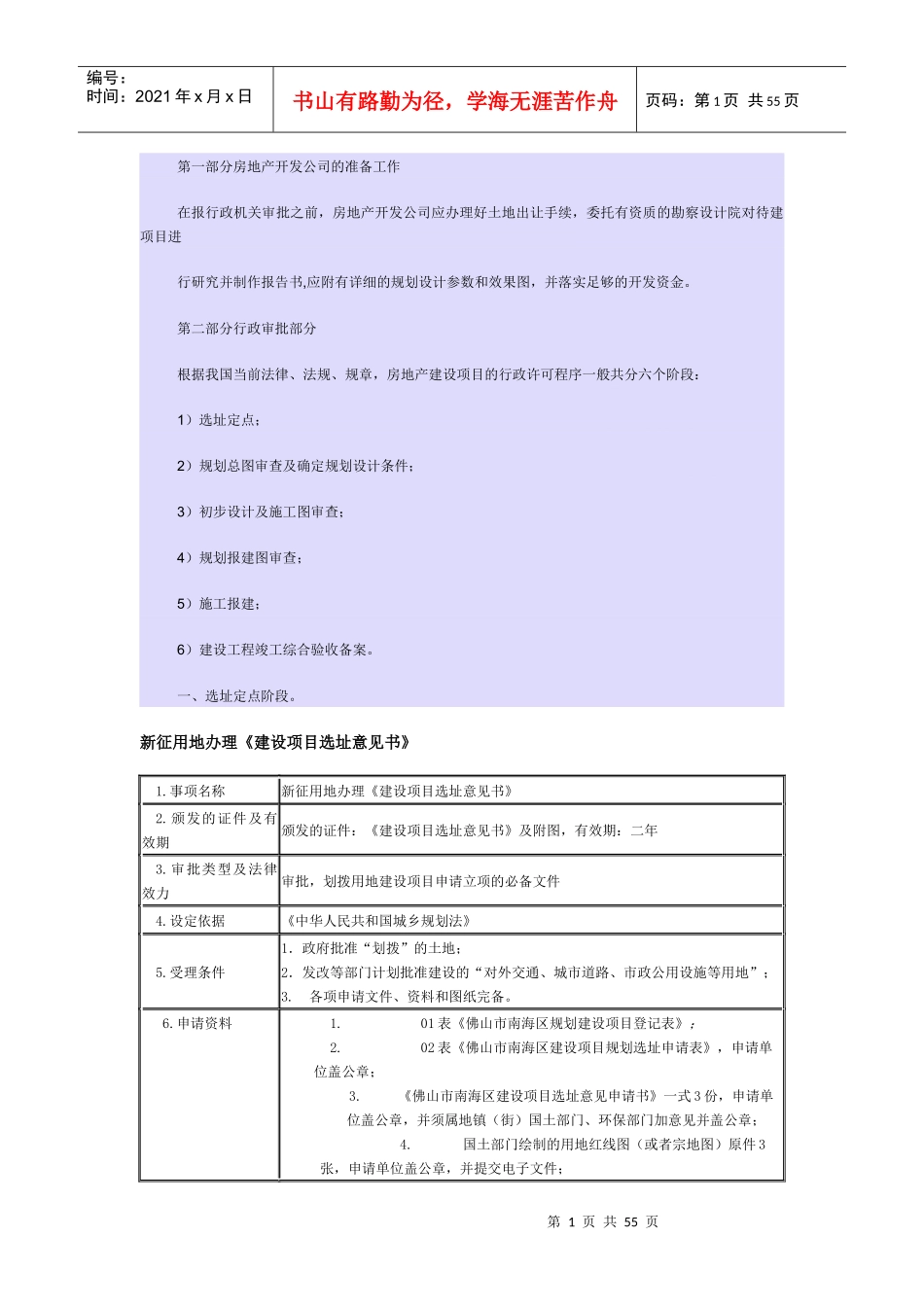

第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共55页第一部分房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金
第二部分行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案
一、选址定点阶段
新征用地办理《建设项目选址意见书》1
事项名称新征用地办理《建设项目选址意见书》2
颁发的证件及有效期颁发的证件:《建设项目选址意见书》及附图,有效期:二年3
审批类型及法律效力审批,划拨用地建设项目申请立项的必备文件4
设定依据《中华人民共和国城乡规划法》5
受理条件1.政府批准“划拨”的土地;2.发改等部门计划批准建设的“对外交通、城市道路、市政公用设施等用地”;3
各项申请文件、资料和图纸完备
01表《佛山市南海区规划建设项目登记表》;2
02表《佛山市南海区建设项目规划选址申请表》,申请单位盖公章;3
《佛山市南海区建设项目选址意见申请书》一式3份,申请单位盖公章,并须属地镇(街)国土部门、环保部门加意见并盖公章;4
国土部门绘制的用地红线图(或者宗地图)原件3张,申请单位盖公章,并提交电子文件;第2页共55页第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共55页5
政府批文复印件或者发改等部门计划批复文件复印件;6
法人或者个人身份证复印件、企业法人经营执照或者组织机构代码证复印件;7
其他需要补充的材料

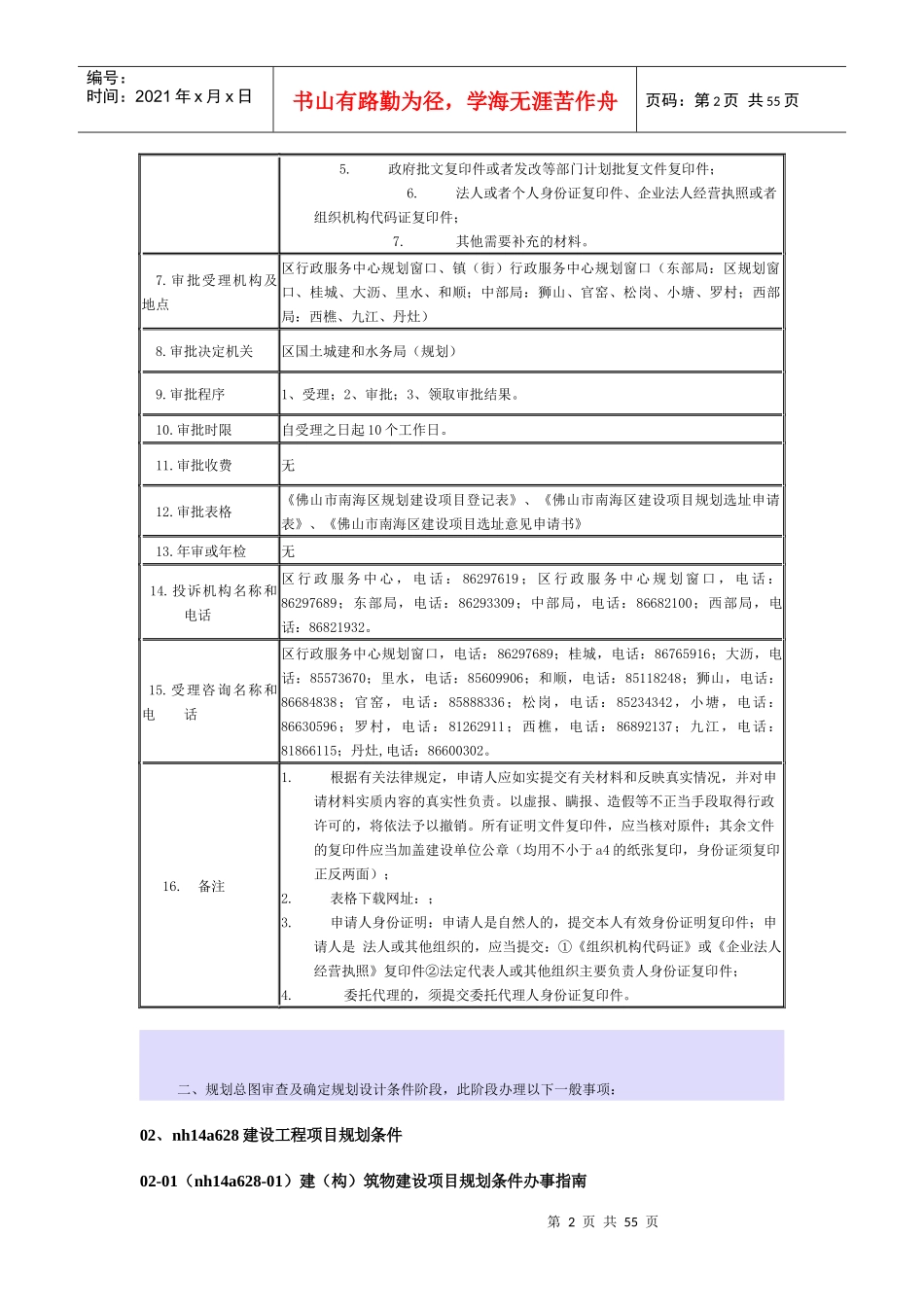

审批受理机构及地点区行政服务中心规划窗口、镇(街)行政服务中心
