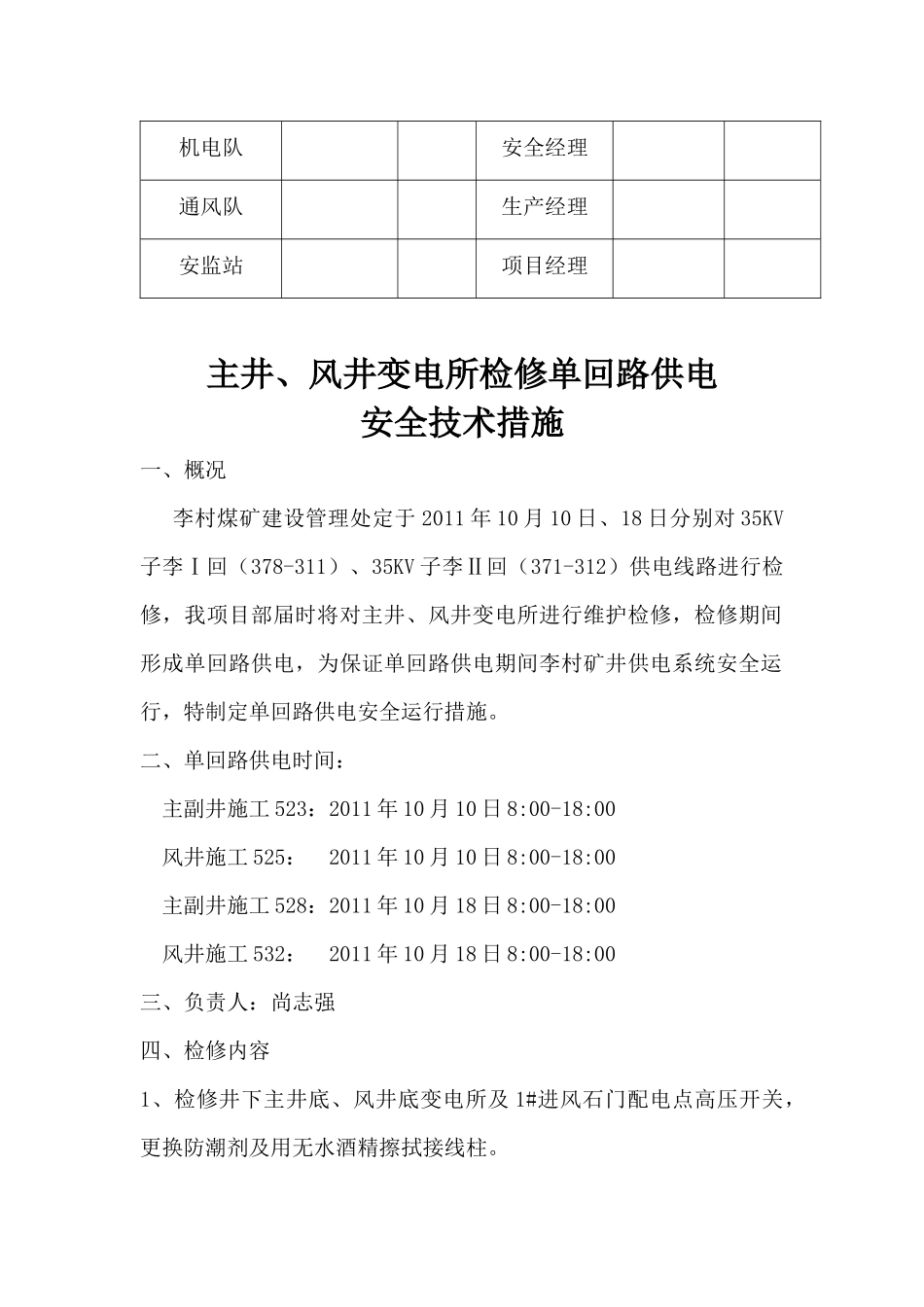

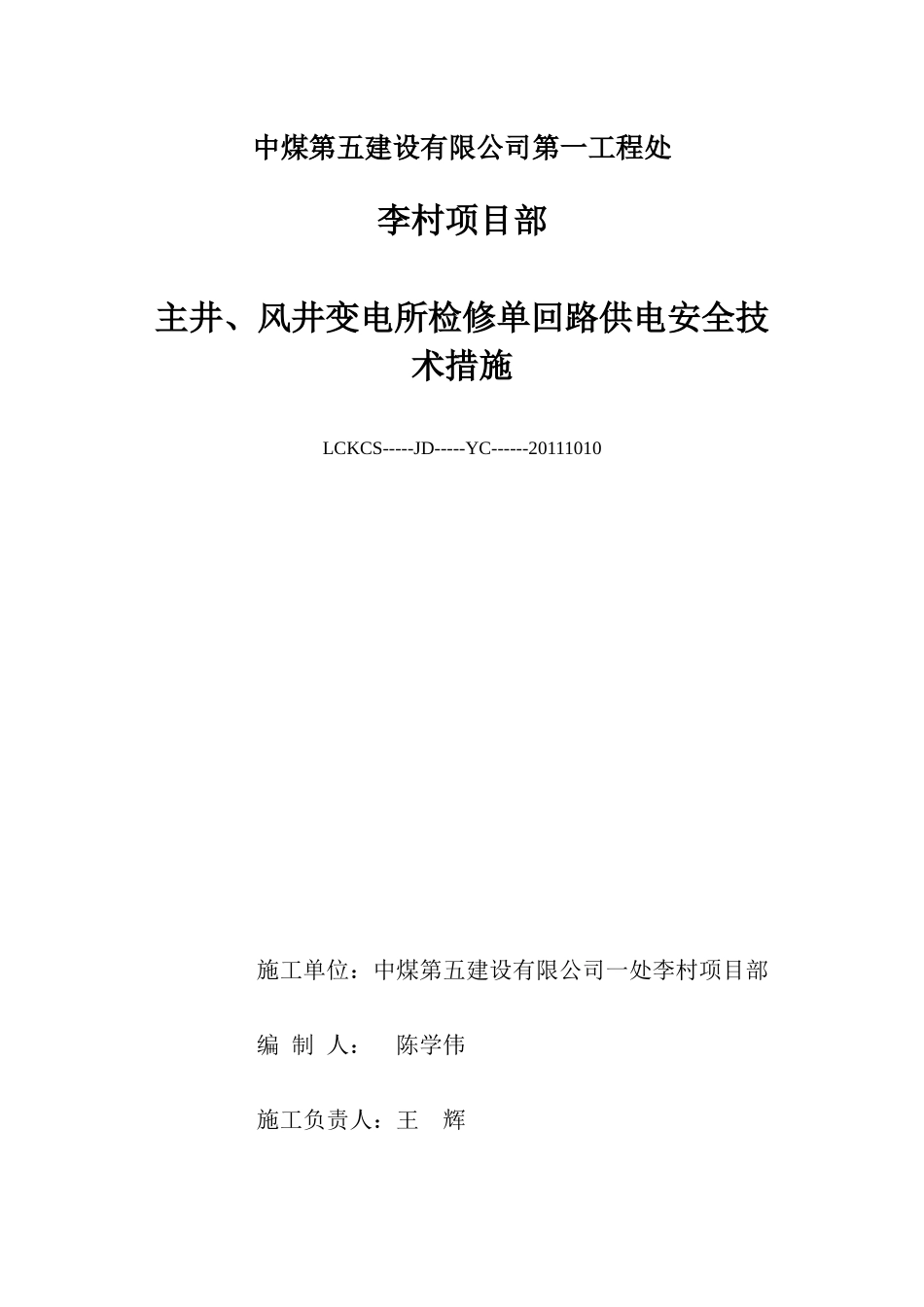

中煤第五建设有限公司第一工程处李村项目部主井、风井变电所检修单回路供电安全技术措施LCKCS-----JD-----YC------20111010施工单位:中煤第五建设有限公司一处李村项目部编制人:陈学伟施工负责人:王辉编制日期:2011年10月6日项目部审批意见会审意见:部门或职务姓名日期部门或职务姓名日期编制人技术经理工程组机电经理机电队安全经理通风队生产经理安监站项目经理主井、风井变电所检修单回路供电安全技术措施一、概况李村煤矿建设管理处定于2011年10月10日、18日分别对35KV子李Ⅰ回(378-311)、35KV子李Ⅱ回(371-312)供电线路进行检修,我项目部届时将对主井、风井变电所进行维护检修,检修期间形成单回路供电,为保证单回路供电期间李村矿井供电系统安全运行,特制定单回路供电安全运行措施
二、单回路供电时间:主副井施工523:2011年10月10日8:00-18:00风井施工525:2011年10月10日8:00-18:00主副井施工528:2011年10月18日8:00-18:00风井施工532:2011年10月18日8:00-18:00三、负责人:尚志强四、检修内容1、检修井下主井底、风井底变电所及1#进风石门配电点高压开关,更换防潮剂及用无水酒精擦拭接线柱
2、主副井施工528回路检修时打开主井北马风机、瓦斯泵站二回进线电缆高压接线盒,更换防潮剂,检修完成后需用风筒布包裹严密
3、清扫主副井施工523一回架空线路绝缘子
五、影响范围1、主井一回路检修,检修时间为2011年10月10日8:00-12:00(1)、井下检修时间为8:00-10:00,检修期间主井南马泵房水泵停电,井下排水采用主井北马泵房水泵排水
主井下口照明停电、推车机不能使用
(2)、8:00-12:00清扫架空线路绝缘子
2、风井一回路检修,井下检修时间为2011年10月10
