第1页共53页六、施工组织设计目录1、主要施工办法2、拟投入的主要物资计划3、拟投入的主要施工机械4、劳动力安排计划5、确保工程质量的技术组织措施6、确保安全施工的技术组织措施7、确保工期的技术组织措施8、确保文明施工的技术组织措施9、施工总进度表或工期网络图10、确保报价完成工程建设的技术和管理措施11、施工总平面布置图第2页共53页第1页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共53页1、主要施工方法1

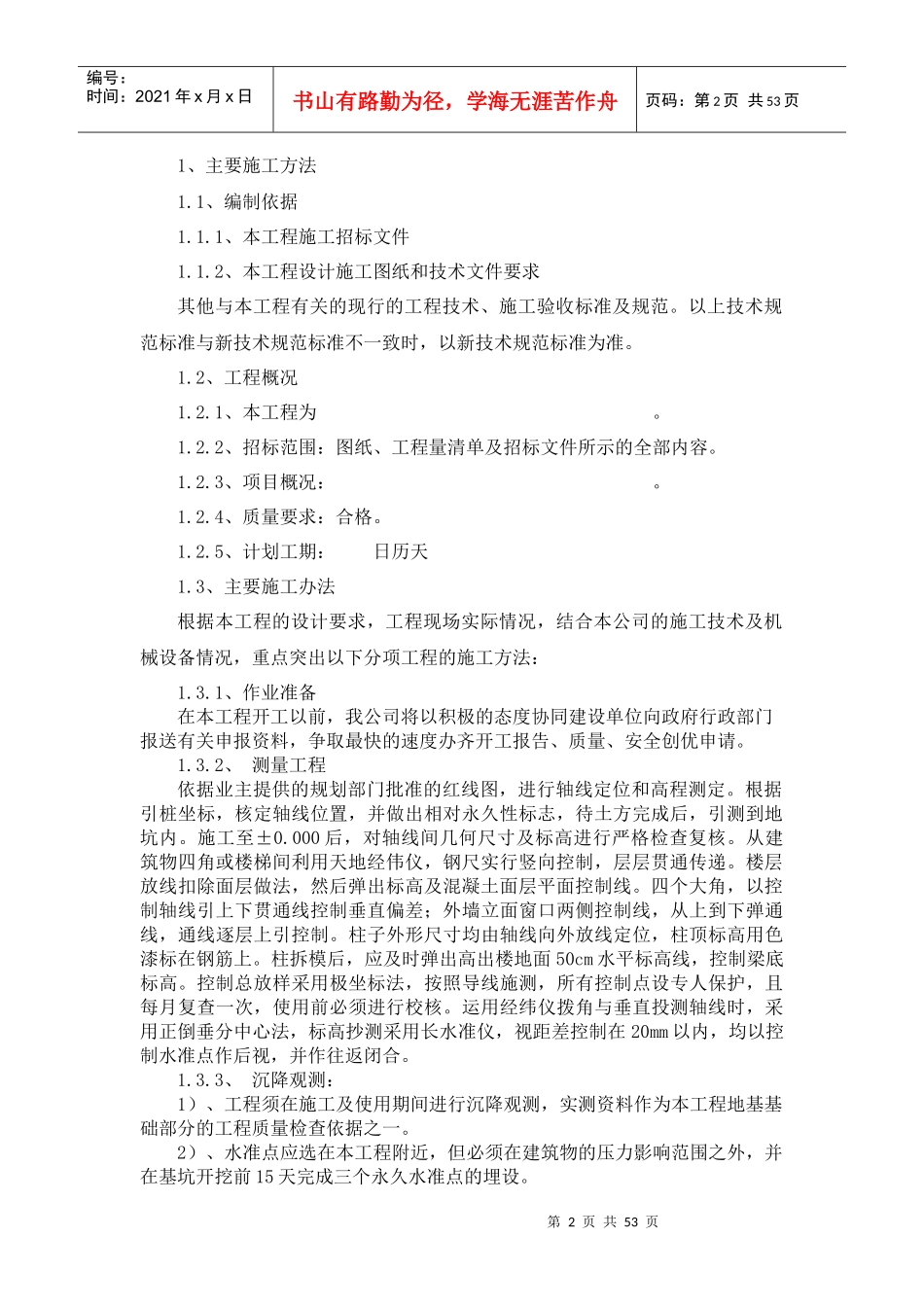

1、编制依据1
1、本工程施工招标文件1
2、本工程设计施工图纸和技术文件要求其他与本工程有关的现行的工程技术、施工验收标准及规范
以上技术规范标准与新技术规范标准不一致时,以新技术规范标准为准
2、工程概况1
1、本工程为
2、招标范围:图纸、工程量清单及招标文件所示的全部内容
3、项目概况:
4、质量要求:合格
5、计划工期:日历天1

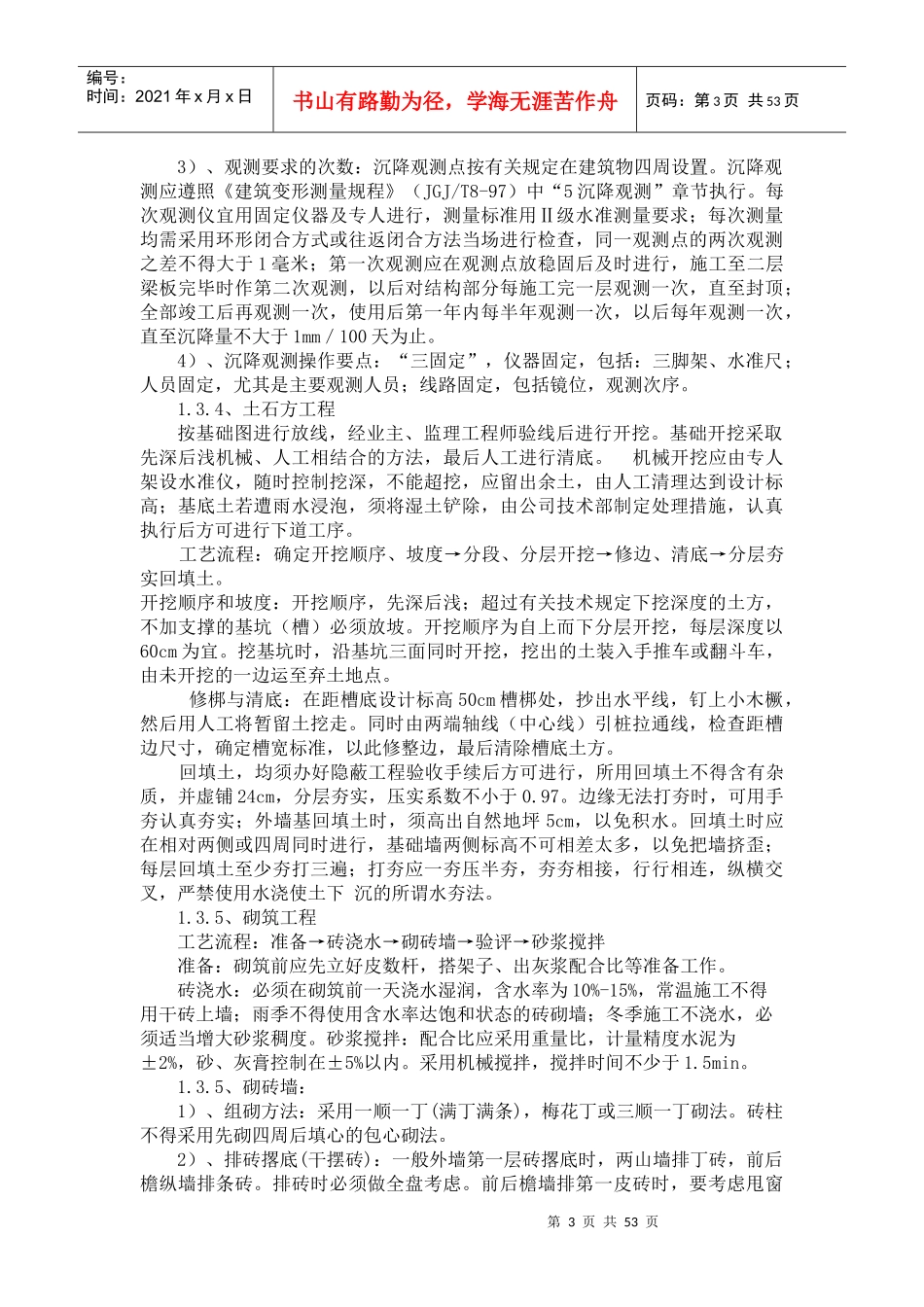

3、主要施工办法根据本工程的设计要求,工程现场实际情况,结合本公司的施工技术及机械设备情况,重点突出以下分项工程的施工方法:1
1、作业准备在本工程开工以前,我公司将以积极的态度协同建设单位向政府行政部门报送有关申报资料,争取最快的速度办齐开工报告、质量、安全创优申请
2、测量工程依据业主提供的规划部门批准的红线图,进行轴线定位和高程测定
根据引桩坐标,核定轴线位置,并做出相对永久性标志,待土方完成后,引测到地坑内
000后,对轴线间几何尺寸及标高进行严格检查复核
从建筑物四角或楼梯间利用天地经伟仪,钢尺实行竖向控制,层层贯通传递
楼层放线扣除面层做法,然后弹出标高及混凝土面层平面控制线
四个大角,以控制轴线引上下贯通线控制垂直偏差;外墙立面窗口两侧控制线,从上到下弹通线,通线逐层上引控制
柱子外形尺寸均由轴线向外放线定位,
