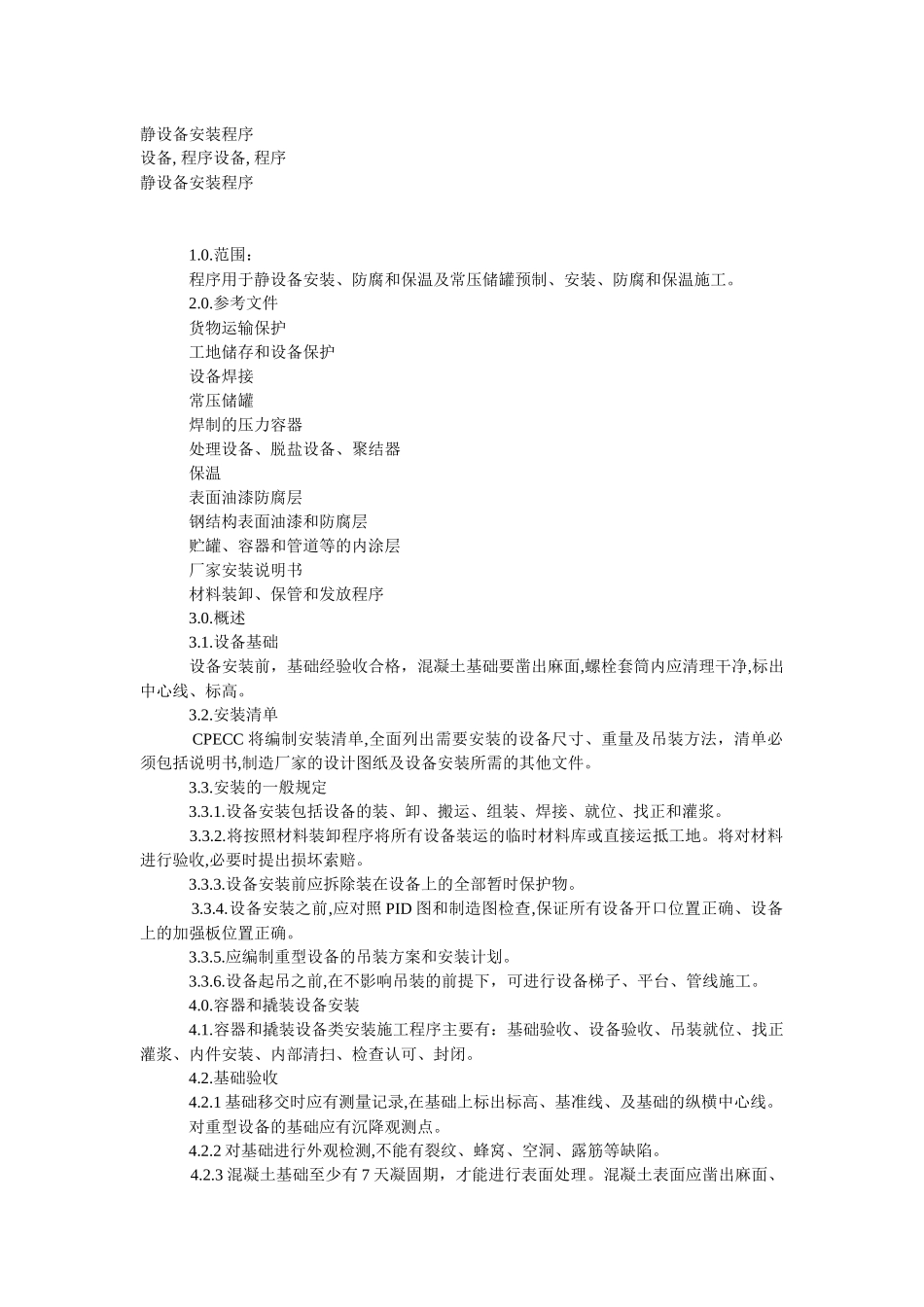

静设备安装程序设备,程序设备,程序静设备安装程序1
范围:程序用于静设备安装、防腐和保温及常压储罐预制、安装、防腐和保温施工
参考文件货物运输保护工地储存和设备保护设备焊接常压储罐焊制的压力容器处理设备、脱盐设备、聚结器保温表面油漆防腐层钢结构表面油漆和防腐层贮罐、容器和管道等的内涂层厂家安装说明书材料装卸、保管和发放程序3
设备基础设备安装前,基础经验收合格,混凝土基础要凿出麻面,螺栓套筒内应清理干净,标出中心线、标高
安装清单CPECC将编制安装清单,全面列出需要安装的设备尺寸、重量及吊装方法,清单必须包括说明书,制造厂家的设计图纸及设备安装所需的其他文件
安装的一般规定3
设备安装包括设备的装、卸、搬运、组装、焊接、就位、找正和灌浆
将按照材料装卸程序将所有设备装运的临时材料库或直接运抵工地
将对材料进行验收,必要时提出损坏索赔
设备安装前应拆除装在设备上的全部暂时保护物
设备安装之前,应对照PID图和制造图检查,保证所有设备开口位置正确、设备上的加强板位置正确
应编制重型设备的吊装方案和安装计划
设备起吊之前,在不影响吊装的前提下,可进行设备梯子、平台、管线施工
容器和撬装设备安装4
容器和撬装设备类安装施工程序主要有:基础验收、设备验收、吊装就位、找正灌浆、内件安装、内部清扫、检查认可、封闭
1基础移交时应有测量记录,在基础上标出标高、基准线、及基础的纵横中心线
对重型设备的基础应有沉降观测点
2对基础进行外观检测,不能有裂纹、蜂窝、空洞、露筋等缺陷
3混凝土基础至少有7天凝固期,才能进行表面处理
混凝土表面应凿出麻面、并清理螺栓套筒孔内杂物
4按土建基础图及有关设备的技术文件,对基础尺寸及位置
