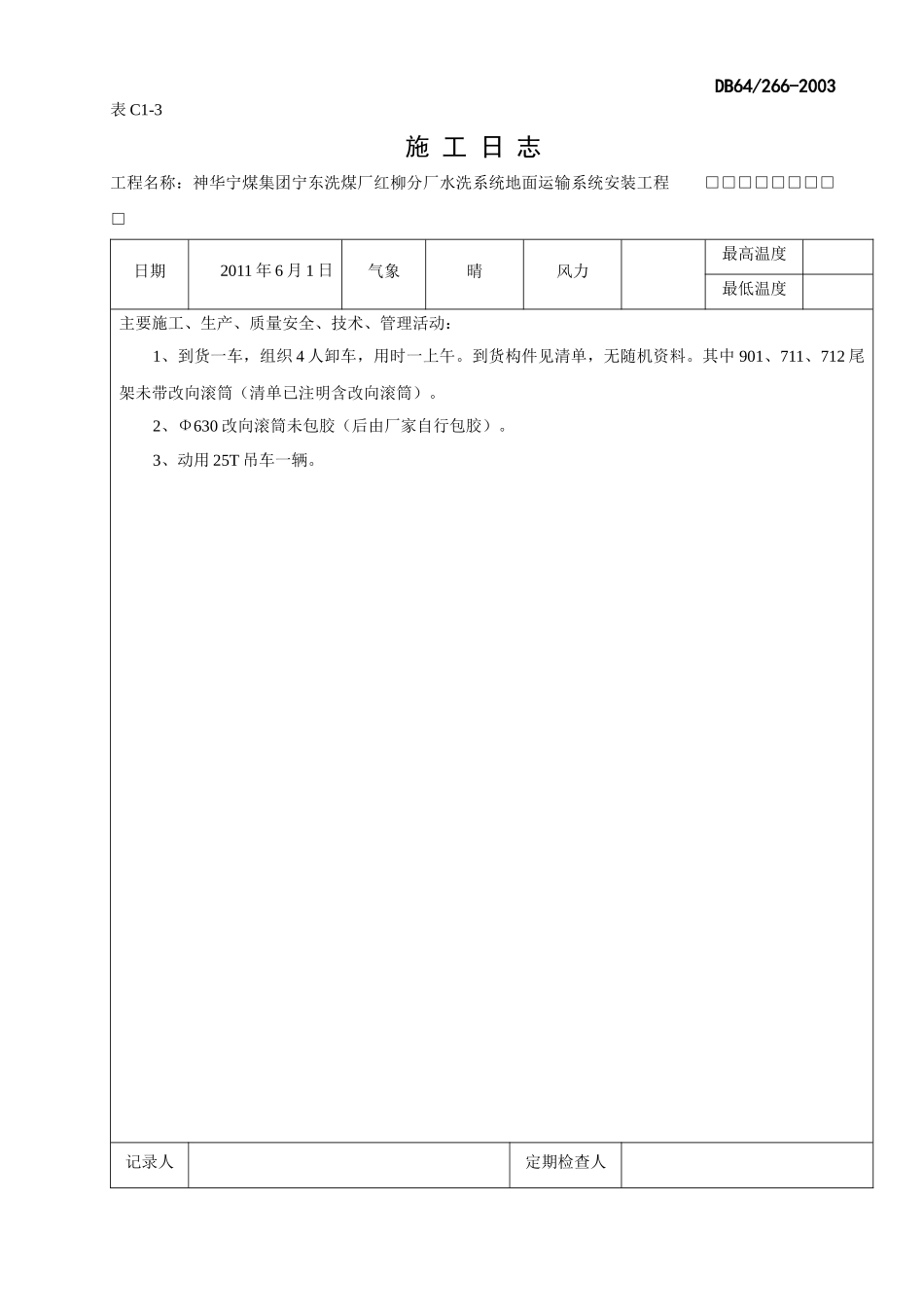

DB64/266-2003表C1-3施工日志工程名称:神华宁煤集团宁东洗煤厂红柳分厂水洗系统地面运输系统安装工程□□□□□□□□□日期2011年6月1日气象晴风力最高温度最低温度主要施工、生产、质量安全、技术、管理活动:1、到货一车,组织4人卸车,用时一上午
到货构件见清单,无随机资料
其中901、711、712尾架未带改向滚筒(清单已注明含改向滚筒)
2、Φ630改向滚筒未包胶(后由厂家自行包胶)
3、动用25T吊车一辆
记录人定期检查人DB64/266-2003表C1-3施工日志工程名称:神华宁煤集团宁东洗煤厂红柳分厂水洗系统地面运输系统安装工程□□□□□□□□□日期2011年6月3日气象晴风力最高温度最低温度主要施工、生产、质量安全、技术、管理活动:1、到货一车,组织人员卸车,用时一上午
到货构件见清单,Φ630改向滚筒未包胶(后由厂家自行包胶),木箱三件未开箱(厂家未到现场),无随机资料
2、动用25吨吊车一辆
记录人定期检查人DB64/266-2003表C1-3施工日志工程名称:神华宁煤集团宁东洗煤厂红柳分厂水洗系统地面运输系统安装工程□□□□□□□□□日期2011年6月4日气象晴风力最高温度最低温度主要施工、生产、质量安全、技术、管理活动:1、配合土建测量员放302#输送机占桥段中心线,弹线由我们进行
校线时发现靠近机头段中心线向东侧偏8mm,机尾段中心线向西侧偏4mm,整体偏差满足《连续输送设备安装工程施工及验收规范》允许偏差要求,选用
2、由于301#栈桥未找到基准点,中心线放线工作未完成
记录人定期检查人DB64/266-2003表C1-3施工日志工程名称:神华宁煤集团宁东洗煤厂红柳分厂水洗系统地面运输系统安装工程□□□□□□□□□日期2011年6月6日气象晴风力最高温度最低温度主要施工、生产、质量安全、技术、管理活动:1、到货一车,用时一上午共4人
