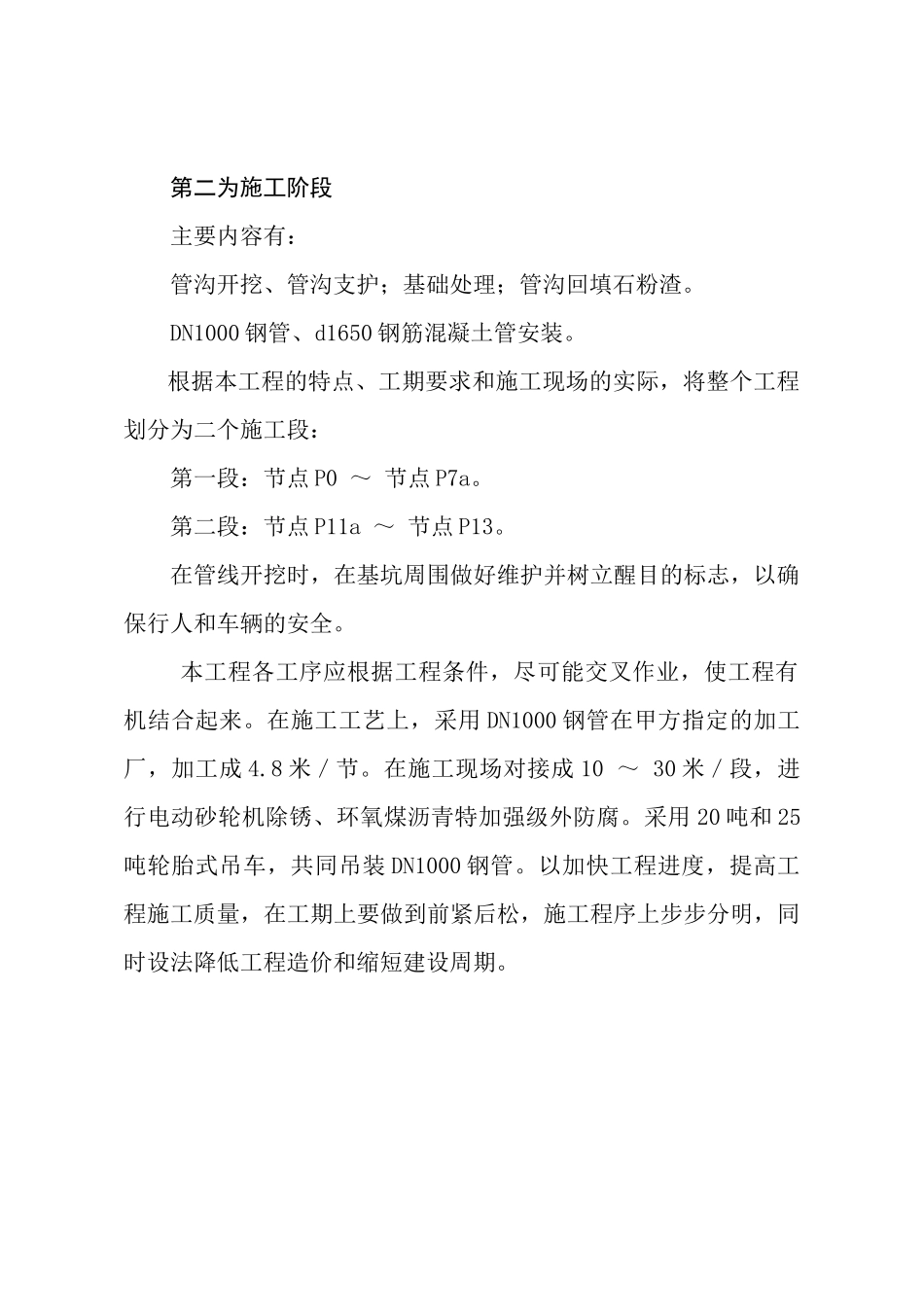

第二为施工阶段主要内容有:管沟开挖、管沟支护;基础处理;管沟回填石粉渣
DN1000钢管、d1650钢筋混凝土管安装
根据本工程的特点、工期要求和施工现场的实际,将整个工程划分为二个施工段:第一段:节点P0~节点P7a
第二段:节点P11a~节点P13
在管线开挖时,在基坑周围做好维护并树立醒目的标志,以确保行人和车辆的安全
本工程各工序应根据工程条件,尽可能交叉作业,使工程有机结合起来
在施工工艺上,采用DN1000钢管在甲方指定的加工厂,加工成4
在施工现场对接成10~30米/段,进行电动砂轮机除锈、环氧煤沥青特加强级外防腐
采用20吨和25吨轮胎式吊车,共同吊装DN1000钢管
以加快工程进度,提高工程施工质量,在工期上要做到前紧后松,施工程序上步步分明,同时设法降低工程造价和缩短建设周期

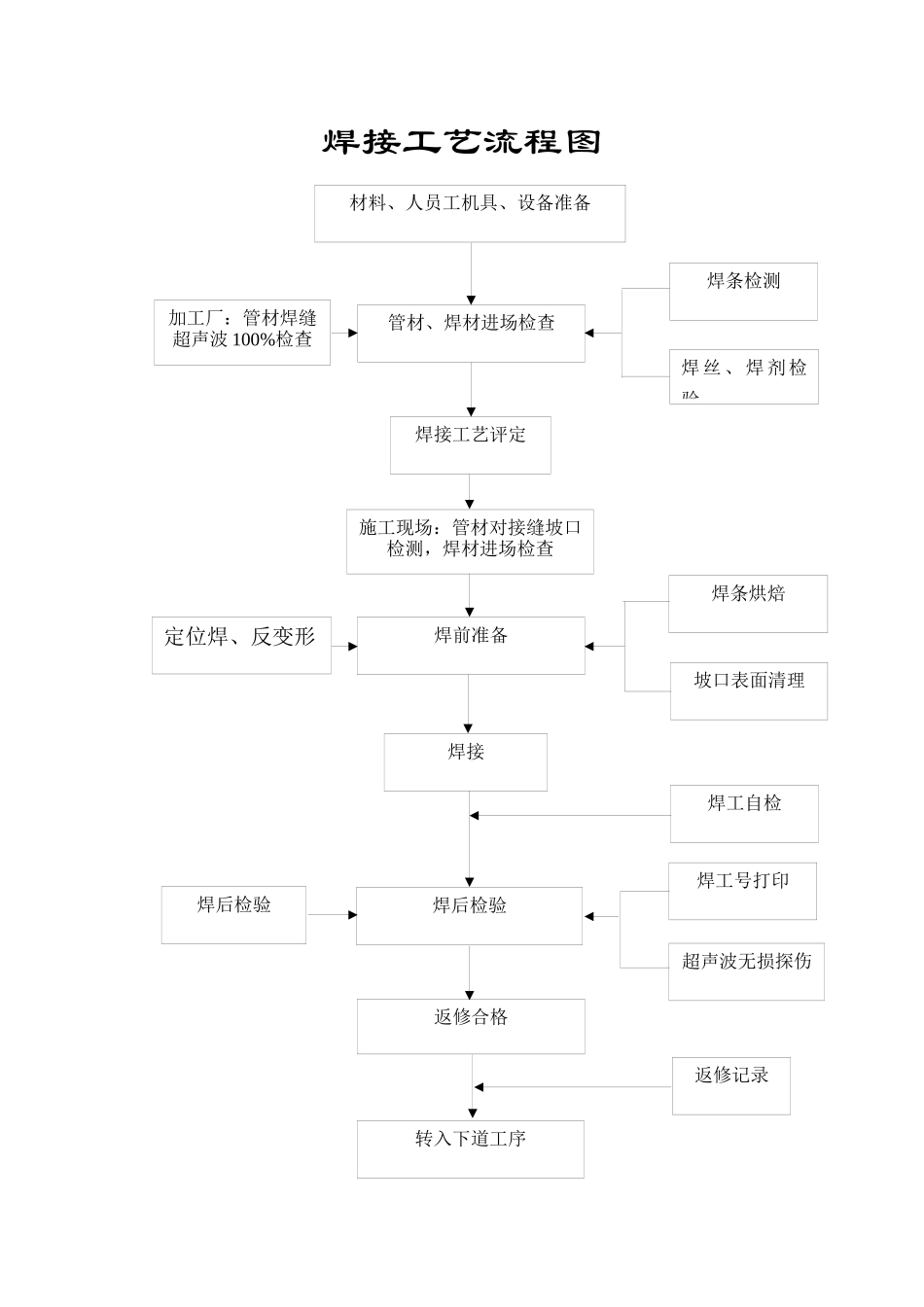

焊接工艺流程图材料、人员工机具、设备准备加工厂:管材焊缝超声波100%检查管材、焊材进场检查焊条检测焊丝、焊剂检验焊接工艺评定施工现场:管材对接缝坡口检测,焊材进场检查焊前准备定位焊、反变形焊条烘焙坡口表面清理焊接焊后检验返修合格转入下道工序返修记录焊工自检焊工号打印超声波无损探伤焊后检验3

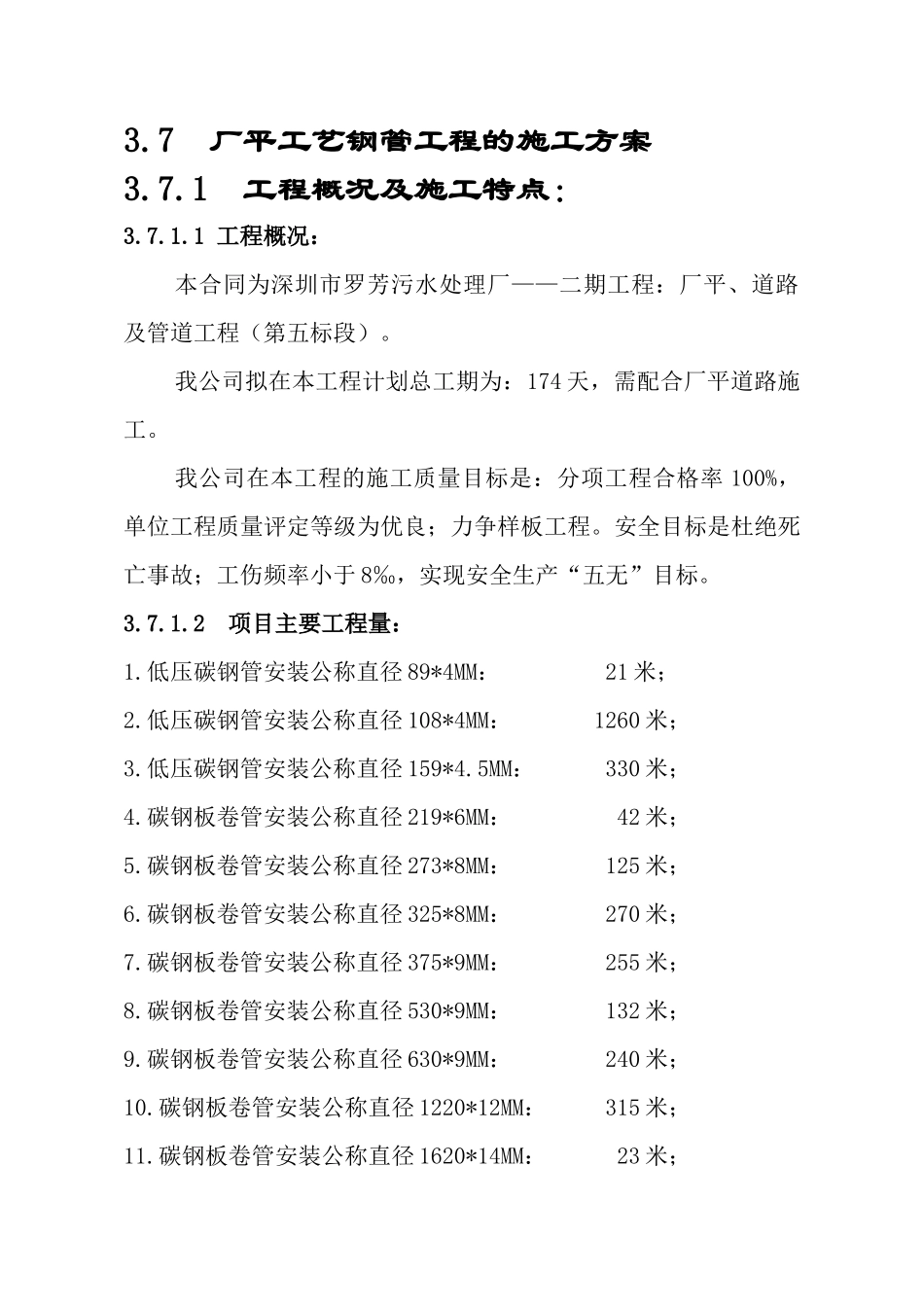

7厂平工艺钢管工程的施工方案3
1工程概况及施工特点:3
1工程概况:本合同为深圳市罗芳污水处理厂——二期工程:厂平、道路及管道工程(第五标段)
我公司拟在本工程计划总工期为:174天,需配合厂平道路施工
我公司在本工程的施工质量目标是:分项工程合格率100%,单位工程质量评定等级为优良;力争样板工程
安全目标是杜绝死亡事故;工伤频率小于8‰,实现安全生产“五无”目标
2项目主要工程量:1
低压碳钢管安装公称直径89*4MM:21米;2
低压碳钢管安装公称直径108*4MM:1260米;3
低压碳钢管安装公称直径159*4
5MM:330米;4
碳钢板卷管安装
