1引言“实践是检验真理的唯一标准”,而《生产与运作管理》又是一门理论与实践相结合非常密切的课程,通过该课程的学习,不仅要求我们掌握生产管理理论与方法,还要求我们对生产管理系统有一个较深刻的认识
所以,在完成了《生产与运作管理》的理论学习后,通过一周的《生产与运作管理》课程设计,让我们进行了一次全面的实际操作性锻炼,并且,在设计过程中,不断学会如何灵活应用本课程理论知识和方法,从而提高我们分析和解决问题的能力
在本次课程设计中,我选择了项目三即“综合设计”,在这一项目中要求我分别将“网络计划技术的实际应用”和“服务业设施规划设计”这两方的理论和实际相结合,在实际操作中得到巩固和深化
2网络计划技术的实际应用网络计划技术是现代科学管理的一种有效方法,它是通过网络图的形式来反映和表达生产或工程项目活动之间的关系,并且在计算和实施过程中不断控制和协调生产进度或成本费用,使整个生产或工程项目达到预期的目标
即网络计划技术是运用网络图形式来表达一项计划中各个工序的先后顺序和相互关系,其次通过计算找出关键运作和关键路线,接着不断改善网络计划,选择最优方案并付诸实践,然后在计划执行中进行有效的控制与监督,保证人、财、物的合理使用

1网络计划技术的应用步骤2
2网络图的绘制及网络时间的计算2
1网络图的绘制应遵循以下基本规则:(1)不允许出现循环回路;(2)箭头结点的标号必须大于箭尾结点的标号;确定目标分解工程项目,列出作业明细表绘制网络图,进行结点编号计算网络时间、确定关键路线进行网络计划方案的优化网络计划的贯彻执行(3)两结点间只能有一条箭线;(4)网络图只有一个源,一个汇;(5)每项活动都应有结点表示其开始与结束;(6)箭线交叉必须用暗桥

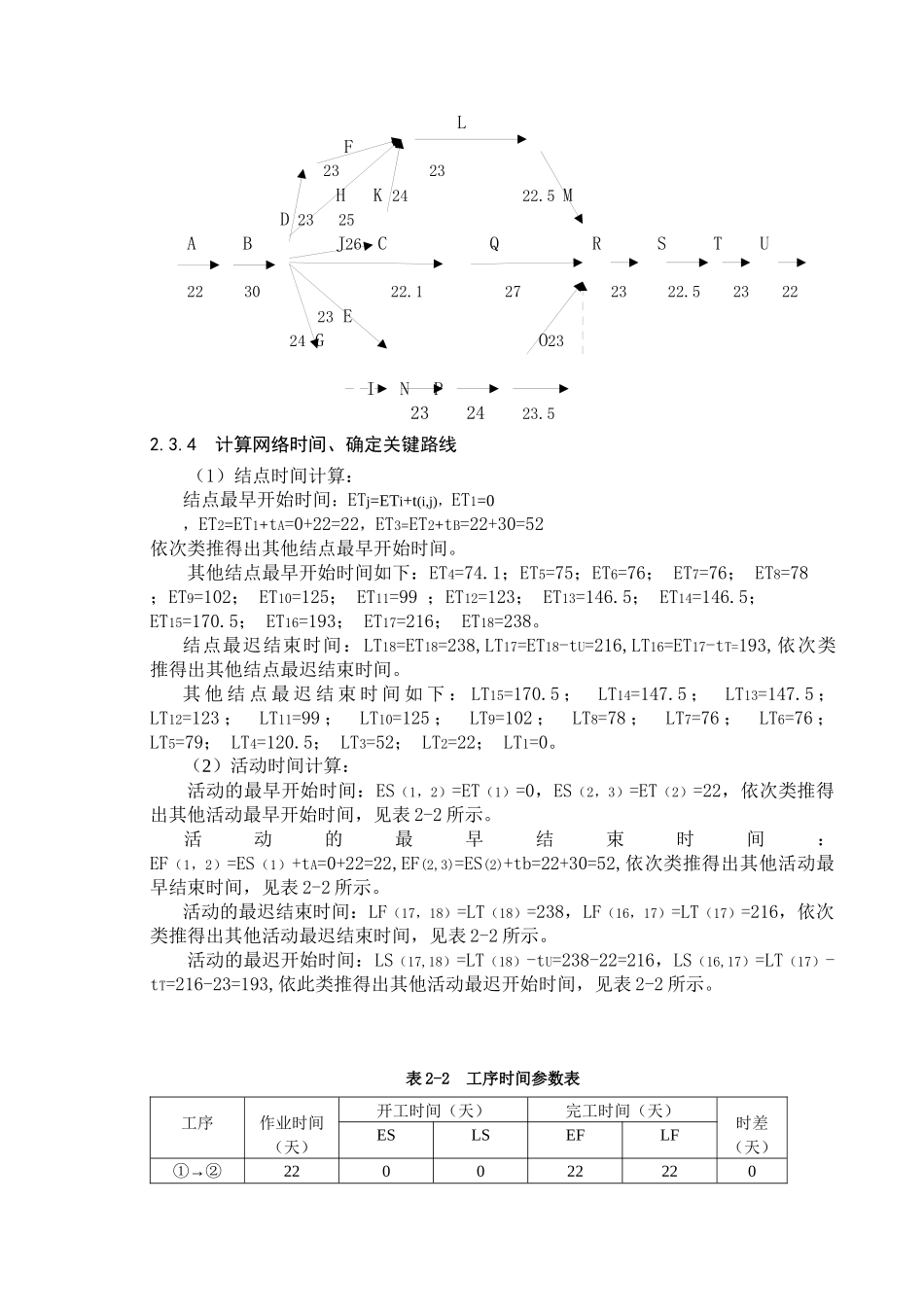

2网络时间参数计算在分析研究网络图时,除了从空间反映整个计划任务及其组成部分的相互关系以外,还必须确定各项活动的时间,这样才能动态模
