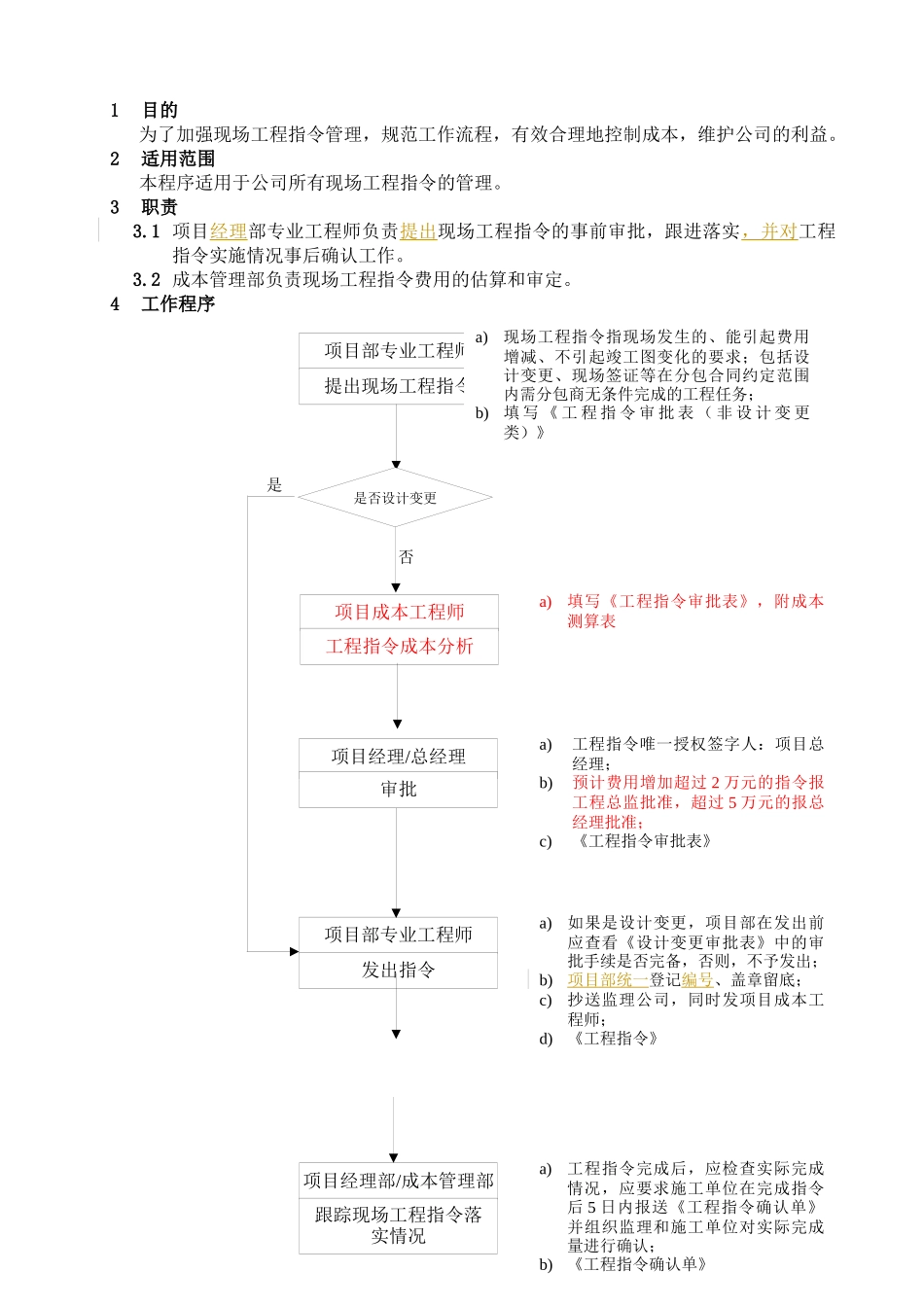

是否1目的为了加强现场工程指令管理,规范工作流程,有效合理地控制成本,维护公司的利益
2适用范围本程序适用于公司所有现场工程指令的管理
1项目经理部专业工程师负责提出现场工程指令的事前审批,跟进落实,并对工程指令实施情况事后确认工作
2成本管理部负责现场工程指令费用的估算和审定
4工作程序项目经理/总经理项目部专业工程师审批发出指令a)如果是设计变更,项目部在发出前应查看《设计变更审批表》中的审批手续是否完备,否则,不予发出;b)项目部统一登记编号、盖章留底;c)抄送监理公司,同时发项目成本工程师;d)《工程指令》项目部专业工程师提出现场工程指令项目经理部/成本管理部跟踪现场工程指令落实情况a)工程指令完成后,应检查实际完成情况,应要求施工单位在完成指令后5日内报送《工程指令确认单》并组织监理和施工单位对实际完成量进行确认;b)《工程指令确认单》a)现场工程指令指现场发生的、能引起费用增减、不引起竣工图变化的要求;包括设计变更、现场签证等在分包合同约定范围内需分包商无条件完成的工程任务;b)填写《工程指令审批表(非设计变更类)》a)工程指令唯一授权签字人:项目总经理;b)预计费用增加超过2万元的指令报工程总监批准,超过5万元的报总经理批准;c)《工程指令审批表》项目成本工程师工程指令成本分析a)填写《工程指令审批表》,附成本测算表是否设计变更5相关文件5
1设计变更管理程序WHVK/QP-07-065
2文件与档案管理程序WHVK/QP-03-046相关记录6

1工程指令WHVK/QP-12-03-B016

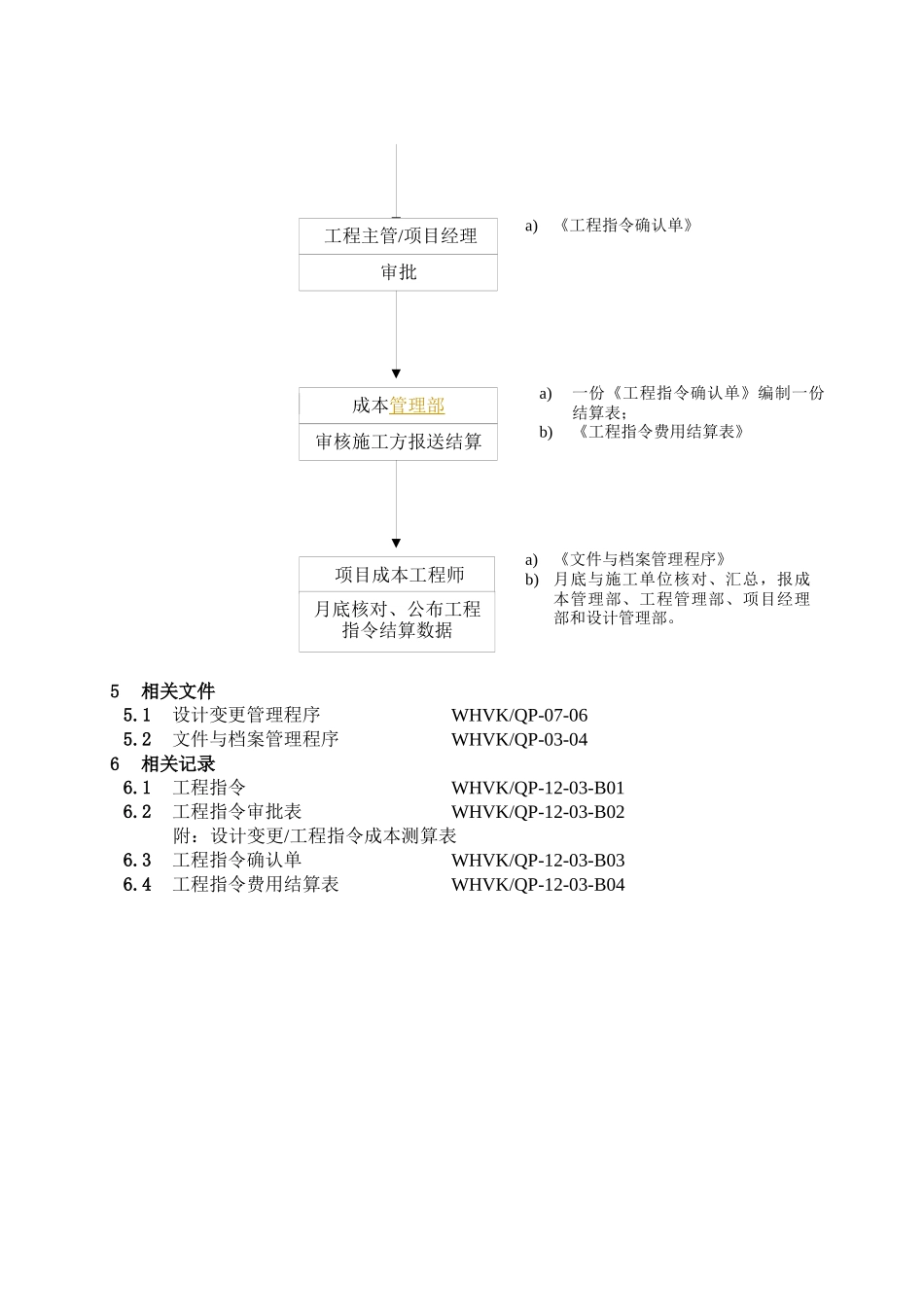

2工程指令审批表WHVK/QP-12-03-B02附:设计变更/工程指令成本测算表6
3工程指令确认单WHVK/QP-12-03-B036
4工程指令费用结算表WHVK/QP-12-03-B04成本管理部审核施工方报送结算项目成本工程师月底核对、公布工程指
