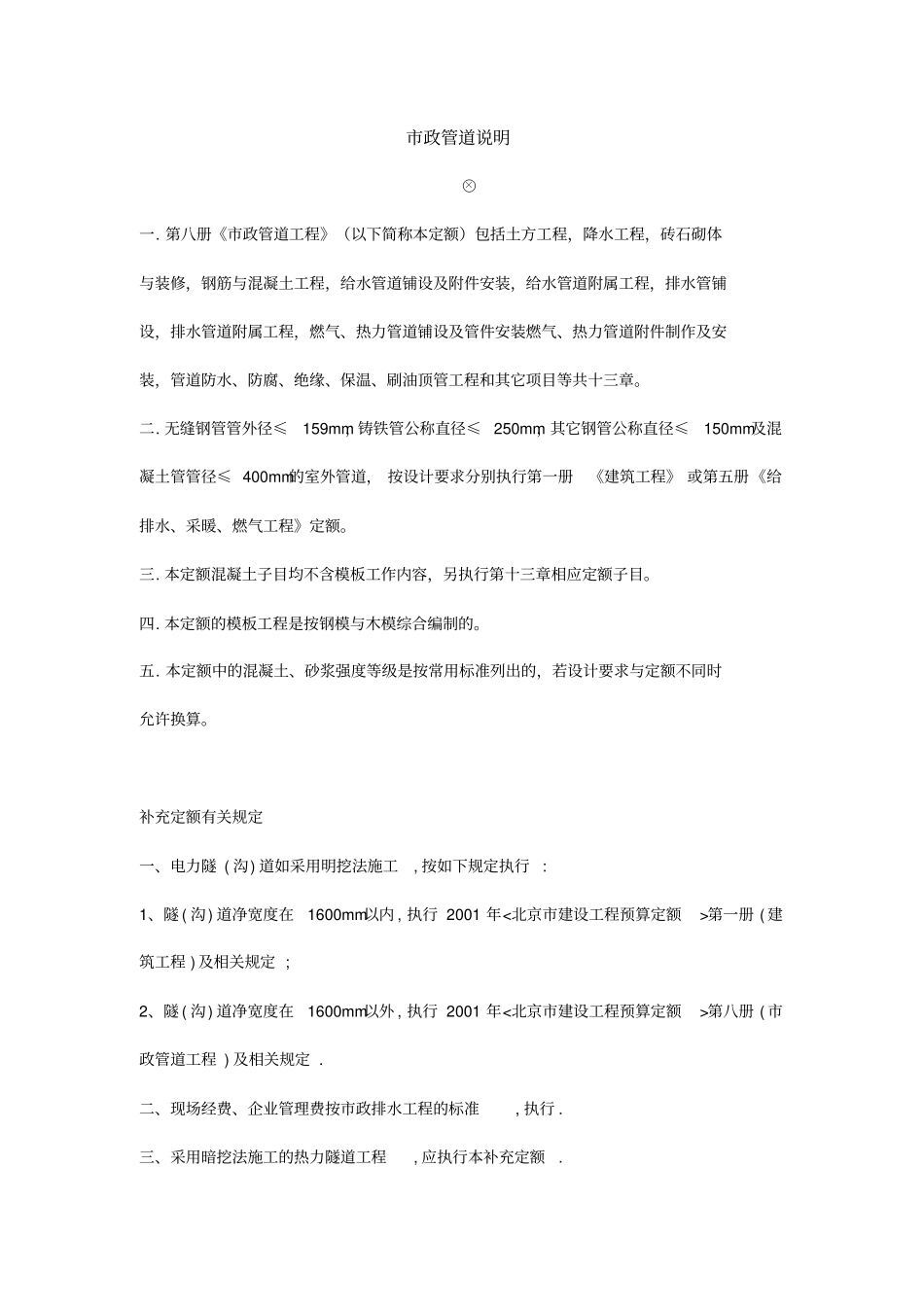

市政管道说明○×一
第八册《市政管道工程》(以下简称本定额)包括土方工程,降水工程,砖石砌体与装修,钢筋与混凝土工程,给水管道铺设及附件安装,给水管道附属工程,排水管铺设,排水管道附属工程,燃气、热力管道铺设及管件安装燃气、热力管道附件制作及安装,管道防水、防腐、绝缘、保温、刷油顶管工程和其它项目等共十三章
无缝钢管管外径≤159mm,铸铁管公称直径≤250mm,其它钢管公称直径≤150mm及混凝土管管径≤400mm的室外管道,按设计要求分别执行第一册《建筑工程》或第五册《给排水、采暖、燃气工程》定额
本定额混凝土子目均不含模板工作内容,另执行第十三章相应定额子目
本定额的模板工程是按钢模与木模综合编制的
本定额中的混凝土、砂浆强度等级是按常用标准列出的,若设计要求与定额不同时允许换算
补充定额有关规定一、电力隧(沟)道如采用明挖法施工,按如下规定执行:1、隧(沟)道净宽度在1600mm以内,执行2001年第一册(建筑工程)及相关规定;2、隧(沟)道净宽度在1600mm以外,执行2001年第八册(市政管道工程)及相关规定
二、现场经费、企业管理费按市政排水工程的标准,执行
三、采用暗挖法施工的热力隧道工程,应执行本补充定额

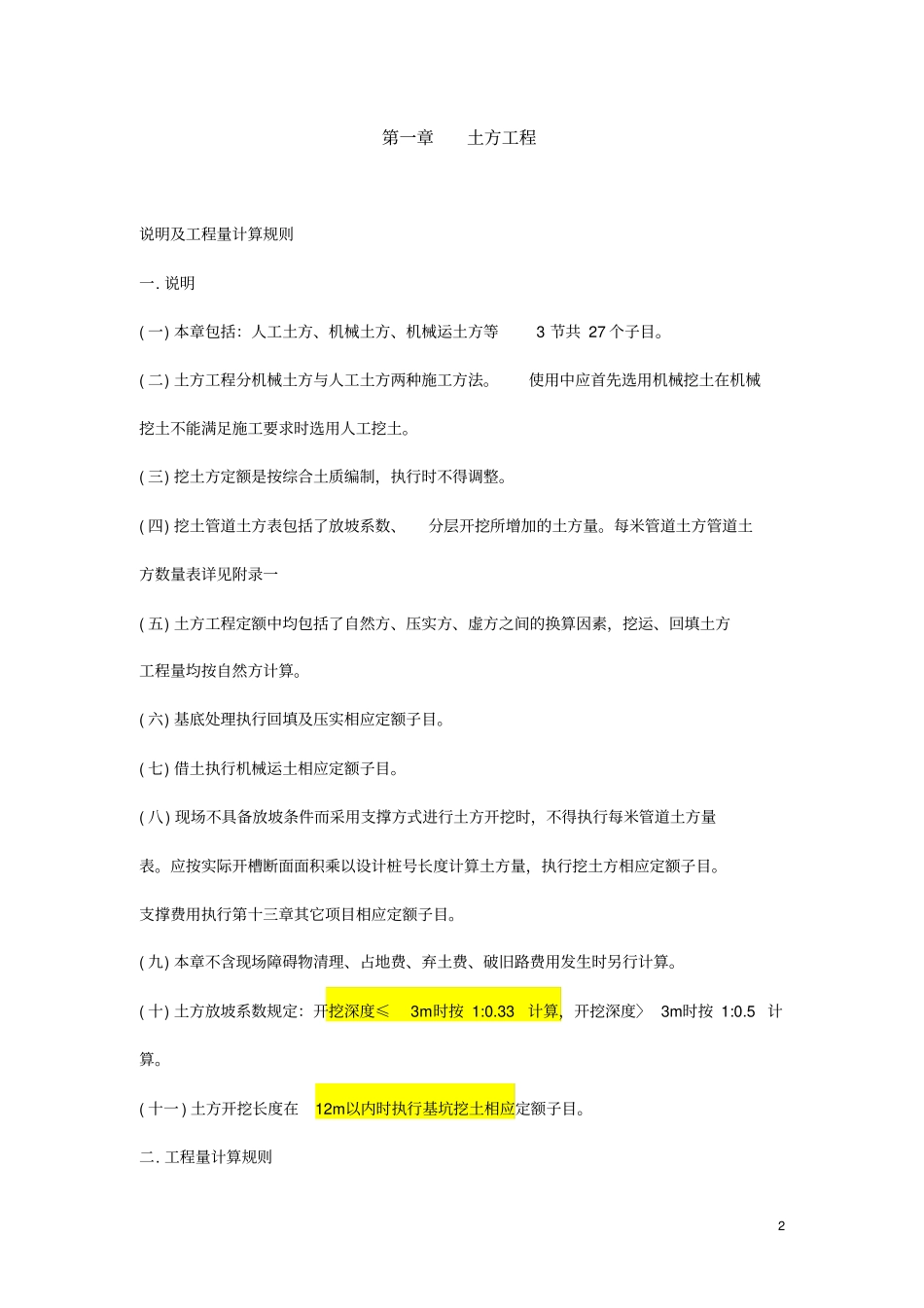

2第一章土方工程说明及工程量计算规则一
说明(一)本章包括:人工土方、机械土方、机械运土方等3节共27个子目
(二)土方工程分机械土方与人工土方两种施工方法
使用中应首先选用机械挖土在机械挖土不能满足施工要求时选用人工挖土
(三)挖土方定额是按综合土质编制,执行时不得调整
(四)挖土管道土方表包括了放坡系数、分层开挖所增加的土方量
每米管道土方管道土方数量表详见附录一(五)土方工程定额中均包括了自然方、压实方、虚方之间的换算因素,挖运、回填土方工程量均按自然方计算
(六)基底处理执行回填及压实相应定额子目

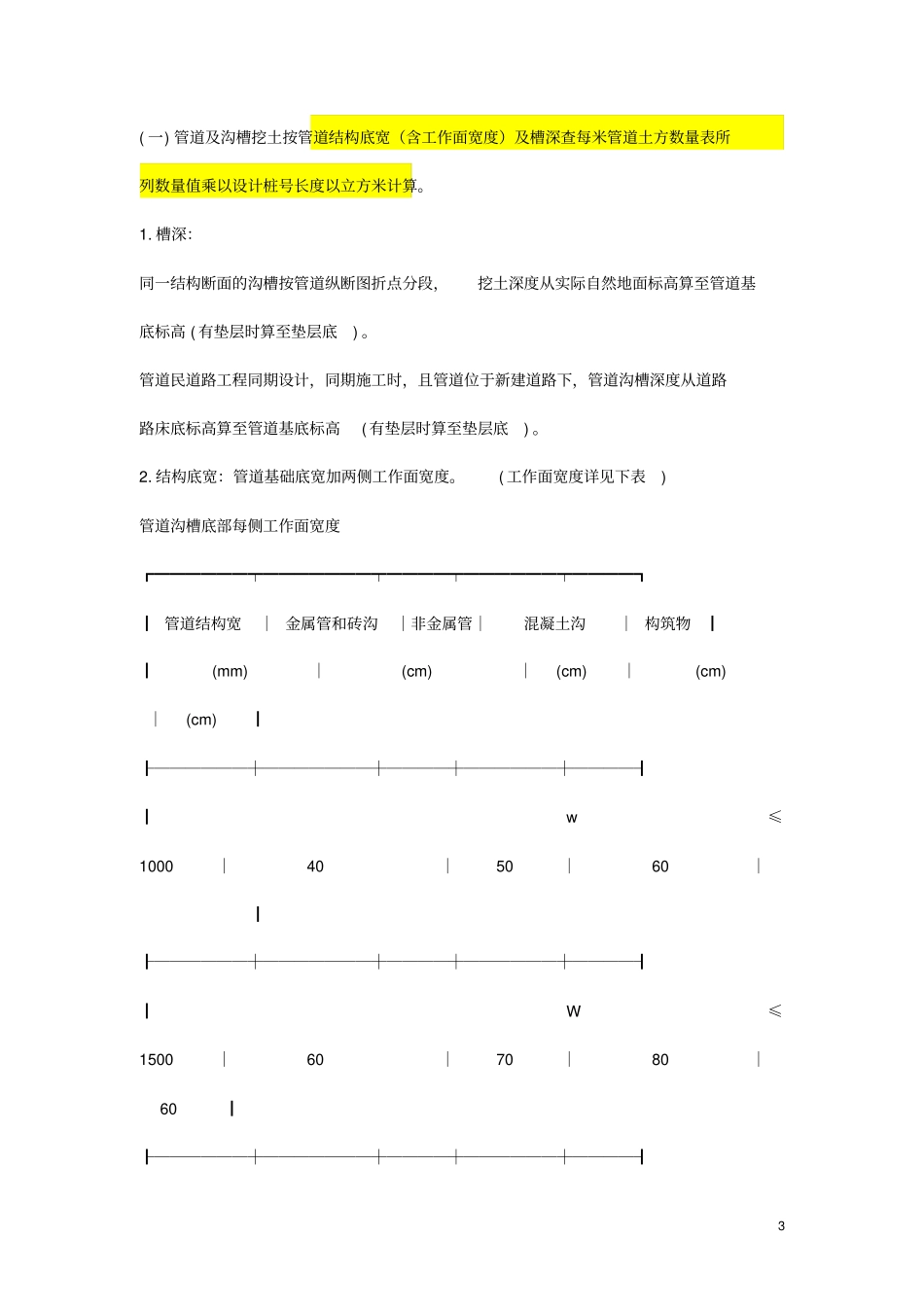

(七)借土执行机械运土相应定额子
