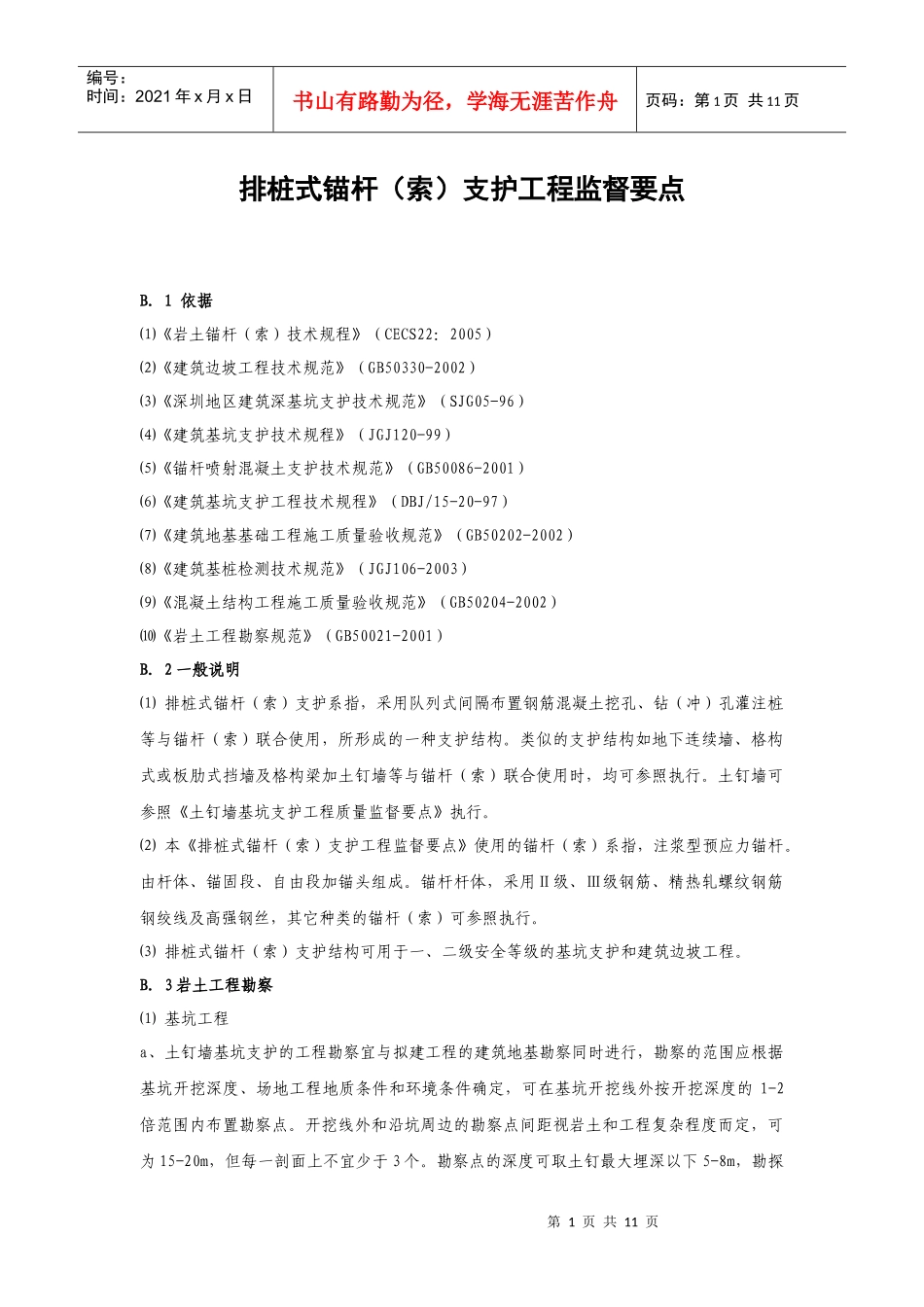

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页排桩式锚杆(索)支护工程监督要点B.1依据⑴《岩土锚杆(索)技术规程》(CECS22:2005)⑵《建筑边坡工程技术规范》(GB50330-2002)⑶《深圳地区建筑深基坑支护技术规范》(SJG05-96)⑷《建筑基坑支护技术规程》(JGJ120-99)⑸《锚杆喷射混凝土支护技术规范》(GB50086-2001)⑹《建筑基坑支护工程技术规程》(DBJ/15-20-97)⑺《建筑地基基础工程施工质量验收规范》(GB50202-2002)⑻《建筑基桩检测技术规范》(JGJ106-2003)⑼《混凝土结构工程施工质量验收规范》(GB50204-2002)⑽《岩土工程勘察规范》(GB50021-2001)B.2一般说明⑴排桩式锚杆(索)支护系指,采用队列式间隔布置钢筋混凝土挖孔、钻(冲)孔灌注桩等与锚杆(索)联合使用,所形成的一种支护结构
类似的支护结构如地下连续墙、格构式或板肋式挡墙及格构梁加土钉墙等与锚杆(索)联合使用时,均可参照执行
土钉墙可参照《土钉墙基坑支护工程质量监督要点》执行
⑵本《排桩式锚杆(索)支护工程监督要点》使用的锚杆(索)系指,注浆型预应力锚杆
由杆体、锚固段、自由段加锚头组成
锚杆杆体,采用Ⅱ级、Ⅲ级钢筋、精热轧螺纹钢筋钢绞线及高强钢丝,其它种类的锚杆(索)可参照执行
⑶排桩式锚杆(索)支护结构可用于一、二级安全等级的基坑支护和建筑边坡工程
B.3岩土工程勘察⑴基坑工程a、土钉墙基坑支护的工程勘察宜与拟建工程的建筑地基勘察同时进行,勘察的范围应根据基坑开挖深度、场地工程地质条件和环境条件确定,可在基坑开挖线外按开挖深度的1-2倍范围内布置勘察点
开挖线外和沿坑周边的勘察点间距视岩土和工程复杂程度而定,可为15-20m,但每一剖面上不宜少于3个
勘察点的深度可取土钉
