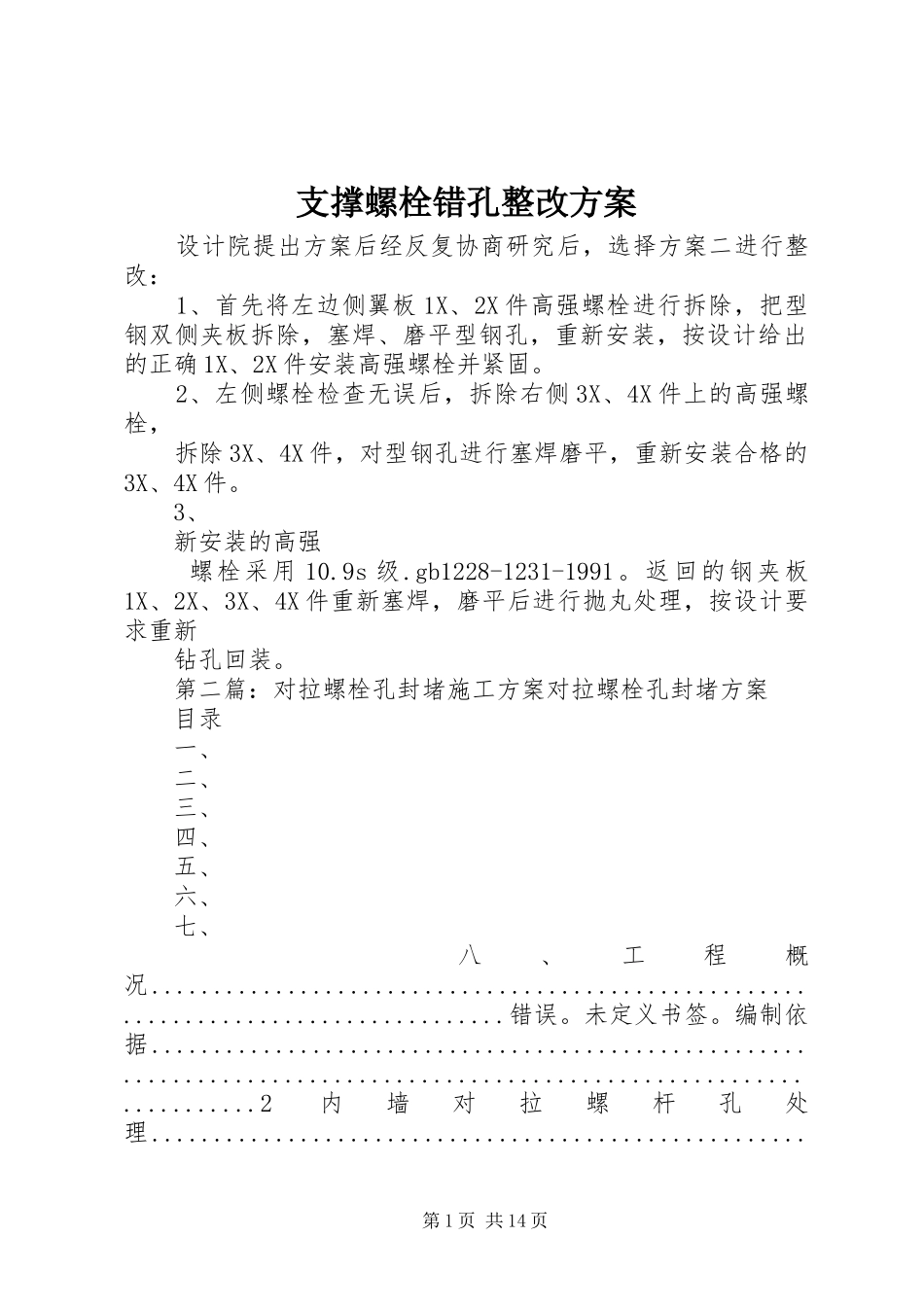

支撑螺栓错孔整改方案设计院提出方案后经反复协商研究后,选择方案二进行整改:1、首先将左边侧翼板1X、2X件高强螺栓进行拆除,把型钢双侧夹板拆除,塞焊、磨平型钢孔,重新安装,按设计给出的正确1X、2X件安装高强螺栓并紧固。2、左侧螺栓检查无误后,拆除右侧3X、4X件上的高强螺栓,拆除3X、4X件,对型钢孔进行塞焊磨平,重新安装合格的3X、4X件。3、新安装的高强螺栓采用10.9s级.gb1228-1231-1991。返回的钢夹板1X、2X、3X、4X件重新塞焊,磨平后进行抛丸处理,按设计要求重新钻孔回装。第二篇:对拉螺栓孔封堵施工方案对拉螺栓孔封堵方案目录一、二、三、四、五、六、七、八、工程概况....................................................................................错误。未定义书签。编制依据.......................................................................................................................2内墙对拉螺杆孔处理.....................................................第1页共14页..............................................2地上外墙对拉螺杆孔处理...........................................................................................3地下室外墙及人防区对拉螺杆孔的处理...................................................................3施工要点及质量要求...................................................................................................4施工质量保证措施.......................................................................................................4施工安全措施...............................................................................................................41对拉螺栓孔封堵方案对拉螺栓孔封堵方案一、工程概况此部分为工程概况本方案的编制是针对对拉螺杆孔洞的封堵。在剪力墙及暗柱模施工过程中采用的螺杆附带pvc套管,便于穿墙螺杆的再次利用,另外防止拆模时破坏墙体结构。模板拆除后,内外剪力墙体上留下了部分对拉螺杆孔洞,特别是外墙螺杆孔封堵涉及到外墙的渗漏风险,故我项目部对螺杆孔的封堵编制专项施工方案。本着预防为主,加强事前控制和事后检查,把质量隐患消灭在萌芽状态,确保工程无渗漏。从施工方面分析原因,提出来针对性的措施,结合以往的经验,本项目部拟对对拉螺杆孔洞采取以下方案进行处理。二、编制依据《建筑工程施工质量验收统一标准》gb50300-2016《地下工程防水技术规范》gb50108-2016第2页共14页三、内墙对拉螺杆孔处理1、工艺流程。清理孔内浮灰→钢丝刷刷毛→洒水湿润→两侧同时填塞干硬性水泥砂浆→抹平。2、内墙抹灰施工前先用铲刀将外侧螺杆洞内的pvc套管铲掉,并用钢丝刷将周围刷毛,用水冲洗湿润,用防水砂浆(略干)喂入孔内灌满(严禁空孔)、外侧补成圆饼状并凸出墙面2mm。3、穿墙对拉螺杆孔洞必须逐个封堵密实。4、封堵的水泥砂浆必须压到墙体中部并压实。5、封堵的砂浆必须养护必须及时养护。2对拉螺栓孔封堵方案四、地上外墙对拉螺杆孔处理1、工艺流程。清理孔内浮灰→钢丝刷刷毛→墙体中部发泡沫胶的封堵→墙体两侧填塞微膨胀干硬性水泥砂浆→抹平→外墙外侧涂刷防水涂料。2、外墙抹灰施工前先用铲刀将外侧螺杆洞内的pvc套管铲掉,并用钢丝刷将周围刷毛,用水冲洗湿润。3、清理干净后用聚氨酯发泡封堵外墙对拉螺栓孔,在墙两边预留20~30mm。4、待发泡胶干硬后用微膨胀干硬性水泥砂浆封堵(砂浆配比同墙体抹灰砂浆配比)。5、待砂浆干燥后,用聚氨酯涂膜防水涂料在对拉螺栓孔处涂刷三遍,每遍1mm厚,为方便验收防止漏刷,分3种不同颜色聚氨酯涂刷,第一遍为白色,第二遍采用红色涂刷,第三遍采用黑色涂刷,形状为直径150mm的圆形。6、穿墙对拉螺杆孔洞必须逐个封堵密实。7、封堵的砂浆必须及时养护。五、地下室外墙及人防区对拉螺杆孔的处理1、工艺流程。剔除橡胶塞→割除螺杆→浇水润湿→墙体两侧填塞微膨胀干硬性水泥砂浆→抹平→外墙外侧涂刷防水涂料。2、外墙抹灰施工前先将止水螺杆橡胶塞剔...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

支撑螺栓错孔整改实施方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
