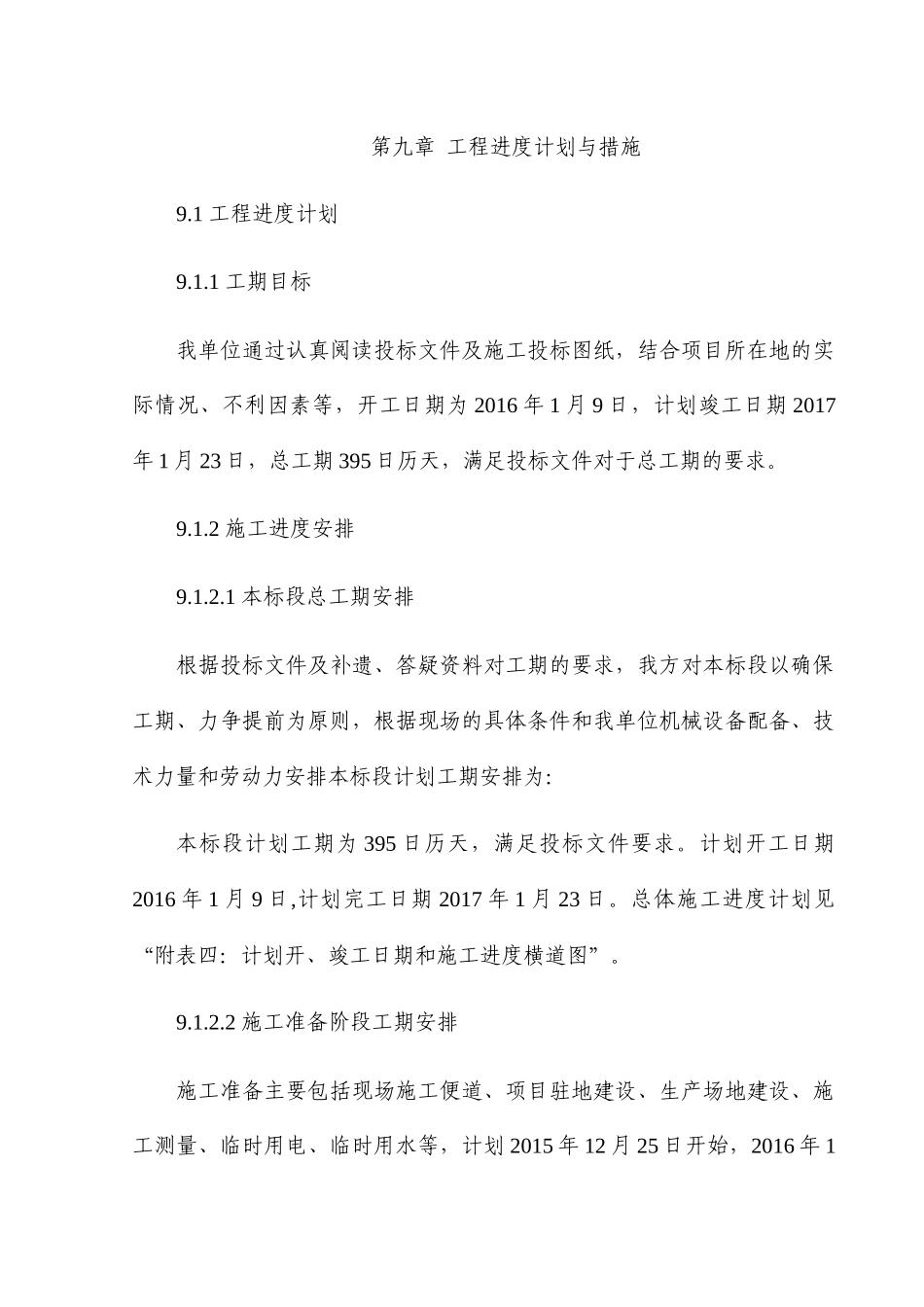

第九章工程进度计划与措施9
1工程进度计划9
1工期目标我单位通过认真阅读投标文件及施工投标图纸,结合项目所在地的实际情况、不利因素等,开工日期为2016年1月9日,计划竣工日期2017年1月23日,总工期395日历天,满足投标文件对于总工期的要求
2施工进度安排9
1本标段总工期安排根据投标文件及补遗、答疑资料对工期的要求,我方对本标段以确保工期、力争提前为原则,根据现场的具体条件和我单位机械设备配备、技术力量和劳动力安排本标段计划工期安排为:本标段计划工期为395日历天,满足投标文件要求
计划开工日期2016年1月9日,计划完工日期2017年1月23日
总体施工进度计划见“附表四:计划开、竣工日期和施工进度横道图”
2施工准备阶段工期安排施工准备主要包括现场施工便道、项目驻地建设、生产场地建设、施工测量、临时用电、临时用水等,计划2015年12月25日开始,2016年1月31日结束,持续时间1
3个月,要求尽快做好大、小临时设施,施工围挡等工程,确保主体工程正常开工

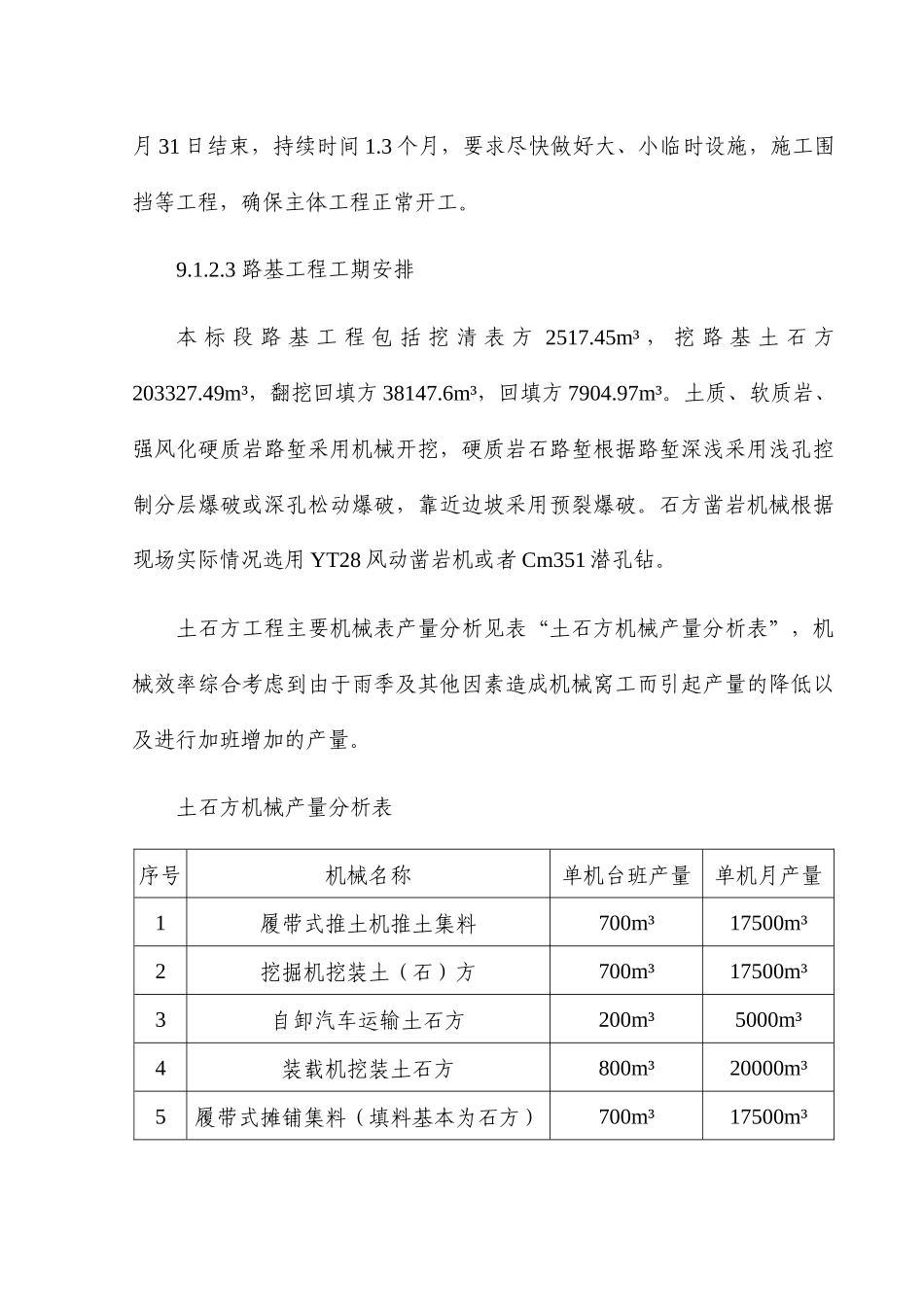

3路基工程工期安排本标段路基工程包括挖清表方2517
45m³,挖路基土石方203327
49m³,翻挖回填方38147
6m³,回填方7904
土质、软质岩、强风化硬质岩路堑采用机械开挖,硬质岩石路堑根据路堑深浅采用浅孔控制分层爆破或深孔松动爆破,靠近边坡采用预裂爆破
石方凿岩机械根据现场实际情况选用YT28风动凿岩机或者Cm351潜孔钻
土石方工程主要机械表产量分析见表“土石方机械产量分析表”,机械效率综合考虑到由于雨季及其他因素造成机械窝工而引起产量的降低以及进行加班增加的产量

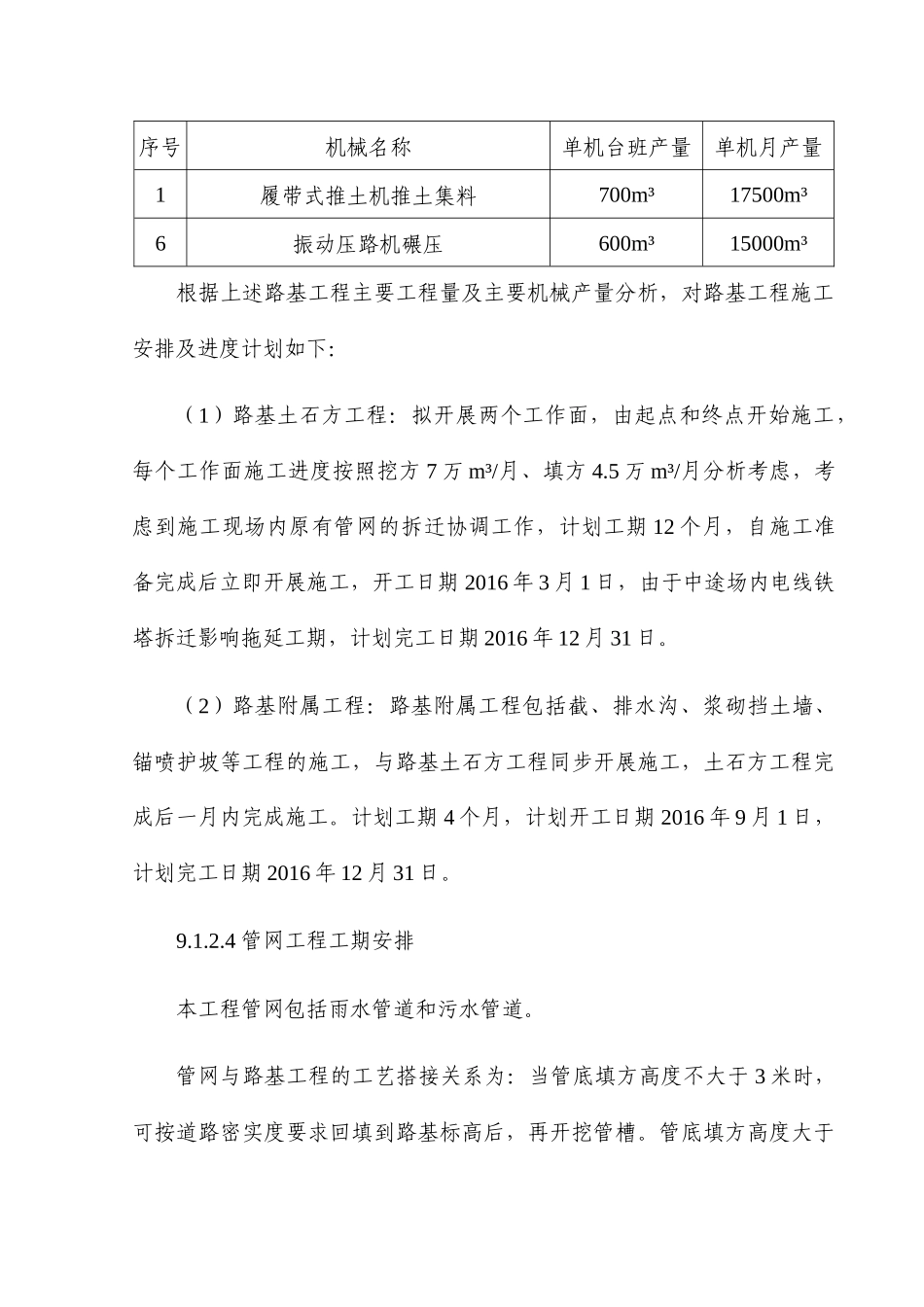

土石方机械产量分析表序号机械名称单机台班产量单机月产量1履带式推土机推土集料700m³17500m³2挖掘机挖装土(石)方700m³17500m³3自卸汽车运输土石方200
