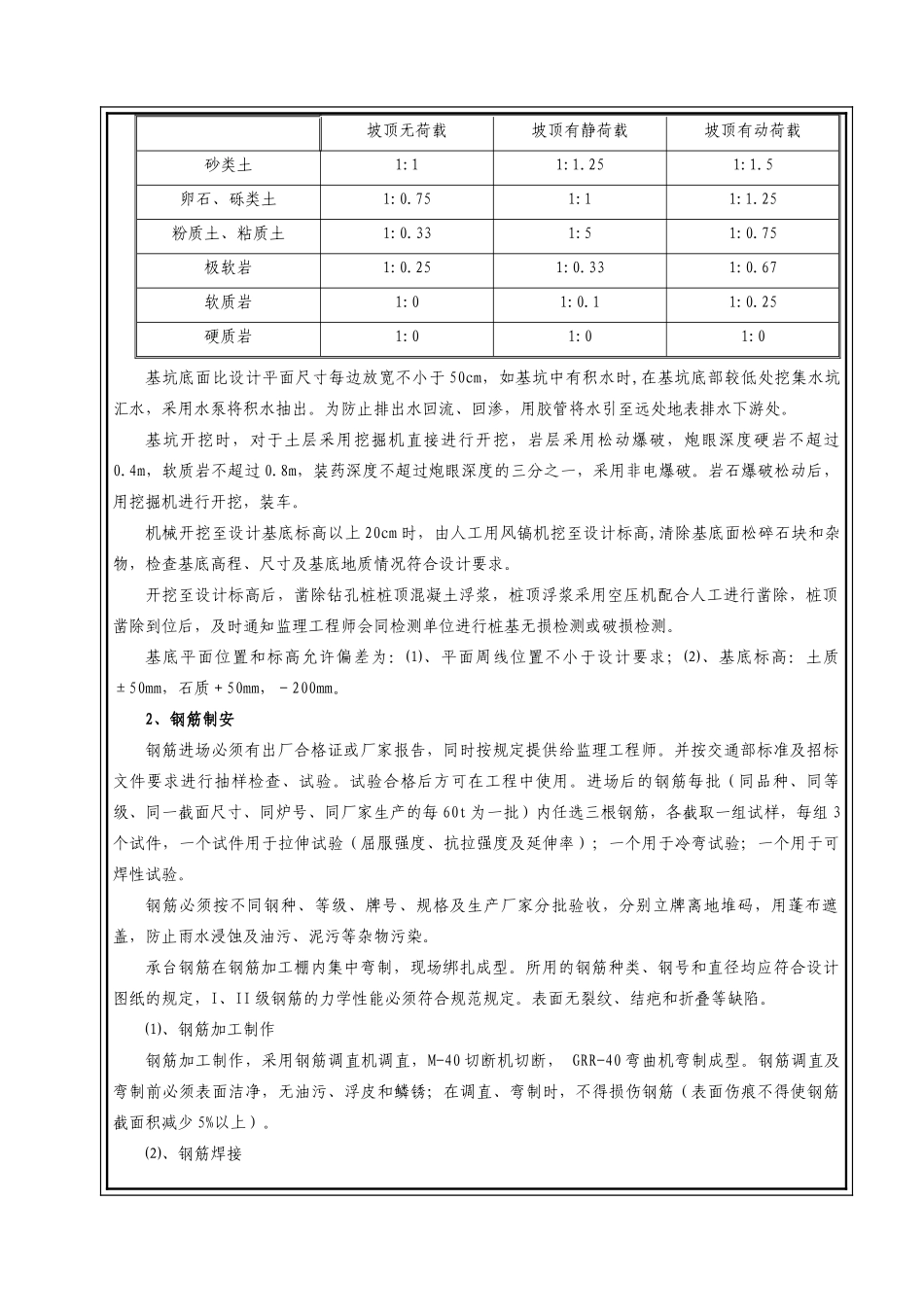

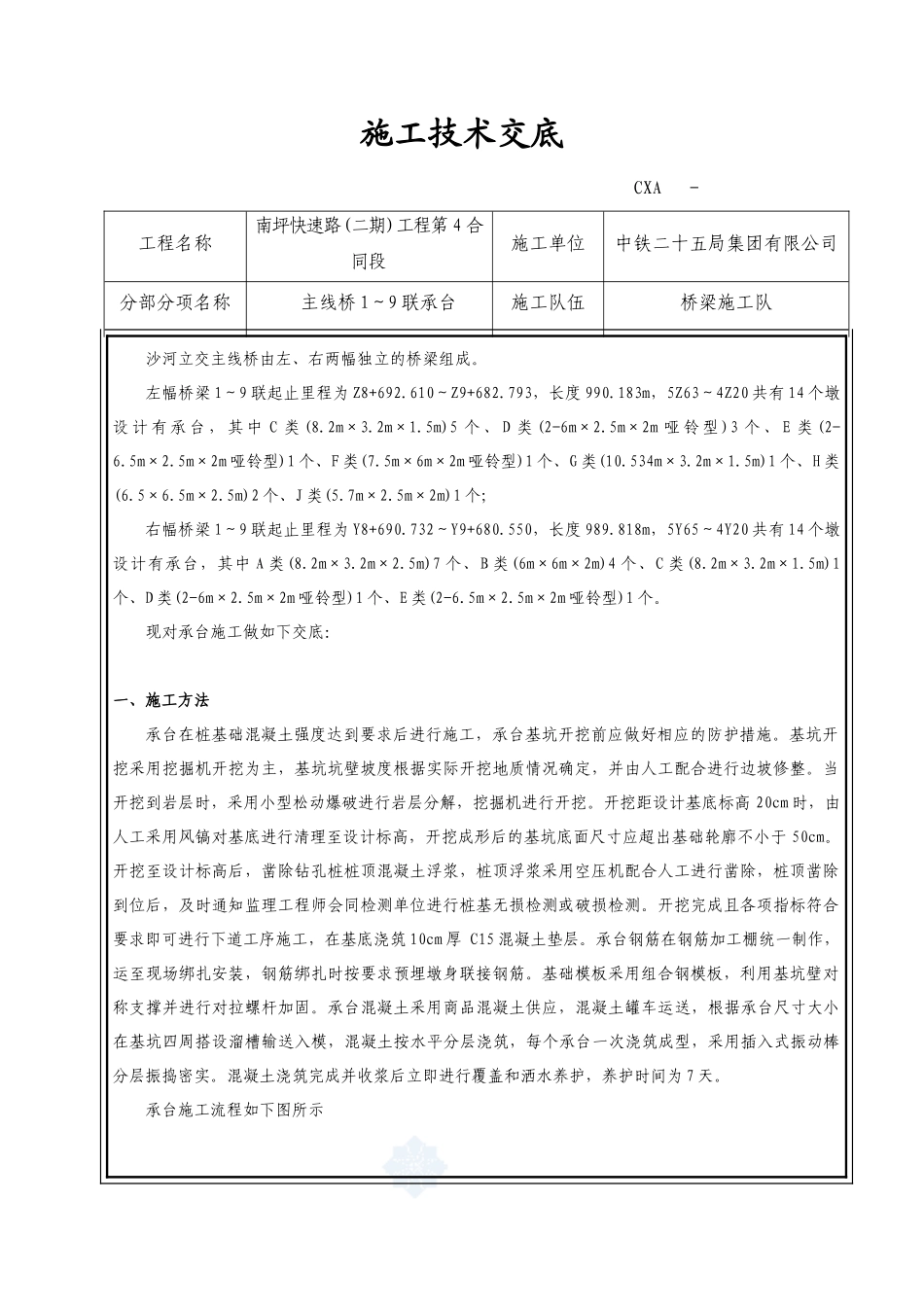

施工技术交底CXA-工程名称南坪快速路(二期)工程第4合同段施工单位中铁二十五局集团有限公司分部分项名称主线桥1~9联承台施工队伍桥梁施工队沙河立交主线桥由左、右两幅独立的桥梁组成
左幅桥梁1~9联起止里程为Z8+692
610~Z9+682
793,长度990
183m,5Z63~4Z20共有14个墩设计有承台,其中C类(8
5m)5个、D类(2-6m×2
5m×2m哑铃型)3个、E类(2-6
5m×2m哑铃型)1个、F类(7
5m×6m×2m哑铃型)1个、G类(10
534m×3
5m)1个、H类(6
5m)2个、J类(5
5m×2m)1个;右幅桥梁1~9联起止里程为Y8+690
732~Y9+680
550,长度989
818m,5Y65~4Y20共有14个墩设计有承台,其中A类(8
5m)7个、B类(6m×6m×2m)4个、C类(8
5m)1个、D类(2-6m×2
5m×2m哑铃型)1个、E类(2-6
5m×2m哑铃型)1个

现对承台施工做如下交底:一、施工方法承台在桩基础混凝土强度达到要求后进行施工,承台基坑开挖前应做好相应的防护措施
基坑开挖采用挖掘机开挖为主,基坑坑壁坡度根据实际开挖地质情况确定,并由人工配合进行边坡修整
当开挖到岩层时,采用小型松动爆破进行岩层分解,挖掘机进行开挖
开挖距设计基底标高20cm时,由人工采用风镐对基底进行清理至设计标高,开挖成形后的基坑底面尺寸应超出基础轮廓不小于50cm
开挖至设计标高后,凿除钻孔桩桩顶混凝土浮浆,桩顶浮浆采用空压机配合人工进行凿除,桩顶凿除到位后,及时通知监理工程师会同检测单位进行桩基无损检测或破损检测
开挖完成且各项指标符合要求即可进行下道工序施工,在基底浇筑10cm厚C15混凝土垫层
