路基挖方施工方案一、编制依据1、《公路路基施工技术规范》(JTGF10-2006)2、《公路工程质量检验评定标准》(JTGF80/1-2004)3、《公路排水设计规范》JTJ018-974、两阶段施工图设计第一册、第二册5、我单位多年来参加公路工程的施工经验二、工程概况连霍高速洛阳至三门峡(豫陕界)段改扩建工程,起于陕县张茅乡(RK99+300),位于沙石坡北,延续北侧分离式加宽方式,向西通过前麦王沟、杨树沟、跨越南沟,与蔡家凹村西北到达本合同段终点RK104+800,全长5
5公里桥梁工程有RK99+665(DK99+689)前麦王沟大桥,桥全长左右幅均为457米;RK101+121
49杨树沟大桥,桥全长880米;RK103+205南沟特大桥,桥全长1480米
本标段路基设计以单侧整体式加宽为主,新建路基宽度19
5米,桥涵设计荷载为公I路I级;少部分为分离式路基加宽,路基宽度20
5米桥涵设计荷载为公路I级
沿线路基土石挖方量:1、挖土方约为1013734m32、挖石方约为189667m3三、施工准备1.人员到位情况:配齐配足管理人员,领导及专业技术人员分工负责,制定各项工作的控制目标及保证措施,加强施工中的检查、指导、监督、服务工作
根据招标文件人员配置,工程项目经理宋宇,项目总工谷云章,现场技术负责人惠树龙,现场技术员孟凡永,质检员刘江西,安全员郭小光等均已到位,具备开工条件

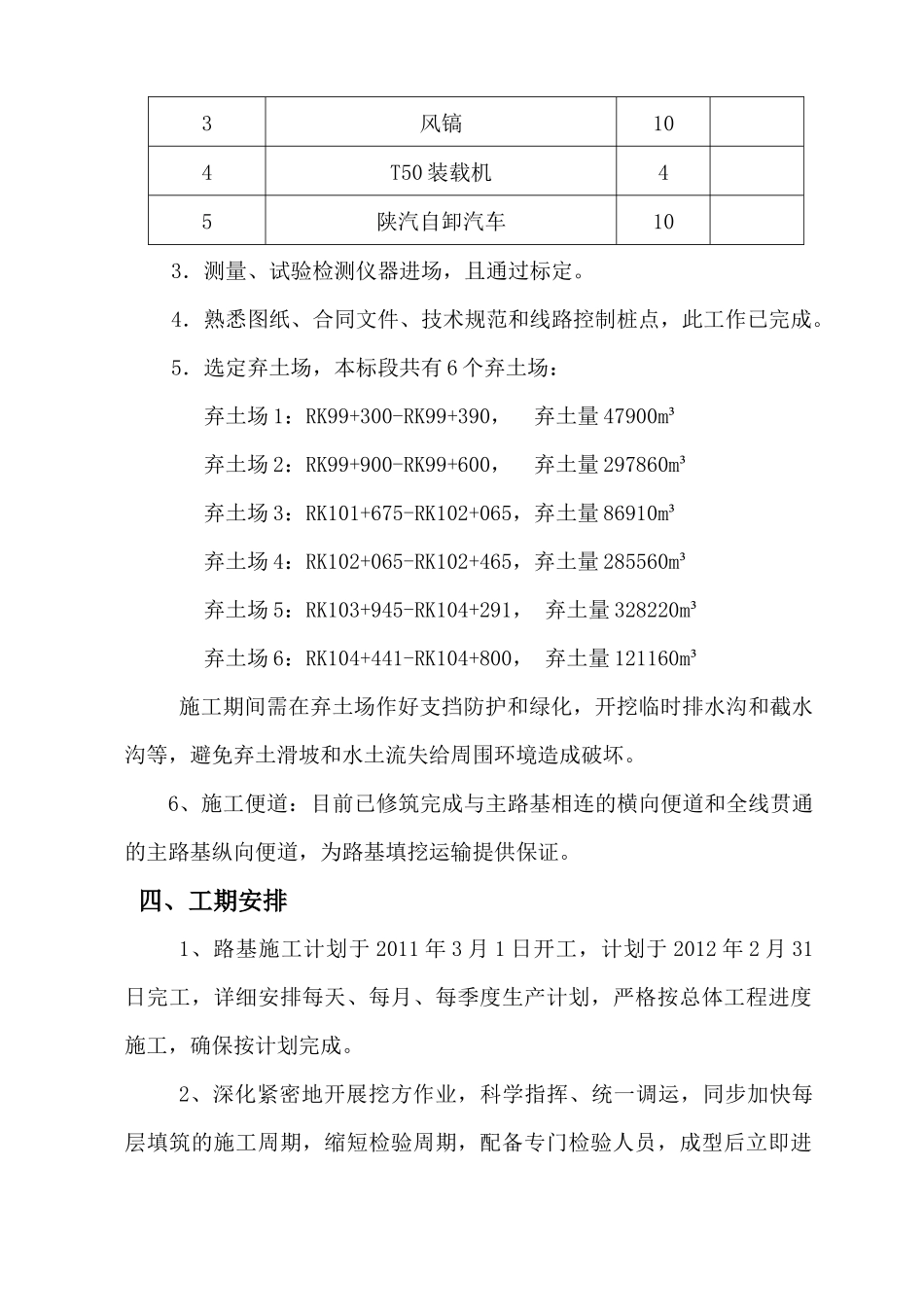

路基工程由专业路基施工队来施工,设工程队长一名,质检工程师一名,技术员一名,安全工程师一名,测量工程师一名,测工一名,试验工程师一名,其它人员见下表主要工序劳力组织计划表见附表1工班名称工种人数工作内容机械台班机械工15路堑挖方普工15修整边坡、配合挖方施工2.机械设备进场情况:要机械设备配置表附表2序号机械设备名称数量备注1CAT320挖掘机42VY12/7空压机53风镐104T50装载机
