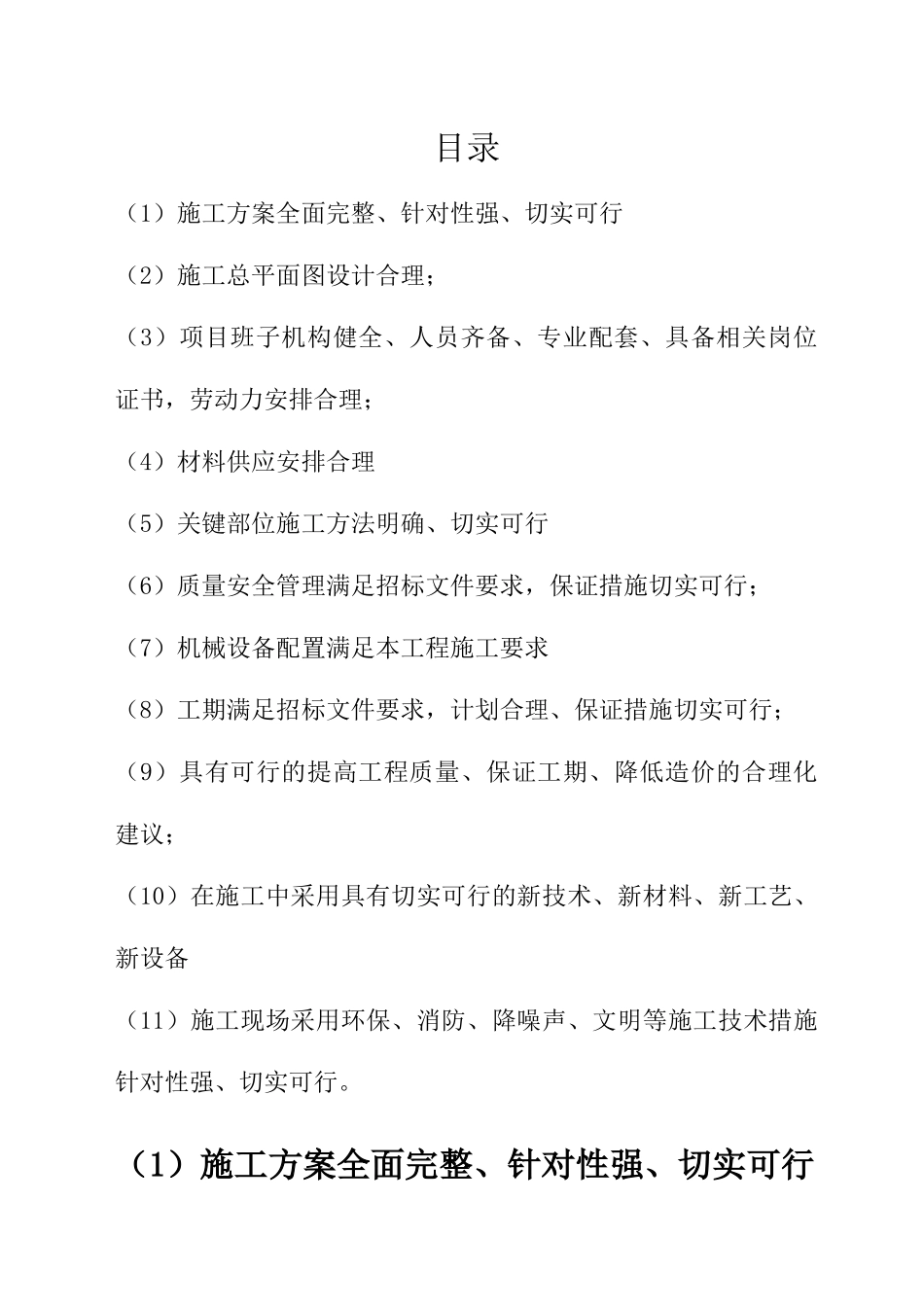

目录(1)施工方案全面完整、针对性强、切实可行(2)施工总平面图设计合理;(3)项目班子机构健全、人员齐备、专业配套、具备相关岗位证书,劳动力安排合理;(4)材料供应安排合理(5)关键部位施工方法明确、切实可行(6)质量安全管理满足招标文件要求,保证措施切实可行;(7)机械设备配置满足本工程施工要求(8)工期满足招标文件要求,计划合理、保证措施切实可行;(9)具有可行的提高工程质量、保证工期、降低造价的合理化建议;(10)在施工中采用具有切实可行的新技术、新材料、新工艺、新设备(11)施工现场采用环保、消防、降噪声、文明等施工技术措施针对性强、切实可行

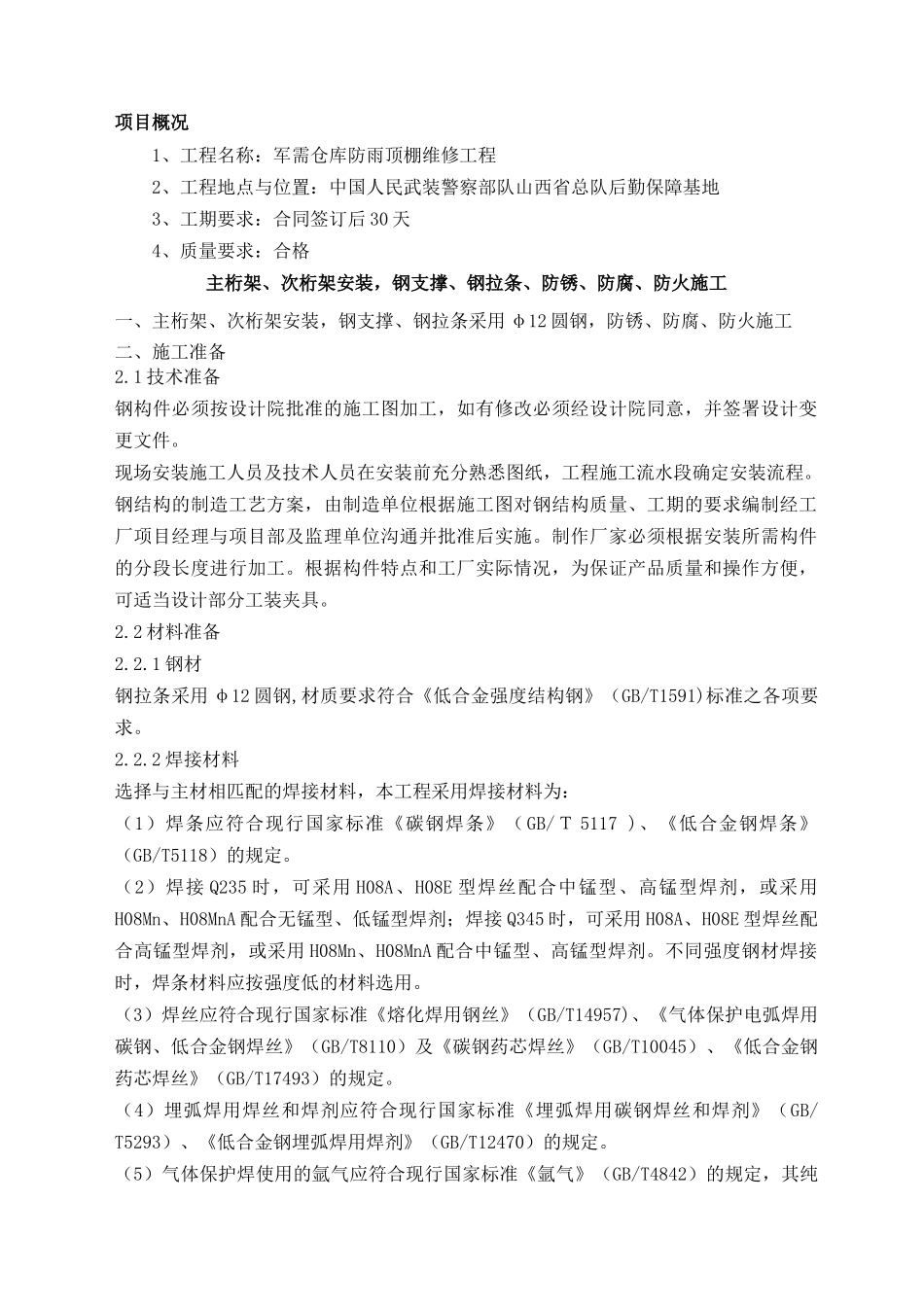

(1)施工方案全面完整、针对性强、切实可行项目概况1、工程名称:军需仓库防雨顶棚维修工程2、工程地点与位置:中国人民武装警察部队山西省总队后勤保障基地3、工期要求:合同签订后30天4、质量要求:合格主桁架、次桁架安装,钢支撑、钢拉条、防锈、防腐、防火施工一、主桁架、次桁架安装,钢支撑、钢拉条采用φ12圆钢,防锈、防腐、防火施工二、施工准备2
1技术准备钢构件必须按设计院批准的施工图加工,如有修改必须经设计院同意,并签署设计变更文件
现场安装施工人员及技术人员在安装前充分熟悉图纸,工程施工流水段确定安装流程
钢结构的制造工艺方案,由制造单位根据施工图对钢结构质量、工期的要求编制经工厂项目经理与项目部及监理单位沟通并批准后实施
制作厂家必须根据安装所需构件的分段长度进行加工
根据构件特点和工厂实际情况,为保证产品质量和操作方便,可适当设计部分工装夹具
2材料准备2
1钢材钢拉条采用φ12圆钢,材质要求符合《低合金强度结构钢》(GB/T1591)标准之各项要求

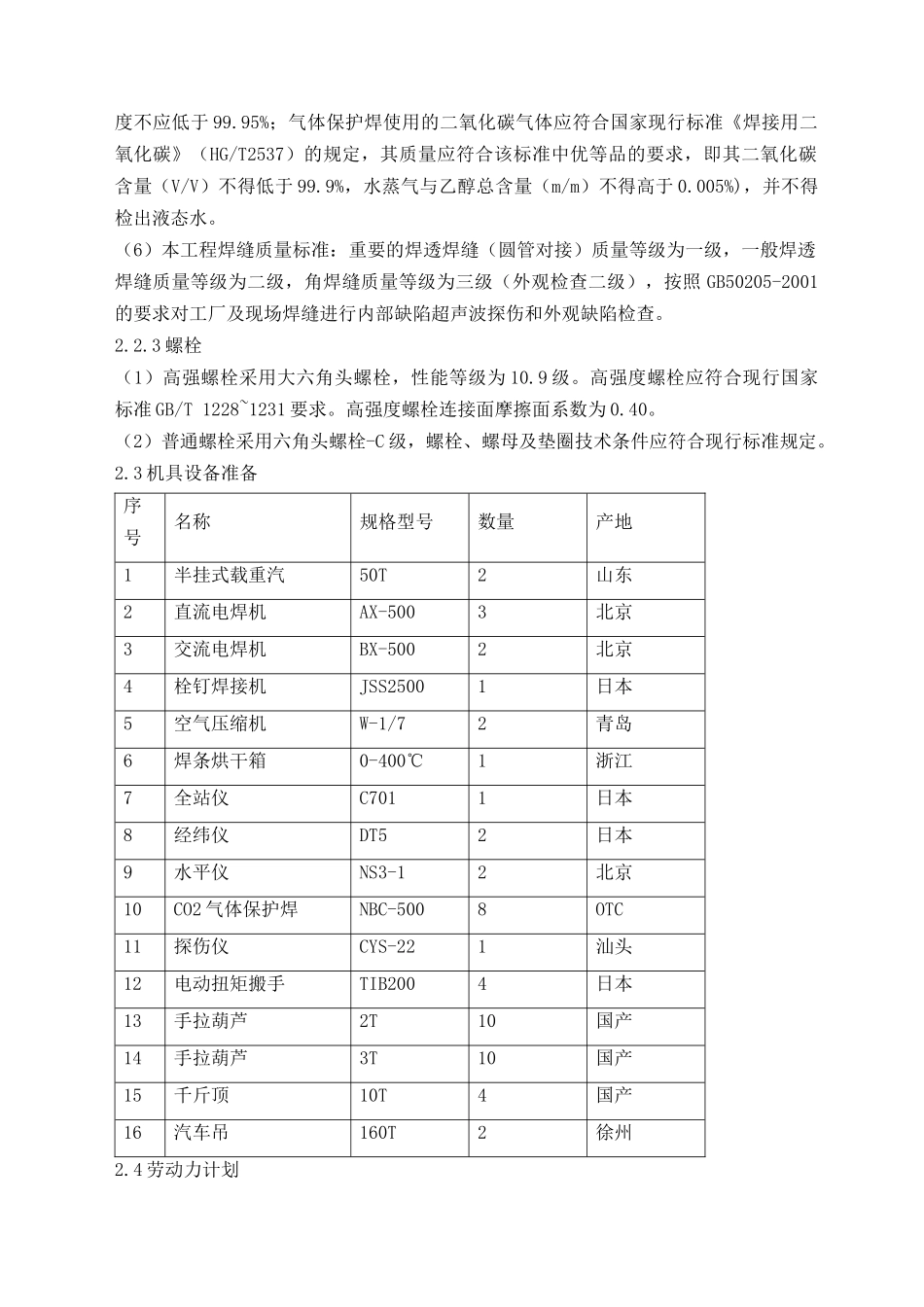

2焊接材料选择与主材相匹配的焊接材料,本工程采用焊接材料为:(1)焊条应符合现行国家标准《碳钢焊条》(GB/T5117)、《低合金钢焊条》(GB/T5118
