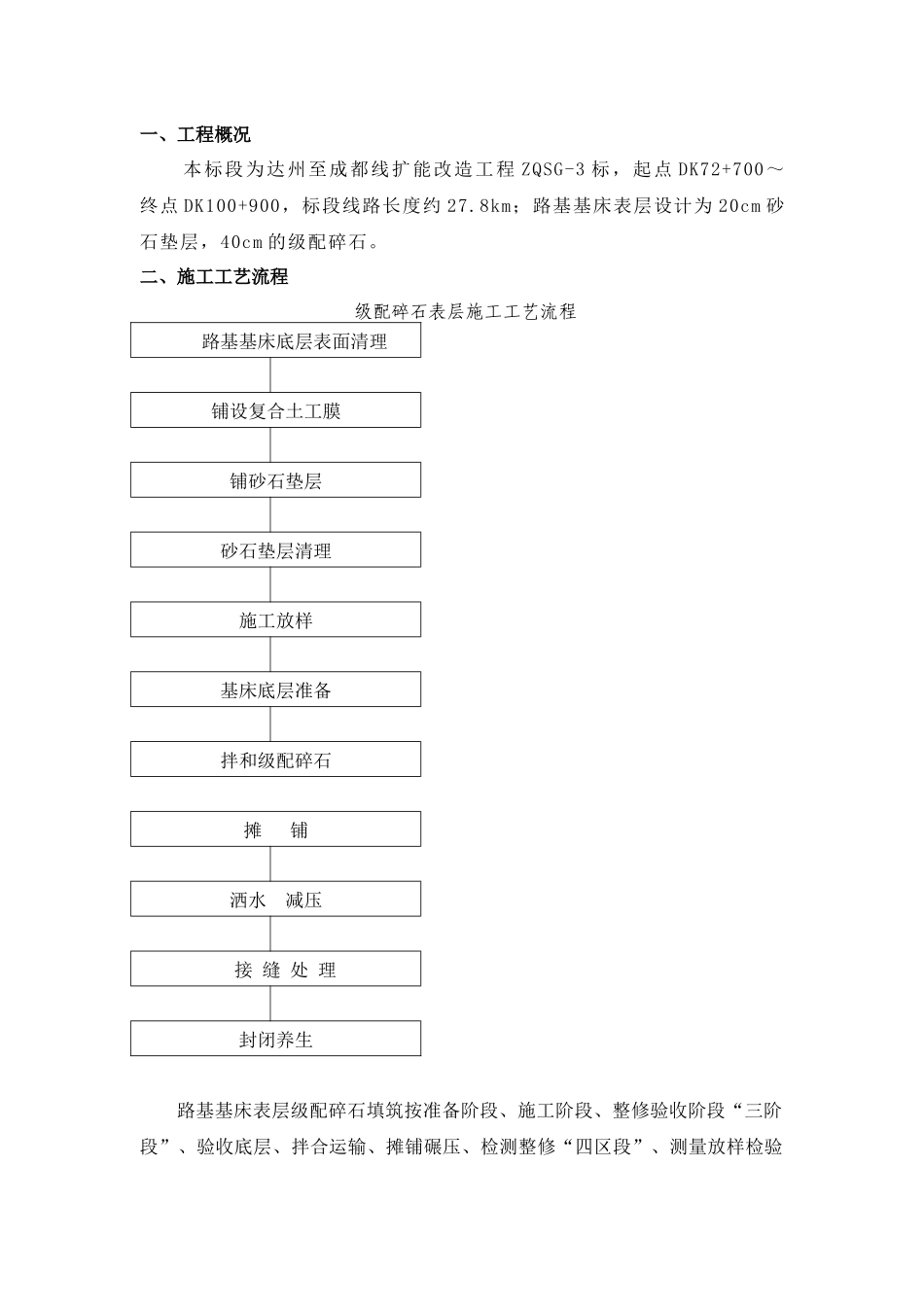

一、工程概况本标段为达州至成都线扩能改造工程ZQSG-3标,起点DK72+700~终点DK100+900,标段线路长度约27
8km;路基基床表层设计为20cm砂石垫层,40cm的级配碎石

二、施工工艺流程级配碎石表层施工工艺流程路基基床表层级配碎石填筑按准备阶段、施工阶段、整修验收阶段“三阶段”、验收底层、拌合运输、摊铺碾压、检测整修“四区段”、测量放样检验路基基床底层表面清理铺设复合土工膜铺砂石垫层砂石垫层清理施工放样基床底层准备拌和级配碎石摊铺洒水减压接缝处理封闭养生修整底层、拌合、运输、摊铺、碾压、、检测试验、整修养护“八流程”的施工工艺组织施工
各区段或流程只能进行该区段或流程的作业,严禁几种作业交叉进行
三、施工准备3-1、集料级配要求及准备填料:基床表层级配碎石粒径符合下表的规定,道碴与基床表层级配碎石、基床表层级配碎石与下部填料之间满足路基施工规范D15<4D85的要求
三标段试验段的试验数据,水泥掺量选用了3%掺量
如下表:级配碎石级配范围及主要性质指标见下表级配碎石级配范围颗粒级配筛孔尺寸(mm)0
545标准规定(%)0~117~3213~4641~7567~9182~100100通过率(%)613254988981003-2、施工技术准备1、做好基床底层的验收工作,基床表层填筑前应对基床底层的地基系数K30、孔隙率n、弯沉及路基标高、中线、边坡线、纵横坡、平整度等各项指标组织验收,验收合格后方可进行基床表层施工
2、按路基设计修改图做好基床表层下砂夹卵石垫层及一层复合土工膜,或者复合防水板施工,待垫层施工完成并检验合格后,即进行基床表层级配碎石施工
3、在碾压好的砂砾石上放出中线
直线上每15~20m设一桩,曲线上每10m设一桩,并在两侧路面边缘外0
5m设指示桩
确保施工放样桩位符合设计与规范要求精度,满足
