钢结构网架技术交底记录编号:表12—1工程名称施工图号内容:1

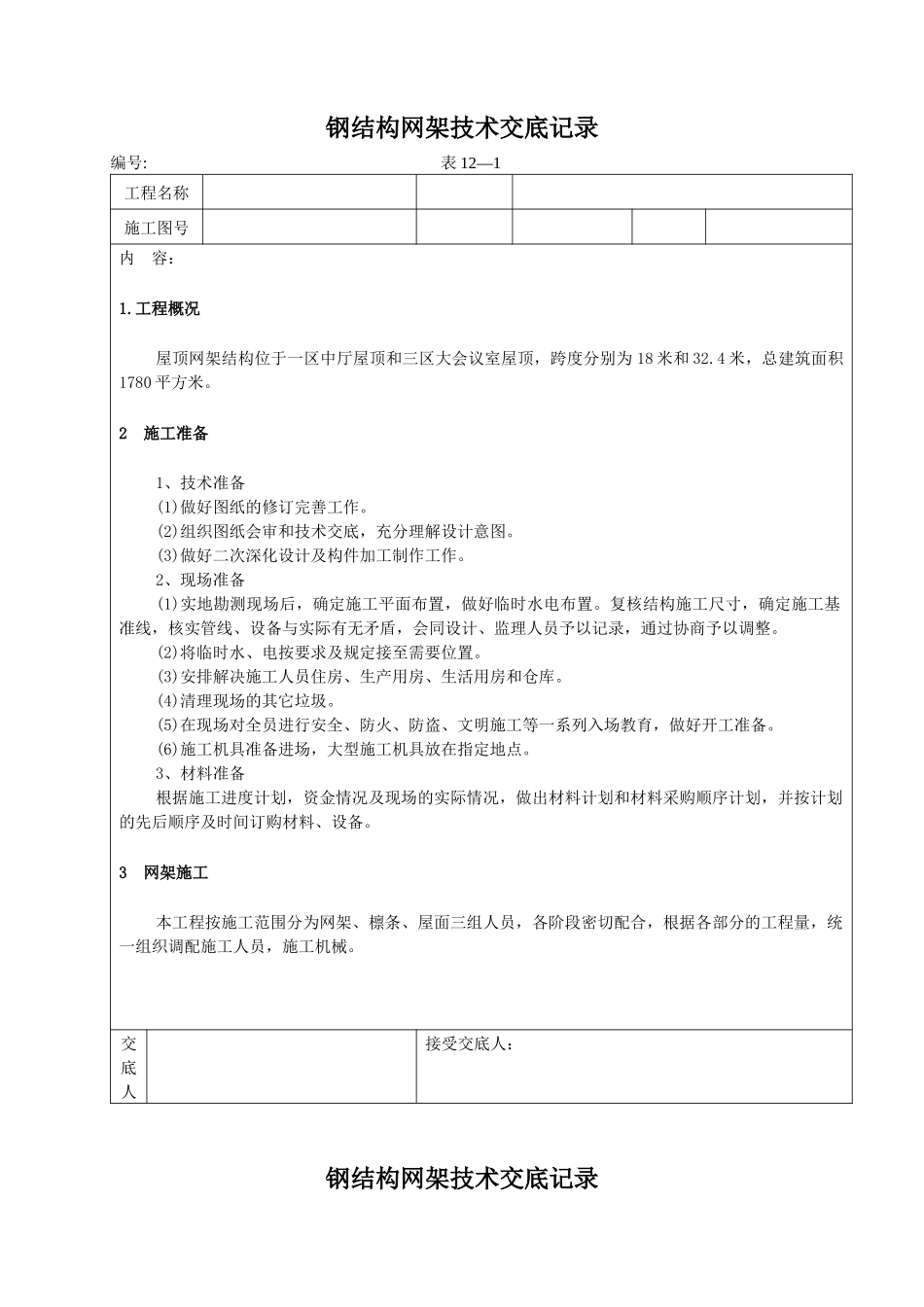

工程概况屋顶网架结构位于一区中厅屋顶和三区大会议室屋顶,跨度分别为18米和32
4米,总建筑面积1780平方米
2施工准备1、技术准备(1)做好图纸的修订完善工作
(2)组织图纸会审和技术交底,充分理解设计意图
(3)做好二次深化设计及构件加工制作工作
2、现场准备(1)实地勘测现场后,确定施工平面布置,做好临时水电布置
复核结构施工尺寸,确定施工基准线,核实管线、设备与实际有无矛盾,会同设计、监理人员予以记录,通过协商予以调整
(2)将临时水、电按要求及规定接至需要位置
(3)安排解决施工人员住房、生产用房、生活用房和仓库
(4)清理现场的其它垃圾
(5)在现场对全员进行安全、防火、防盗、文明施工等一系列入场教育,做好开工准备
(6)施工机具准备进场,大型施工机具放在指定地点
3、材料准备根据施工进度计划,资金情况及现场的实际情况,做出材料计划和材料采购顺序计划,并按计划的先后顺序及时间订购材料、设备
3网架施工本工程按施工范围分为网架、檩条、屋面三组人员,各阶段密切配合,根据各部分的工程量,统一组织调配施工人员,施工机械
交底人接受交底人:钢结构网架技术交底记录编号:表12—1工程名称施工图号内容:3

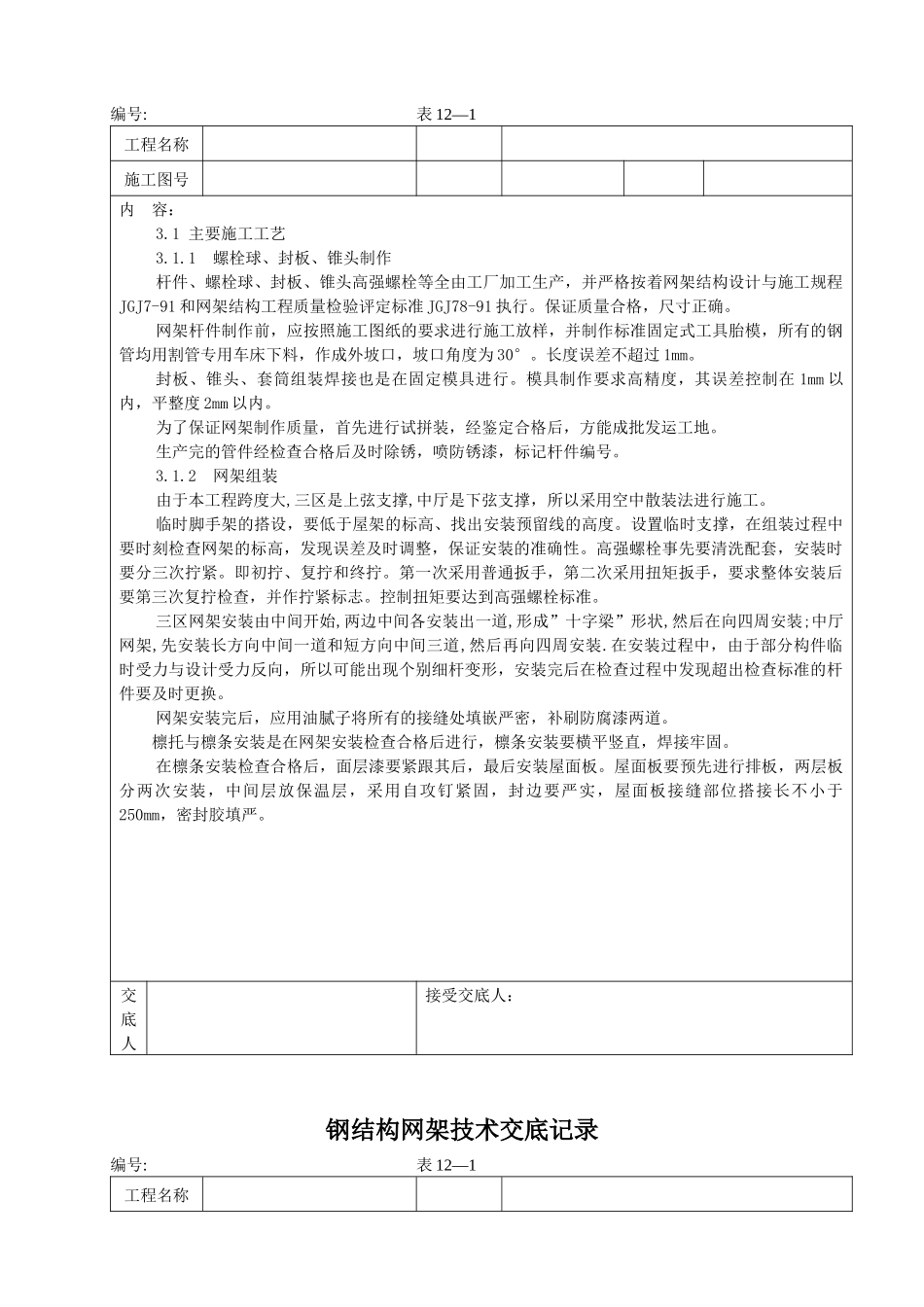

1主要施工工艺3
1螺栓球、封板、锥头制作杆件、螺栓球、封板、锥头高强螺栓等全由工厂加工生产,并严格按着网架结构设计与施工规程JGJ7-91和网架结构工程质量检验评定标准JGJ78-91执行
保证质量合格,尺寸正确
网架杆件制作前,应按照施工图纸的要求进行施工放样,并制作标准固定式工具胎模,所有的钢管均用割管专用车床下料,作成外坡口,坡口角度为30°
长度误差不超过1mm
封板、锥头、套筒组装焊接也是在固定模具进行
模具制作要求高精度,其误差控制在1mm以内,平整度2mm以内
为了保证网架制作质量,首先进
