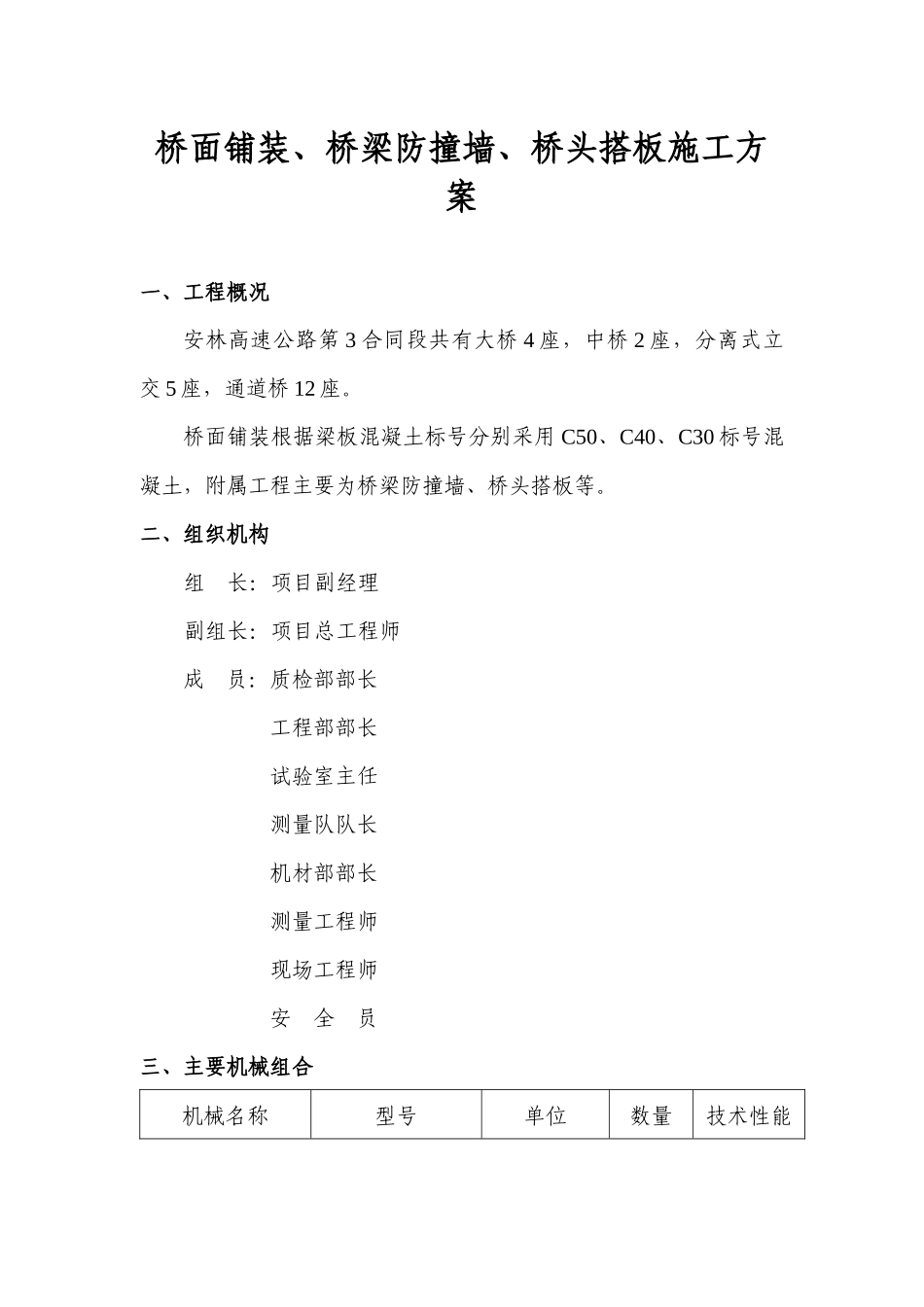

桥面铺装、桥梁防撞墙、桥头搭板施工方案一、工程概况安林高速公路第3合同段共有大桥4座,中桥2座,分离式立交5座,通道桥12座
桥面铺装根据梁板混凝土标号分别采用C50、C40、C30标号混凝土,附属工程主要为桥梁防撞墙、桥头搭板等

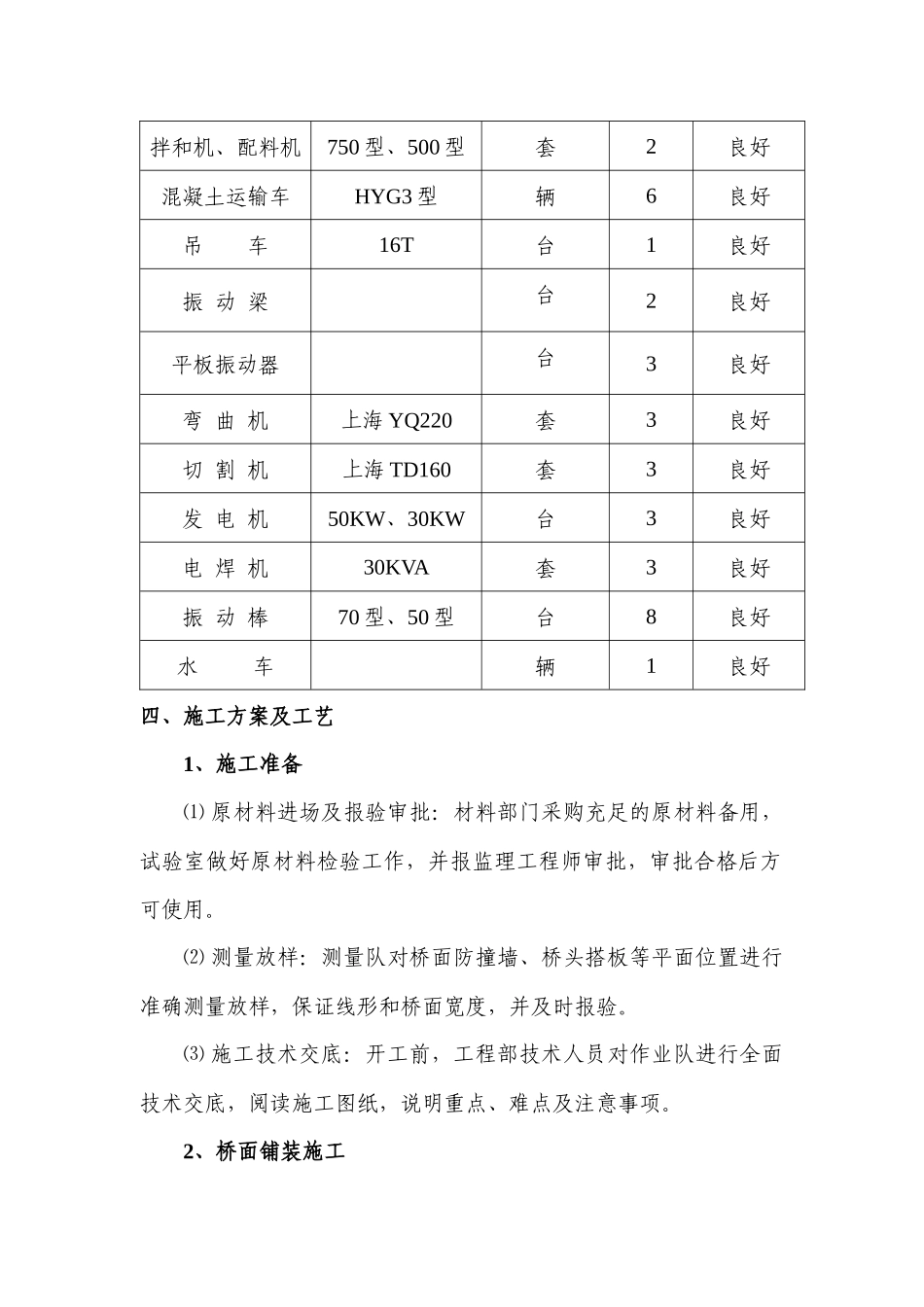

二、组织机构组长:项目副经理副组长:项目总工程师成员:质检部部长工程部部长试验室主任测量队队长机材部部长测量工程师现场工程师安全员三、主要机械组合机械名称型号单位数量技术性能拌和机、配料机750型、500型套2良好混凝土运输车HYG3型辆6良好吊车16T台1良好振动梁台2良好平板振动器台3良好弯曲机上海YQ220套3良好切割机上海TD160套3良好发电机50KW、30KW台3良好电焊机30KVA套3良好振动棒70型、50型台8良好水车辆1良好四、施工方案及工艺1、施工准备⑴原材料进场及报验审批:材料部门采购充足的原材料备用,试验室做好原材料检验工作,并报监理工程师审批,审批合格后方可使用
⑵测量放样:测量队对桥面防撞墙、桥头搭板等平面位置进行准确测量放样,保证线形和桥面宽度,并及时报验
⑶施工技术交底:开工前,工程部技术人员对作业队进行全面技术交底,阅读施工图纸,说明重点、难点及注意事项

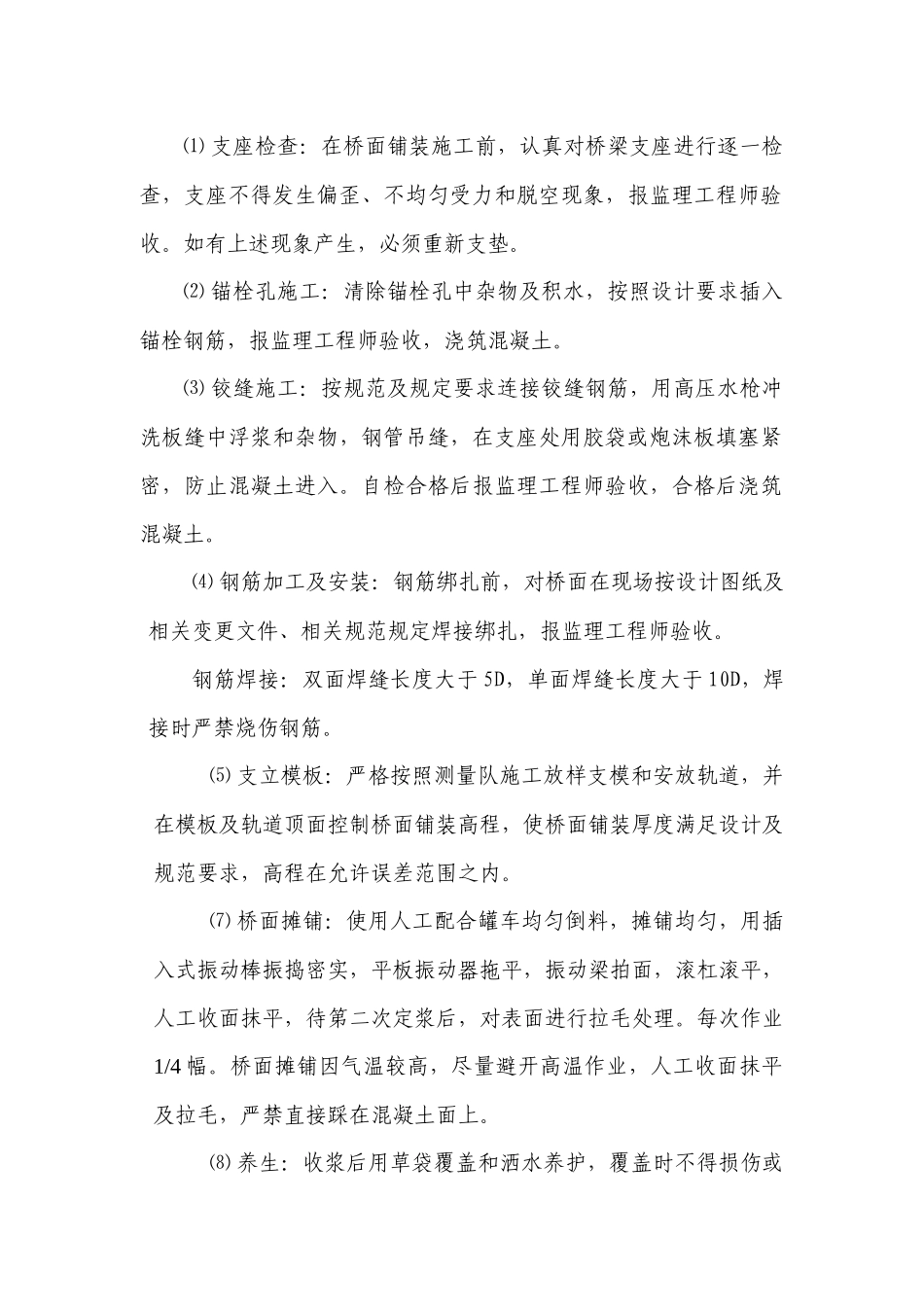

2、桥面铺装施工⑴支座检查:在桥面铺装施工前,认真对桥梁支座进行逐一检查,支座不得发生偏歪、不均匀受力和脱空现象,报监理工程师验收
如有上述现象产生,必须重新支垫
⑵锚栓孔施工:清除锚栓孔中杂物及积水,按照设计要求插入锚栓钢筋,报监理工程师验收,浇筑混凝土
⑶铰缝施工:按规范及规定要求连接铰缝钢筋,用高压水枪冲洗板缝中浮浆和杂物,钢管吊缝,在支座处用胶袋或炮沫板填塞紧密,防止混凝土进入
自检合格后报监理工程师验收,合格后浇筑混凝土
⑷钢筋加工及安装:钢筋绑扎前,对桥面在现场按设计图纸及相关变更文件、相关规范规定焊接绑扎,报监理工程师验收
钢筋焊接:双面焊缝长度大
