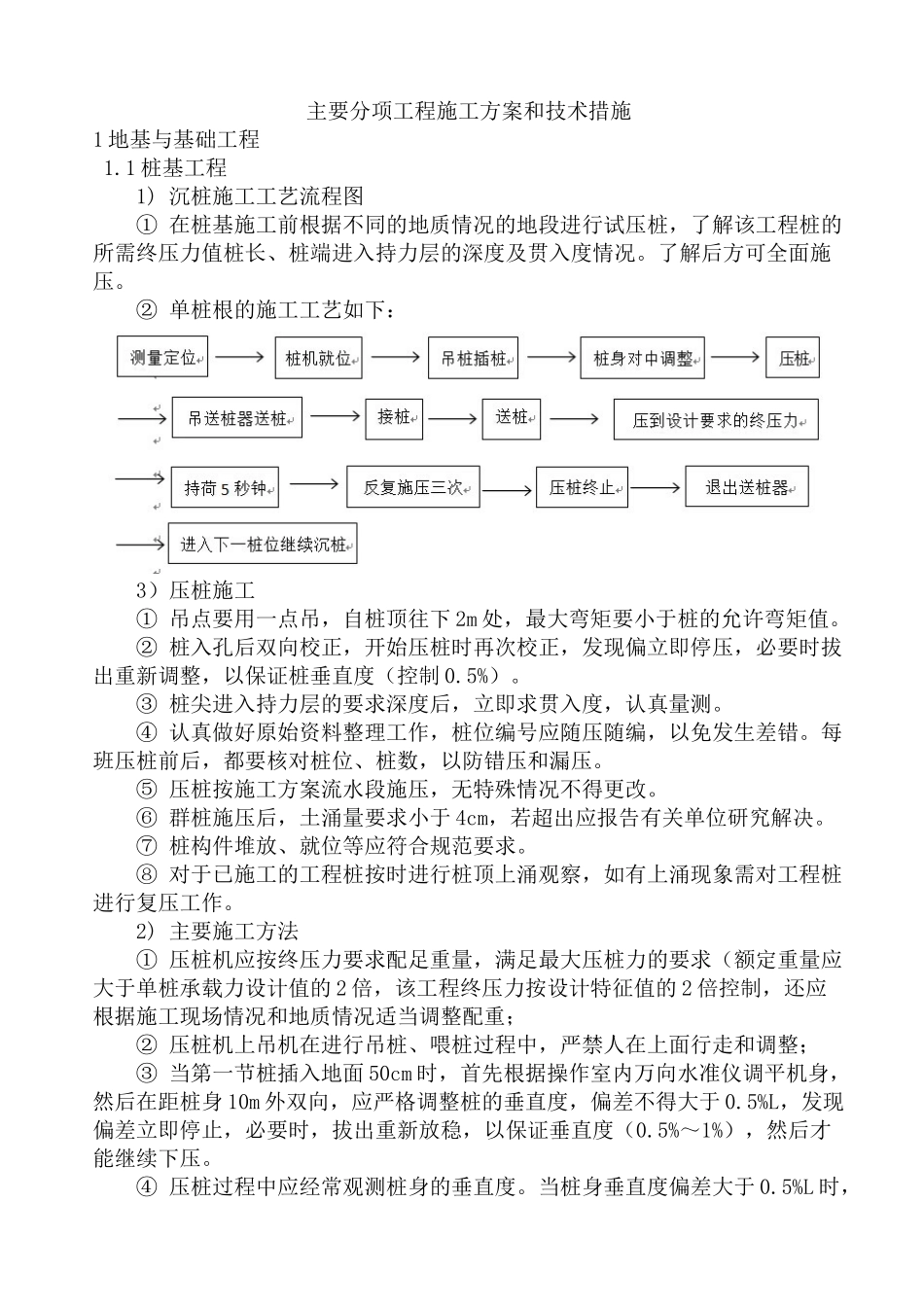

主要分项工程施工方案和技术措施1地基与基础工程1
1桩基工程1)沉桩施工工艺流程图①在桩基施工前根据不同的地质情况的地段进行试压桩,了解该工程桩的所需终压力值桩长、桩端进入持力层的深度及贯入度情况
了解后方可全面施压
②单桩根的施工工艺如下:3)压桩施工①吊点要用一点吊,自桩顶往下2m处,最大弯矩要小于桩的允许弯矩值
②桩入孔后双向校正,开始压桩时再次校正,发现偏立即停压,必要时拔出重新调整,以保证桩垂直度(控制0
③桩尖进入持力层的要求深度后,立即求贯入度,认真量测
④认真做好原始资料整理工作,桩位编号应随压随编,以免发生差错
每班压桩前后,都要核对桩位、桩数,以防错压和漏压
⑤压桩按施工方案流水段施压,无特殊情况不得更改
⑥群桩施压后,土涌量要求小于4cm,若超出应报告有关单位研究解决
⑦桩构件堆放、就位等应符合规范要求
⑧对于已施工的工程桩按时进行桩顶上涌观察,如有上涌现象需对工程桩进行复压工作
2)主要施工方法①压桩机应按终压力要求配足重量,满足最大压桩力的要求(额定重量应大于单桩承载力设计值的2倍,该工程终压力按设计特征值的2倍控制,还应根据施工现场情况和地质情况适当调整配重;②压桩机上吊机在进行吊桩、喂桩过程中,严禁人在上面行走和调整;③当第一节桩插入地面50cm时,首先根据操作室内万向水准仪调平机身,然后在距桩身10m外双向,应严格调整桩的垂直度,偏差不得大于0
5%L,发现偏差立即停止,必要时,拔出重新放稳,以保证垂直度(0
5%~1%),然后才能继续下压
④压桩过程中应经常观测桩身的垂直度
当桩身垂直度偏差大于0
5%L时,应找出原因并设法纠正;当桩尖进入较硬土层后,严禁用移动机架等方法强行纠偏;⑤每一根桩应一次连续压到底,压桩、送桩应连续进行,中间不得无故停歇
接桩时上下两块端板轴向错位置应小于2mm,坡口根部间隙应小于4mm
对接前,上下端板表
