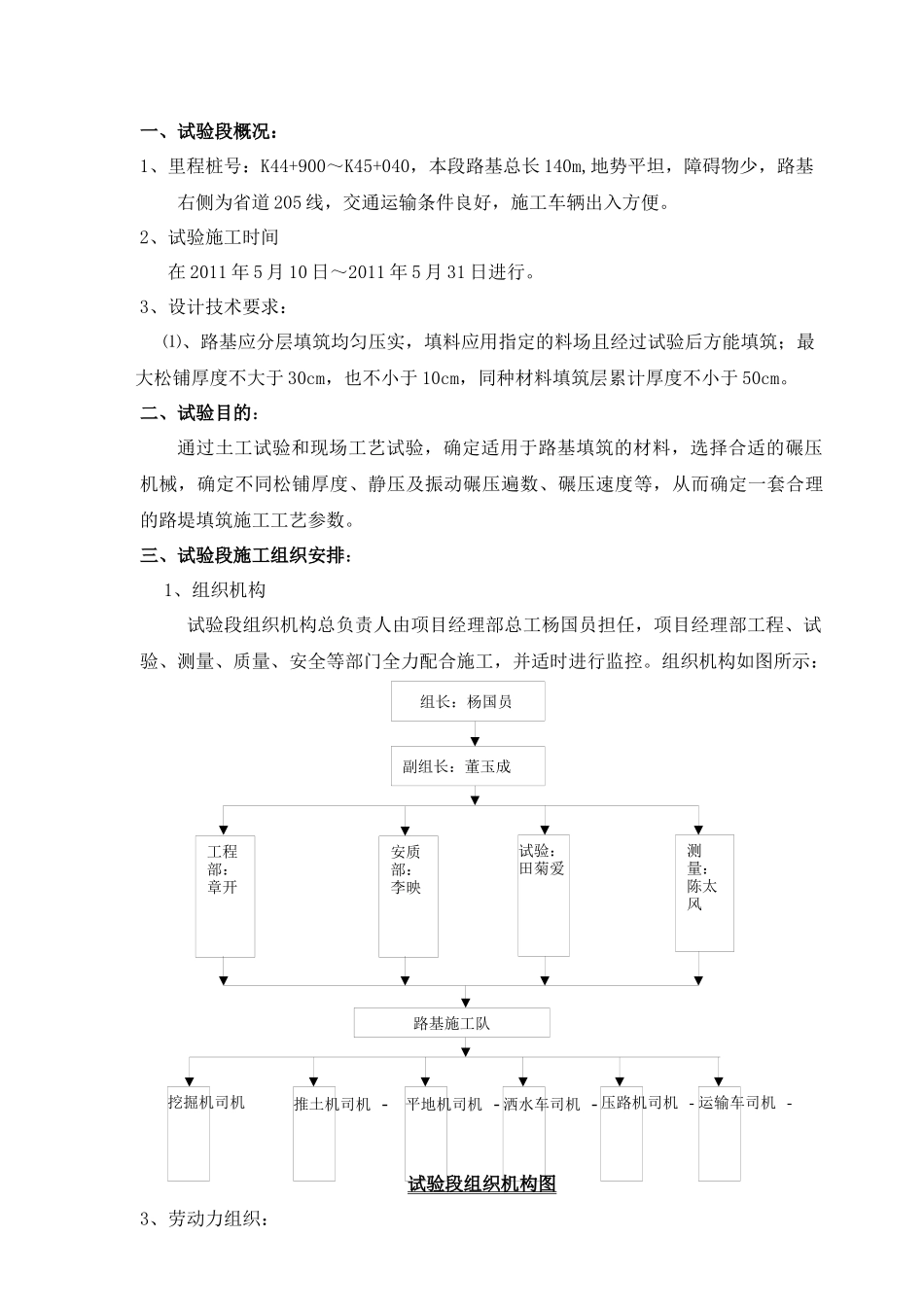

成武高速公路第十合同段路基工程试验段方案(K48+400~K48+605)编制:审核:项目经理:--高速---合同项目经理部---年----月-----日组长:杨国员副组长:董玉成工程部:章开安质部:李映试验:田菊爱测量:陈太风路基施工队挖掘机司机推土机司机-平地机司机-洒水车司机-压路机司机-运输车司机-一、试验段概况:1、里程桩号:K44+900~K45+040,本段路基总长140m,地势平坦,障碍物少,路基右侧为省道205线,交通运输条件良好,施工车辆出入方便
2、试验施工时间在2011年5月10日~2011年5月31日进行
3、设计技术要求:⑴、路基应分层填筑均匀压实,填料应用指定的料场且经过试验后方能填筑;最大松铺厚度不大于30cm,也不小于10cm,同种材料填筑层累计厚度不小于50cm
二、试验目的:通过土工试验和现场工艺试验,确定适用于路基填筑的材料,选择合适的碾压机械,确定不同松铺厚度、静压及振动碾压遍数、碾压速度等,从而确定一套合理的路堤填筑施工工艺参数
三、试验段施工组织安排:1、组织机构试验段组织机构总负责人由项目经理部总工杨国员担任,项目经理部工程、试验、测量、质量、安全等部门全力配合施工,并适时进行监控

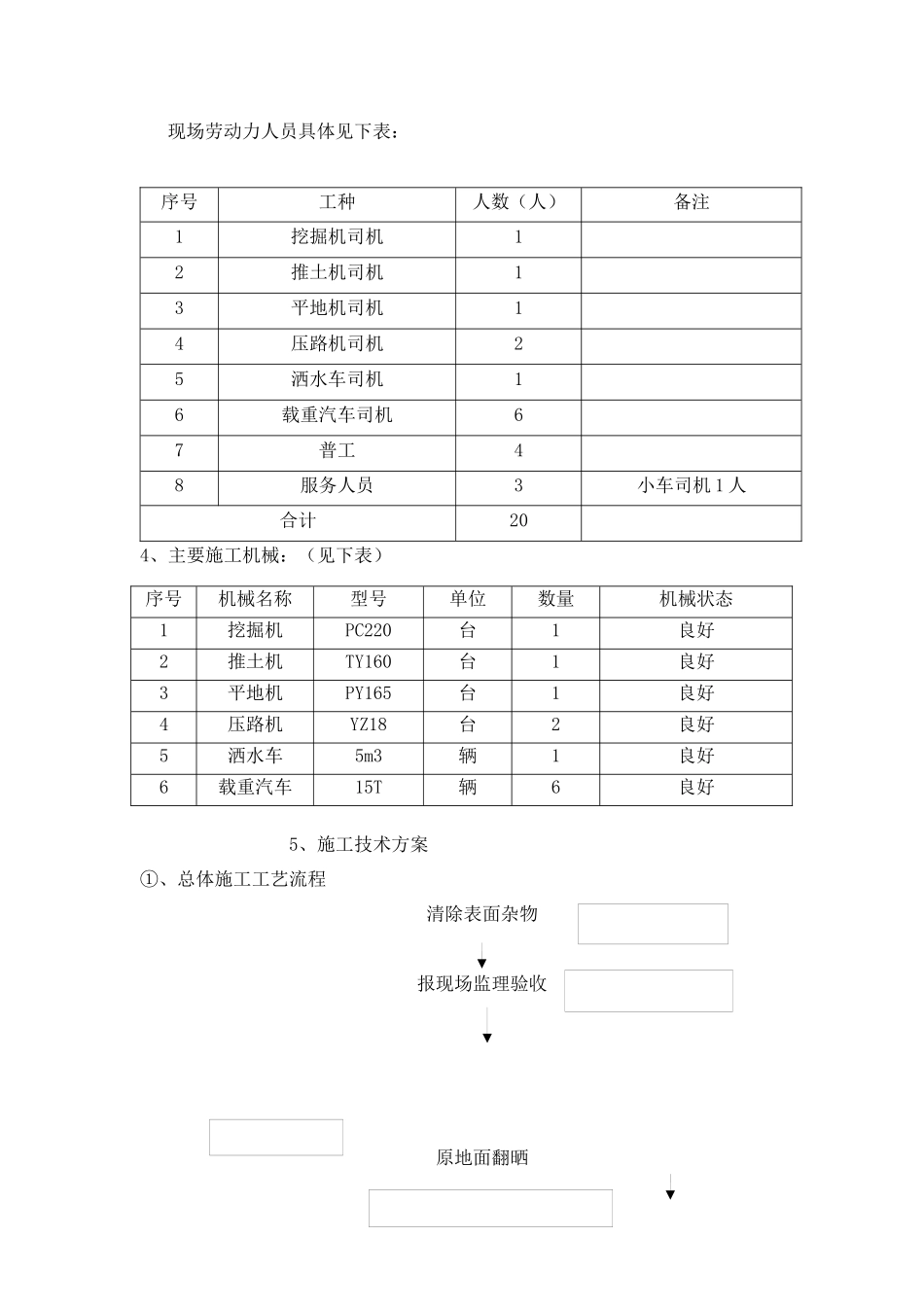

组织机构如图所示:试验段组织机构图3、劳动力组织:现场劳动力人员具体见下表:序号工种人数(人)备注1挖掘机司机12推土机司机13平地机司机14压路机司机25洒水车司机16载重汽车司机67普工48服务人员3小车司机1人合计204、主要施工机械:(见下表)5、施工技术方案①、总体施工工艺流程清除表面杂物报现场监理验收原地面翻晒序号机械名称型号单位数量机械状态1挖掘机PC220台1良好2推土机TY160台1良好3平地机PY165台1良好4压路机YZ18台2良好5洒水车5m3辆1良好6载重汽车15T辆6良好初平稳压,测定含水量高程控制平整碾压成型,压实度测
