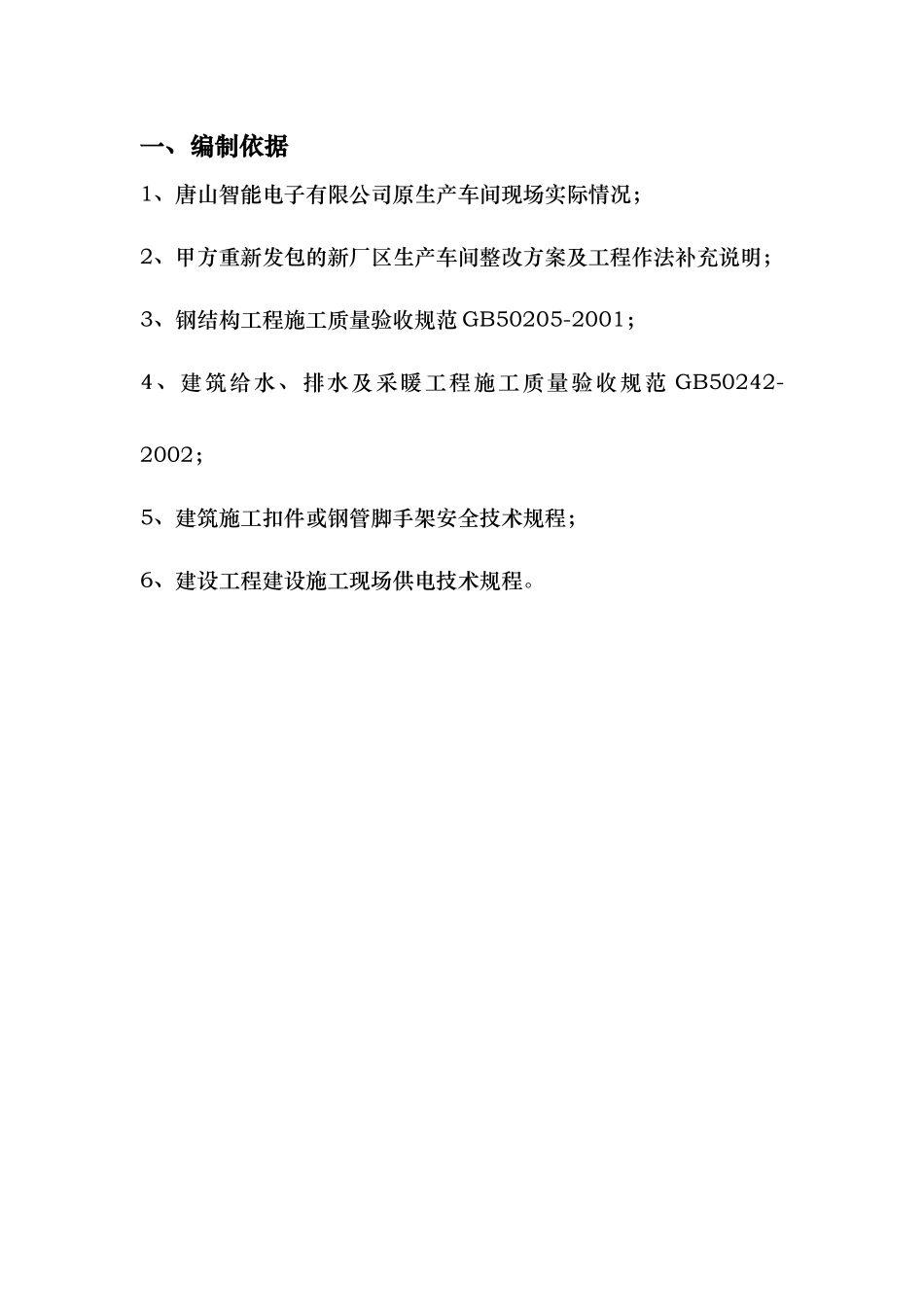

唐山市智能电子有限公司新厂区生产车间拆除、加固、重建工程施工组织设计编制人:戈录红审核人:张宏魁编制单位:丰润建筑安装股份有限公司编制日期:2005年7月13日一、编制依据1、唐山智能电子有限公司原生产车间现场实际情况;2、甲方重新发包的新厂区生产车间整改方案及工程作法补充说明;3、钢结构工程施工质量验收规范GB50205-2001;4、建筑给水、排水及采暖工程施工质量验收规范GB50242-2002;5、建筑施工扣件或钢管脚手架安全技术规程;6、建设工程建设施工现场供电技术规程
二、工程概况(1)工程名称:唐山智能电子有限公司新厂区生产车间工程;(2)工程地点:唐山高新技术开发区(3)工程说明:本工程属于不合格工程拆除、重建项目,结构类型为钢结构,需拆除部分有屋面采钢瓦、檩条、支撑、屋架、吊车梁墙板、水、电安装等,原结构部分只剩钢柱,为现场加固,其余构件全部运回金属结构厂重新拆除制作,请详见本组织设计钢结构拆除、装修、安装方案
三、钢结构拆除方案1、内外搭设双排脚手架,拆除顺序为拆除灯具→给水、采暖管道及散热器→拆除屋面剩瓦→拆除墙面彩板→拆除檩条支撑→屋面吊车梁
2、拆除时对屋面剩板墙板尽量做到无损,拆除后运至空旷地方码放整齐,保管好
3、对拆除的屋架梁、吊车梁运回结构厂整修,对于原焊缝剔除,清根
4、拆除时现场专人指挥,对工人进行安全操作规程交底,高空作业系好安全带
四、钢结构工程的重新制作和加固方法1、吊车梁运回结构制造厂后剔除焊缝消根,对原材进行调直、矫正,重新组焊,在车间利用龙门自动埋弧焊,焊缝必须达到设计要求
2、钢梁不符合要求的按原图纸重新制作,其制作工序按以下进行:A、放样:按施工图纸以1:1的大样放出各节点,并根据实样制作样板、样杆,样板的制作应考虑加工余量、焊接收缩量
加工边一般要留加工余量5mm,焊接收缩量:纵长焊缝每米0
5mm,接口焊每一
