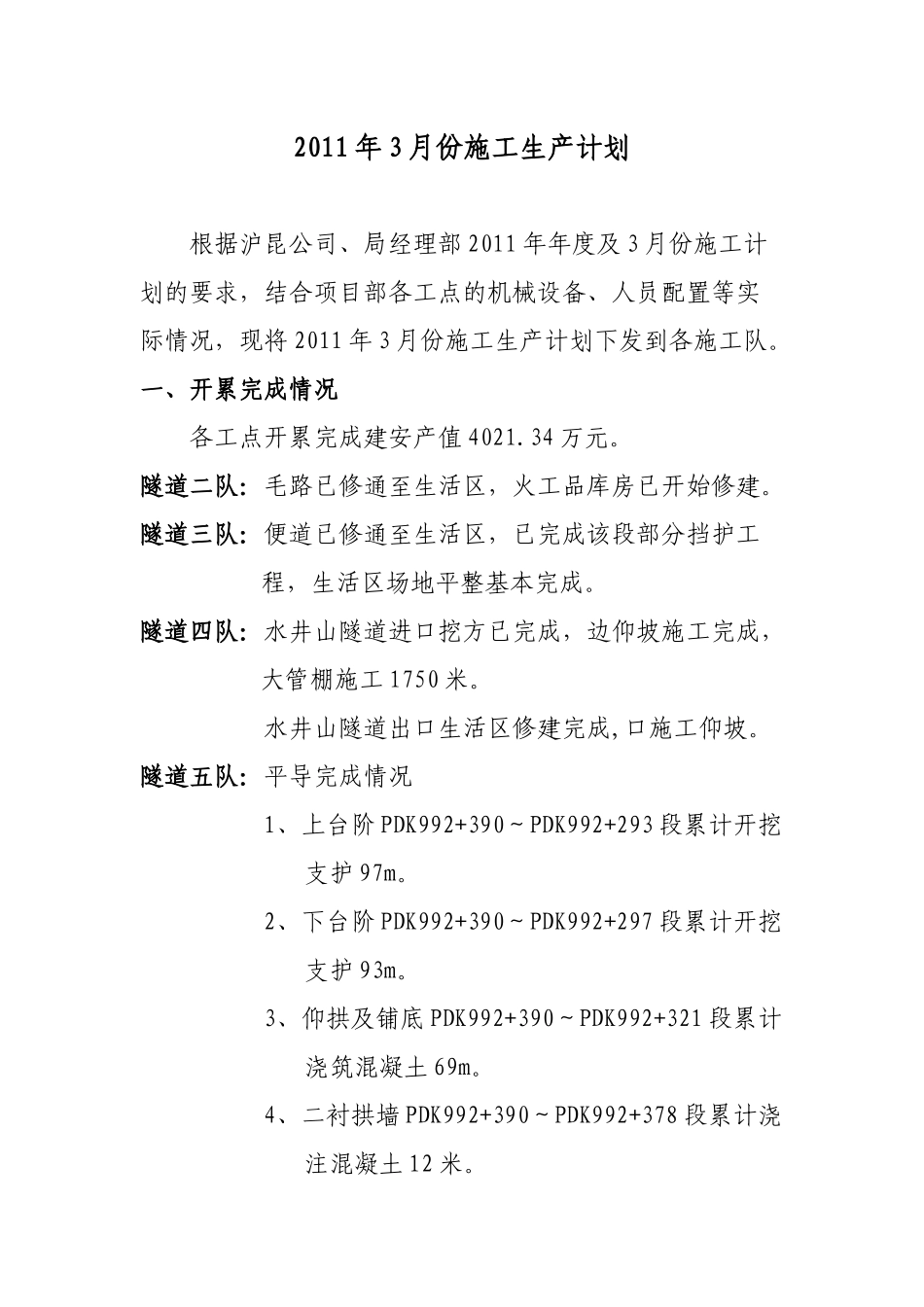

2011年3月份施工生产计划根据沪昆公司、局经理部2011年年度及3月份施工计划的要求,结合项目部各工点的机械设备、人员配置等实际情况,现将2011年3月份施工生产计划下发到各施工队
一、开累完成情况各工点开累完成建安产值4021
隧道二队:毛路已修通至生活区,火工品库房已开始修建
隧道三队:便道已修通至生活区,已完成该段部分挡护工程,生活区场地平整基本完成
隧道四队:水井山隧道进口挖方已完成,边仰坡施工完成,大管棚施工1750米
水井山隧道出口生活区修建完成,口施工仰坡
隧道五队:平导完成情况1、上台阶PDK992+390~PDK992+293段累计开挖支护97m
2、下台阶PDK992+390~PDK992+297段累计开挖支护93m
3、仰拱及铺底PDK992+390~PDK992+321段累计浇筑混凝土69m
4、二衬拱墙PDK992+390~PDK992+378段累计浇注混凝土12米

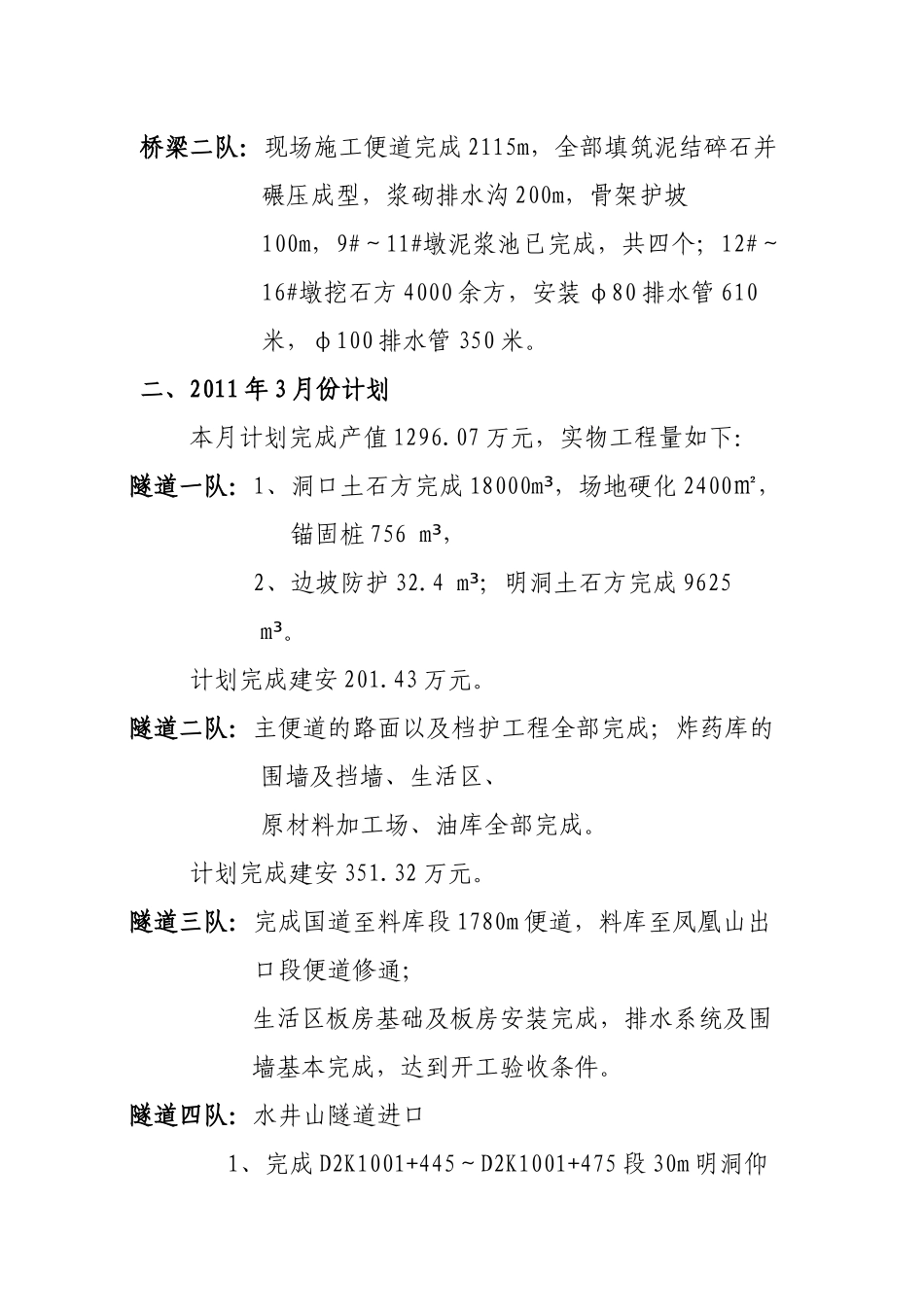

桥梁二队:现场施工便道完成2115m,全部填筑泥结碎石并碾压成型,浆砌排水沟200m,骨架护坡100m,9#~11#墩泥浆池已完成,共四个;12#~16#墩挖石方4000余方,安装φ80排水管610米,φ100排水管350米
二、2011年3月份计划本月计划完成产值1296
07万元,实物工程量如下:隧道一队:1、洞口土石方完成18000m³,场地硬化2400㎡,锚固桩756m³,2、边坡防护32
4m³;明洞土石方完成9625m³
计划完成建安201
隧道二队:主便道的路面以及档护工程全部完成;炸药库的围墙及挡墙、生活区、原材料加工场、油库全部完成
计划完成建安351
隧道三队:完成国道至料库段1780m便道,料库至凤凰山出口段便道修通;生活区板房基础及板房安装完成,排水系统及围墙基本完成,达到开工验收条件

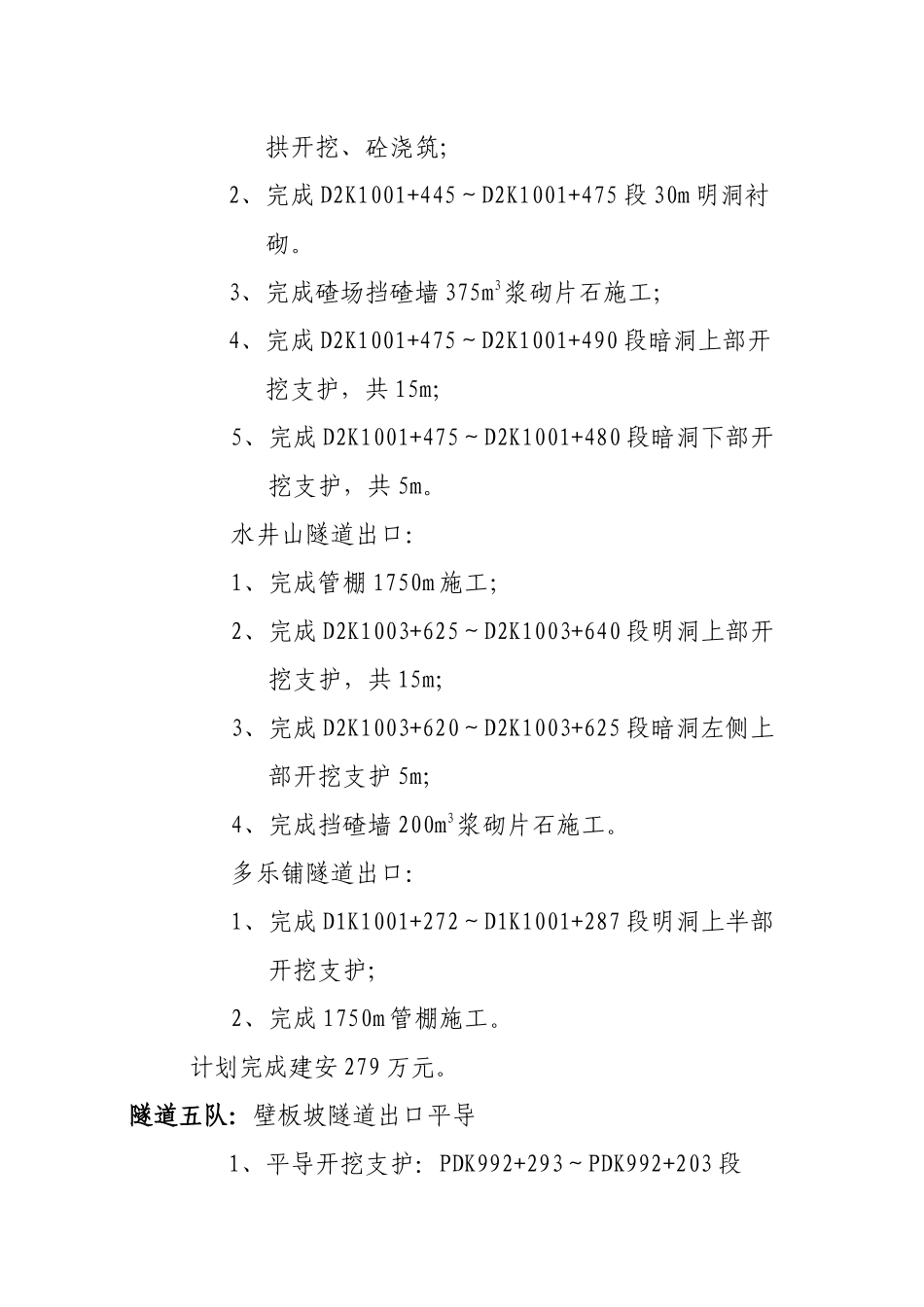

隧道四队:水井山隧道进口1、完成D2K100
