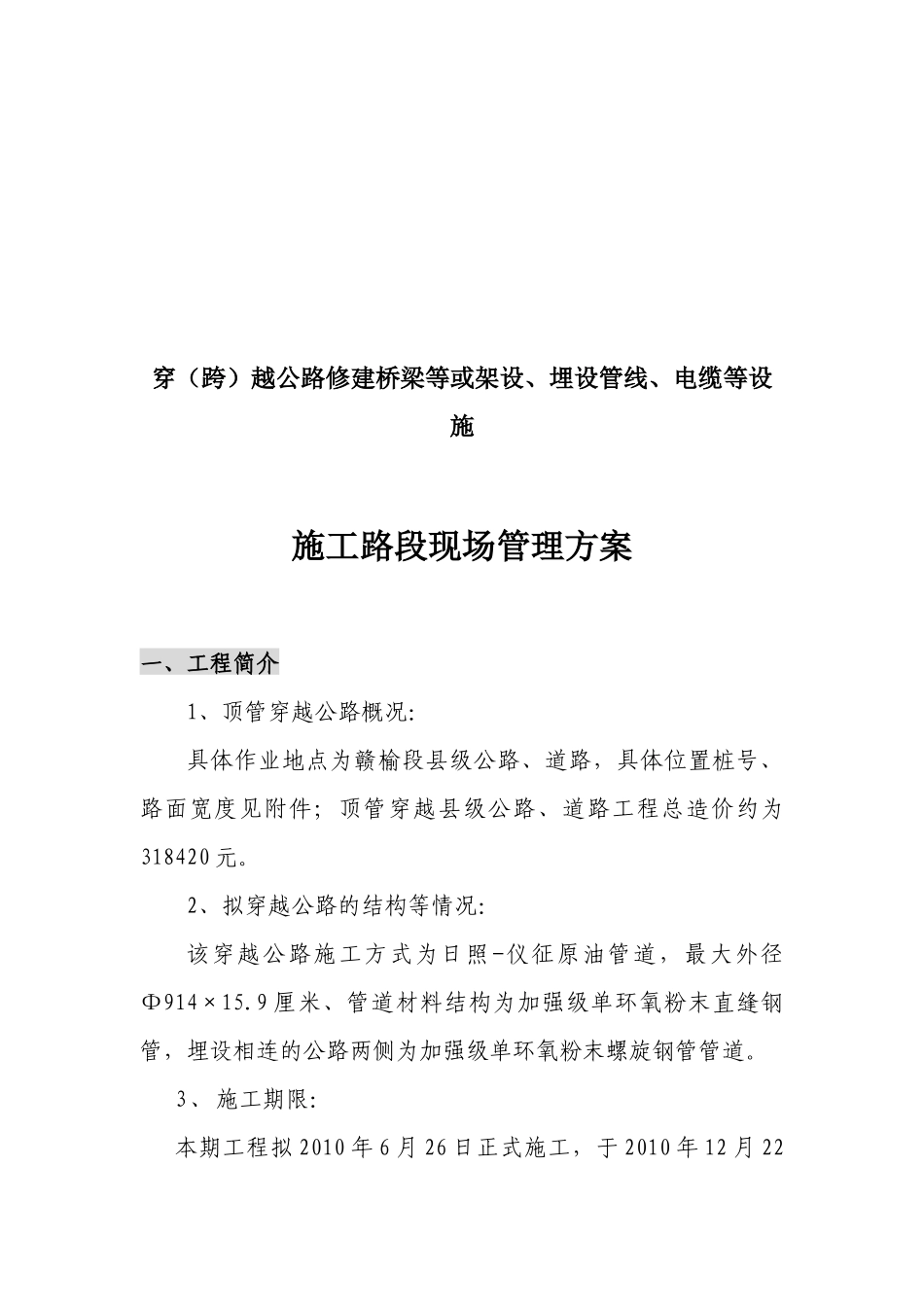

穿(跨)越公路修建桥梁等或架设、埋设管线、电缆等设施施工路段现场管理方案一、工程简介1、顶管穿越公路概况:具体作业地点为赣榆段县级公路、道路,具体位置桩号、路面宽度见附件;顶管穿越县级公路、道路工程总造价约为318420元
2、拟穿越公路的结构等情况:该穿越公路施工方式为日照-仪征原油管道,最大外径Ф914×15
9厘米、管道材料结构为加强级单环氧粉末直缝钢管,埋设相连的公路两侧为加强级单环氧粉末螺旋钢管管道
3、施工期限:本期工程拟2010年6月26日正式施工,于2010年12月22日竣工,施工工期共181天

4、施工计划进度:1)人员组织、技术准备2)预置施工、安全标志3)顶管管道坑槽4)穿越原油管道5)清理施工现场5、使用时间:如果该申请给予批准,将长期使用
二、与公路有关的其他详细材料附设置施工现场平面示意图纸
三、施工现场的交通标志、安全设施设置(附施工现场交通标志、安全设施设置示意图)(一)在县级公路、道路施工路段两端适当位置设置施工标志、禁止超车标志、限速标志、左(右)道封闭标志、双向交通标志、导向标志、锥形筒、安全网、路栏、夜间示警灯光等交通标志和安全设施
(二)在施工路段,施工作业区与机动车通行路面之间每隔20米设置锥形桶,每间隔50米设置夜间警示灯光,共设置夜间警示灯25个,进行有效隔离
(三)在施工路段,规范、合理归并机动车道与与非机动车道之间道口,隔离区的进出口处设置相应的警告标志牌,安全引导行人通行
四、施工现场的交通安全管理措施1、建立健全安全领导小组,组织员工深入学习,加强执勤人员岗位施工安全培训,在施工路段两端及施工路段内交通主要节点安排人员进行交通疏导和标志、标牌、安全设施的管理维护;2、根据《江苏省公路施工路段管理办法》等规范性文件的相关规定,在施工路段两端设置规范的施工标志、禁止超车标志、限速标志、导向标志、路栏、锥形桶等相关标志标牌和
