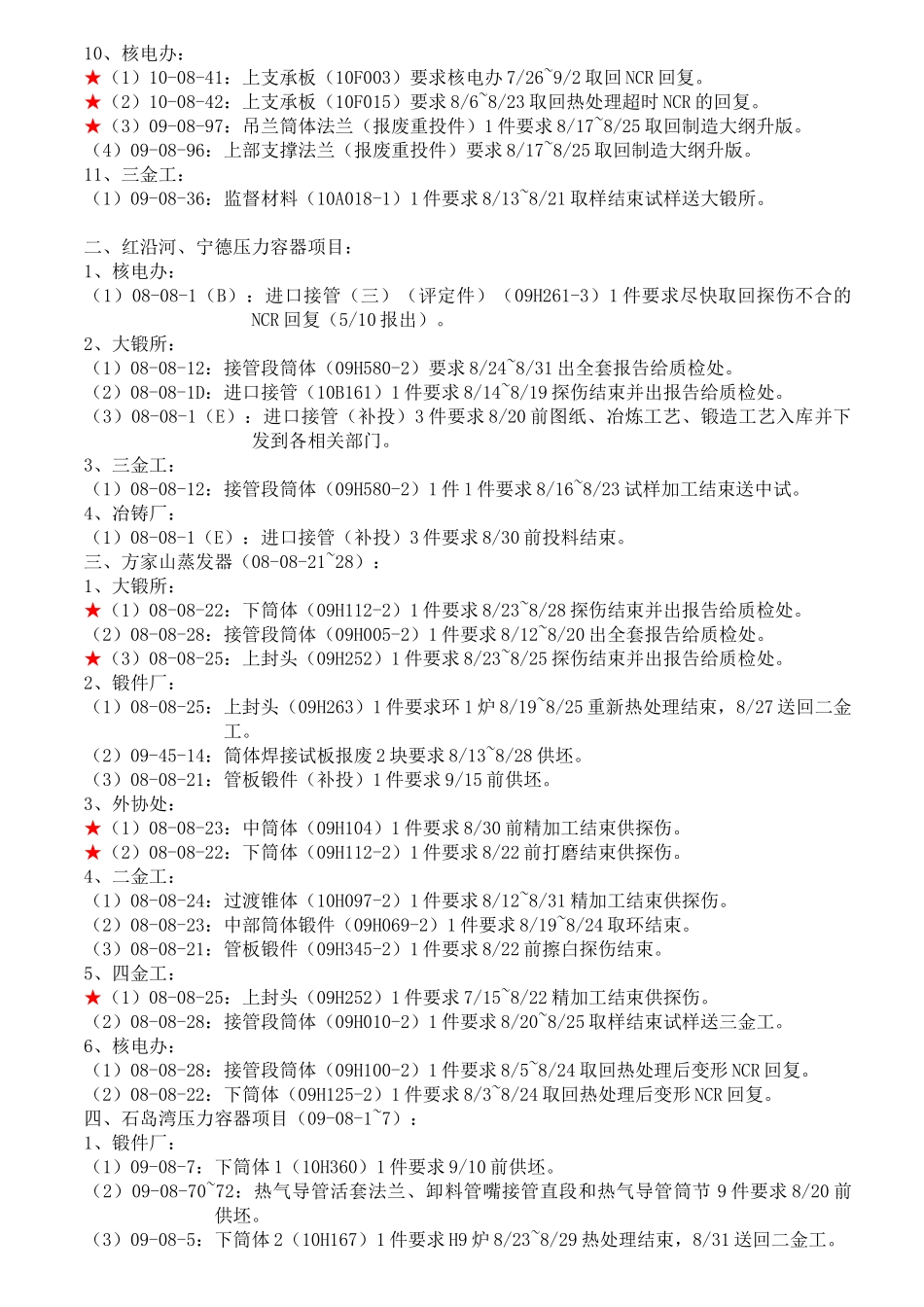

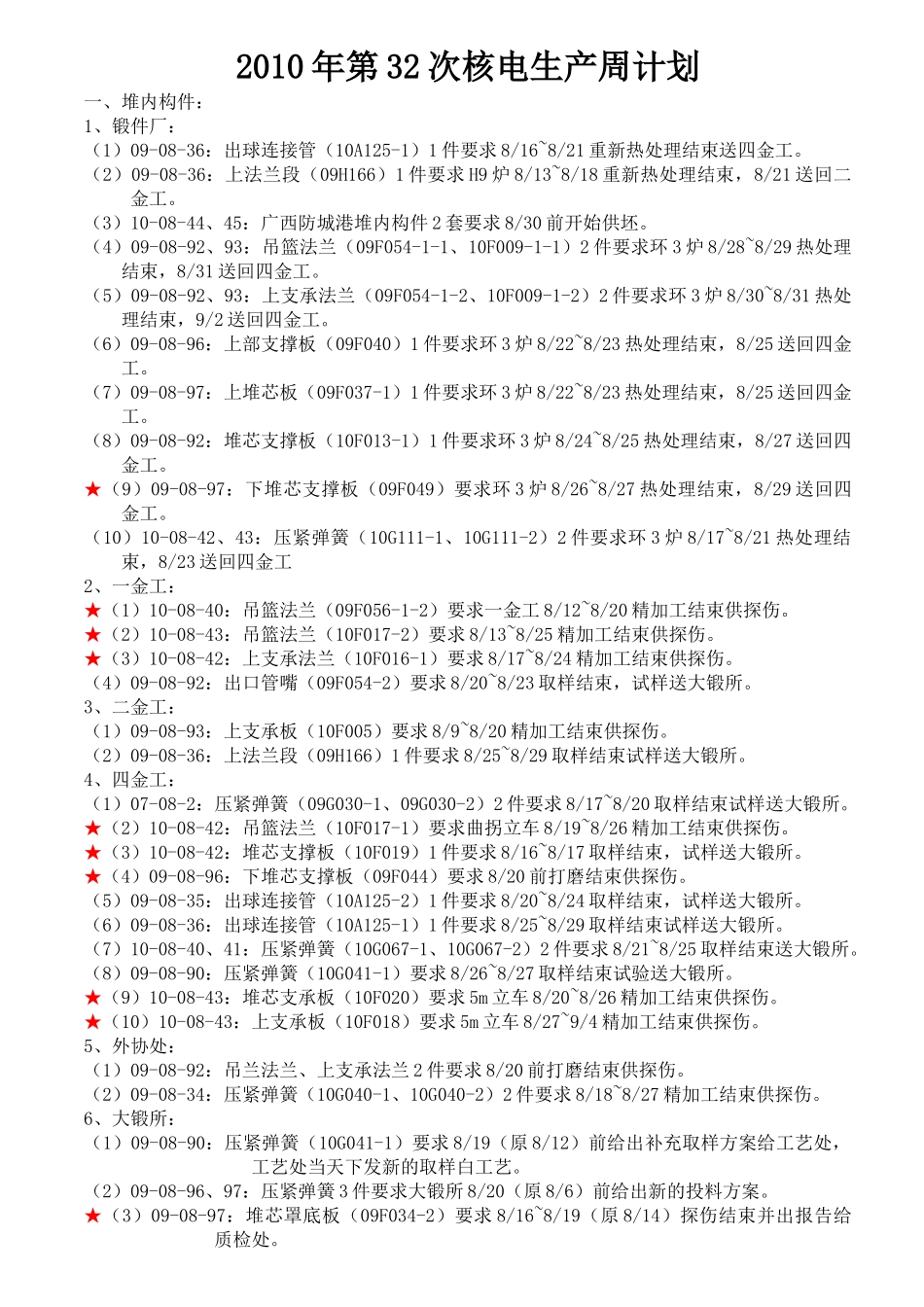

2010年第32次核电生产周计划一、堆内构件:1、锻件厂:(1)09-08-36:出球连接管(10A125-1)1件要求8/16~8/21重新热处理结束送四金工
(2)09-08-36:上法兰段(09H166)1件要求H9炉8/13~8/18重新热处理结束,8/21送回二金工
(3)10-08-44、45:广西防城港堆内构件2套要求8/30前开始供坯

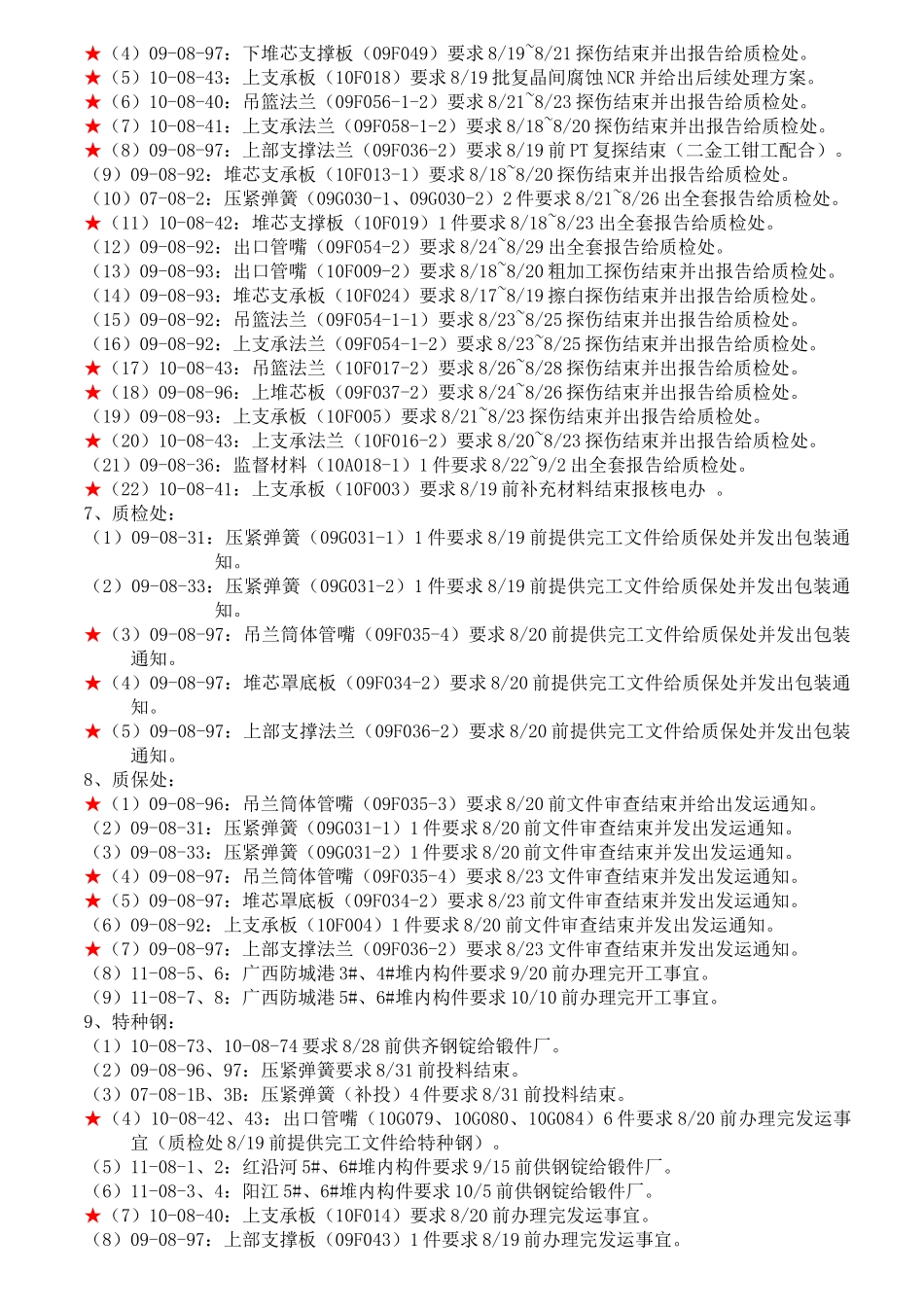

(4)09-08-92、93:吊篮法兰(09F054-1-1、10F009-1-1)2件要求环3炉8/28~8/29热处理结束,8/31送回四金工
(5)09-08-92、93:上支承法兰(09F054-1-2、10F009-1-2)2件要求环3炉8/30~8/31热处理结束,9/2送回四金工
(6)09-08-96:上部支撑板(09F040)1件要求环3炉8/22~8/23热处理结束,8/25送回四金工
(7)09-08-97:上堆芯板(09F037-1)1件要求环3炉8/22~8/23热处理结束,8/25送回四金工
(8)09-08-92:堆芯支撑板(10F013-1)1件要求环3炉8/24~8/25热处理结束,8/27送回四金工
★(9)09-08-97:下堆芯支撑板(09F049)要求环3炉8/26~8/27热处理结束,8/29送回四金工
(10)10-08-42、43:压紧弹簧(10G111-1、10G111-2)2件要求环3炉8/17~8/21热处理结束,8/23送回四金工2、一金工:★(1)10-08-40:吊篮法兰(09F056-1-2)要求一金工8/12~8/20精加工结束供探伤
★(2)10-08-43:吊篮法兰(10F017-2)要求8/13~8/25精加工结束供探伤
★(3)10-08-42:上支承法兰(10F016-1)要求8/17~8/24精加工结束供探伤
(4)09-08-92:出口管嘴(09F0
