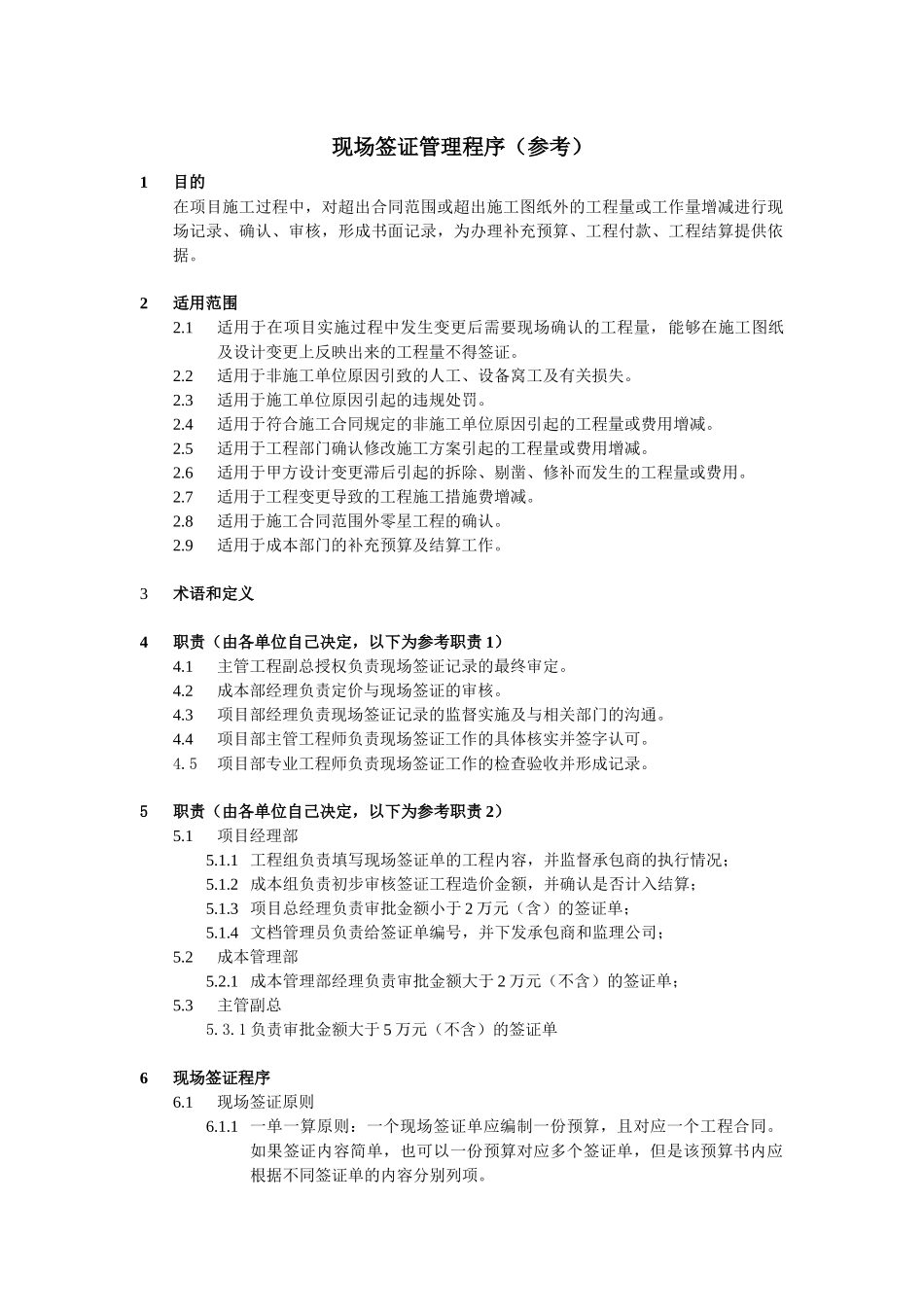

现场签证管理程序(参考)1目的在项目施工过程中,对超出合同范围或超出施工图纸外的工程量或工作量增减进行现场记录、确认、审核,形成书面记录,为办理补充预算、工程付款、工程结算提供依据
2适用范围2
1适用于在项目实施过程中发生变更后需要现场确认的工程量,能够在施工图纸及设计变更上反映出来的工程量不得签证
2适用于非施工单位原因引致的人工、设备窝工及有关损失
3适用于施工单位原因引起的违规处罚
4适用于符合施工合同规定的非施工单位原因引起的工程量或费用增减
5适用于工程部门确认修改施工方案引起的工程量或费用增减
6适用于甲方设计变更滞后引起的拆除、剔凿、修补而发生的工程量或费用
7适用于工程变更导致的工程施工措施费增减
8适用于施工合同范围外零星工程的确认
9适用于成本部门的补充预算及结算工作

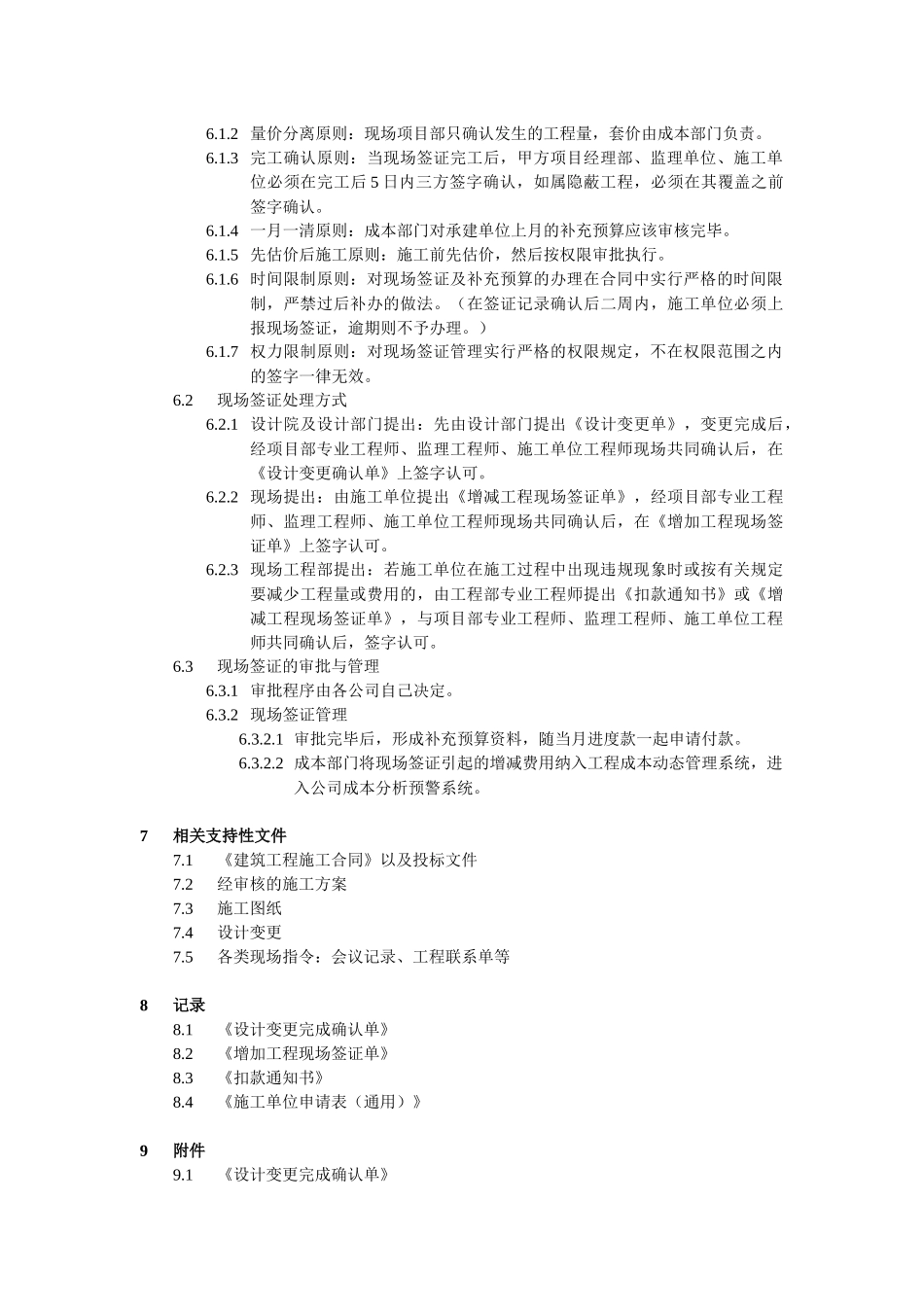

3术语和定义4职责(由各单位自己决定,以下为参考职责1)4
1主管工程副总授权负责现场签证记录的最终审定
2成本部经理负责定价与现场签证的审核
3项目部经理负责现场签证记录的监督实施及与相关部门的沟通
4项目部主管工程师负责现场签证工作的具体核实并签字认可
5项目部专业工程师负责现场签证工作的检查验收并形成记录
5职责(由各单位自己决定,以下为参考职责2)5
1项目经理部5
1工程组负责填写现场签证单的工程内容,并监督承包商的执行情况;5
2成本组负责初步审核签证工程造价金额,并确认是否计入结算;5
3项目总经理负责审批金额小于2万元(含)的签证单;5
4文档管理员负责给签证单编号,并下发承包商和监理公司;5
2成本管理部5
1成本管理部经理负责审批金额大于2万元(不含)的签证单;5
3主管副总5
1负责审批金额大于5万元(不含)的签证单6现场签证程序6
1现场签证原则6
1一单一算原则:一个现场签证单应编制一份
