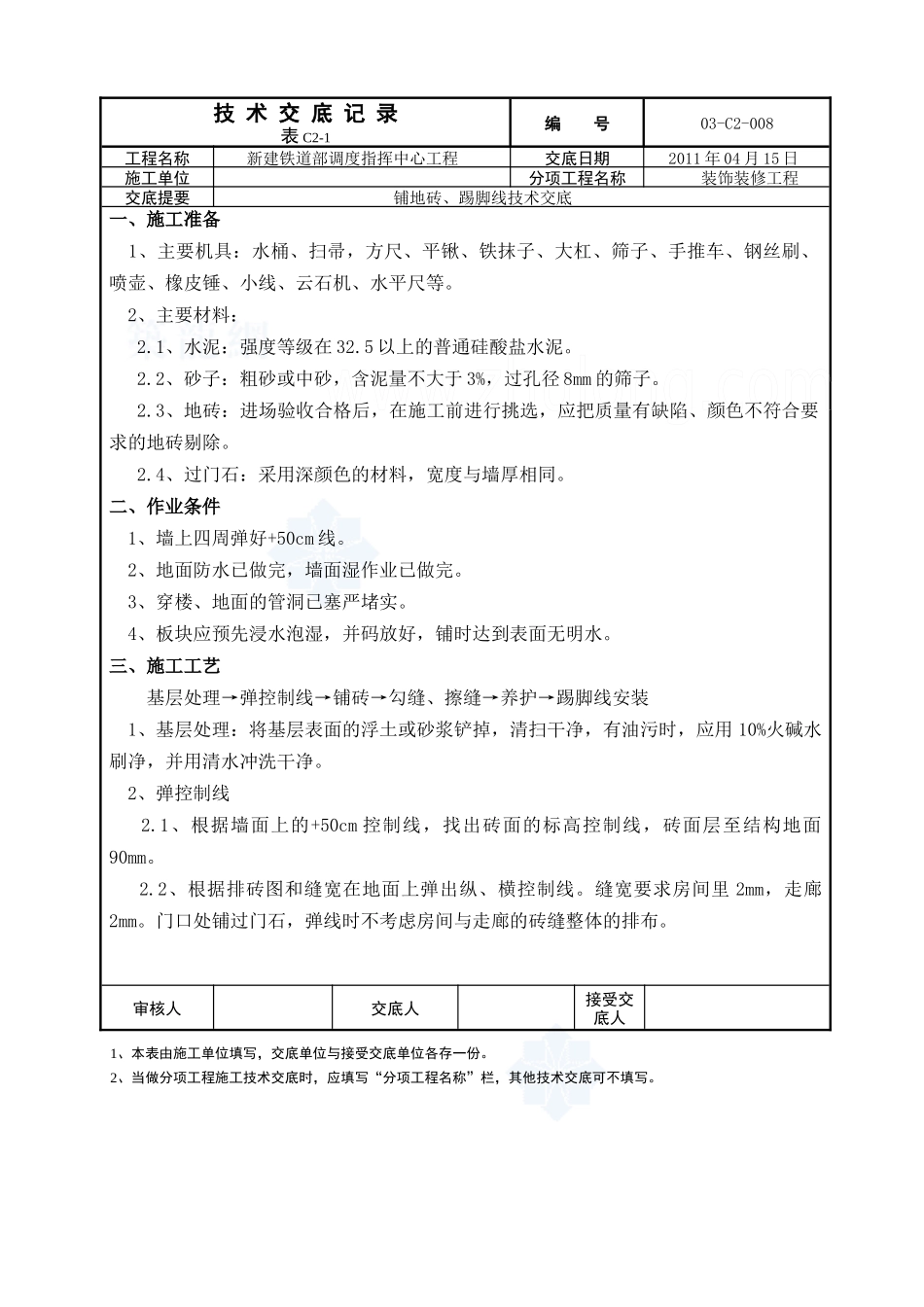

技术交底记录表C2-1编号03-C2-008工程名称新建铁道部调度指挥中心工程交底日期2011年04月15日施工单位分项工程名称装饰装修工程交底提要铺地砖、踢脚线技术交底一、施工准备1、主要机具:水桶、扫帚,方尺、平锹、铁抹子、大杠、筛子、手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等
2、主要材料:2
1、水泥:强度等级在32
5以上的普通硅酸盐水泥
2、砂子:粗砂或中砂,含泥量不大于3%,过孔径8mm的筛子
3、地砖:进场验收合格后,在施工前进行挑选,应把质量有缺陷、颜色不符合要求的地砖剔除
4、过门石:采用深颜色的材料,宽度与墙厚相同
二、作业条件1、墙上四周弹好+50cm线
2、地面防水已做完,墙面湿作业已做完
3、穿楼、地面的管洞已塞严堵实
4、板块应预先浸水泡湿,并码放好,铺时达到表面无明水
三、施工工艺基层处理→弹控制线→铺砖→勾缝、擦缝→养护→踢脚线安装1、基层处理:将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净
2、弹控制线2
1、根据墙面上的+50cm控制线,找出砖面的标高控制线,砖面层至结构地面90mm
2、根据排砖图和缝宽在地面上弹出纵、横控制线
缝宽要求房间里2mm,走廊2mm
门口处铺过门石,弹线时不考虑房间与走廊的砖缝整体的排布
