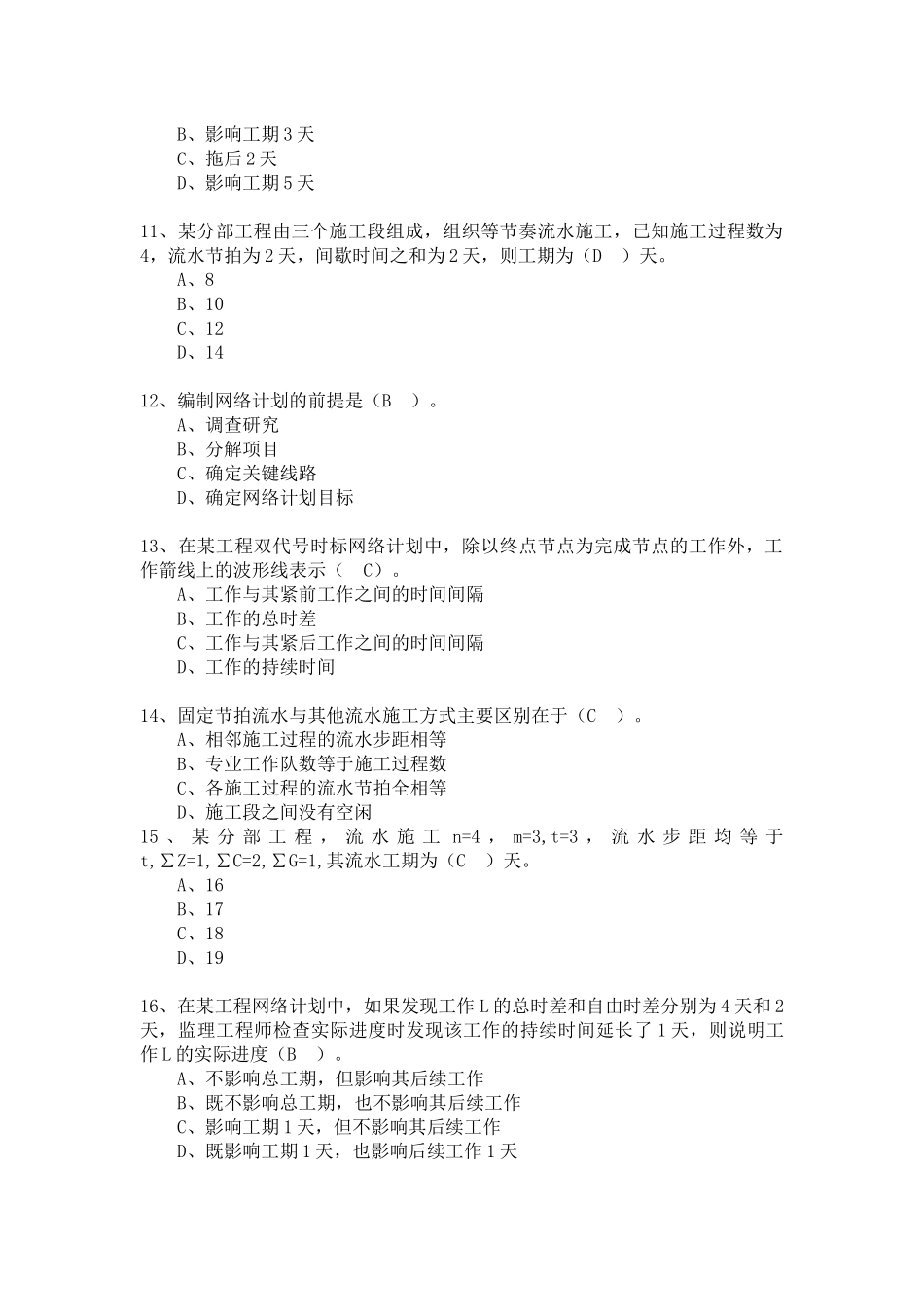

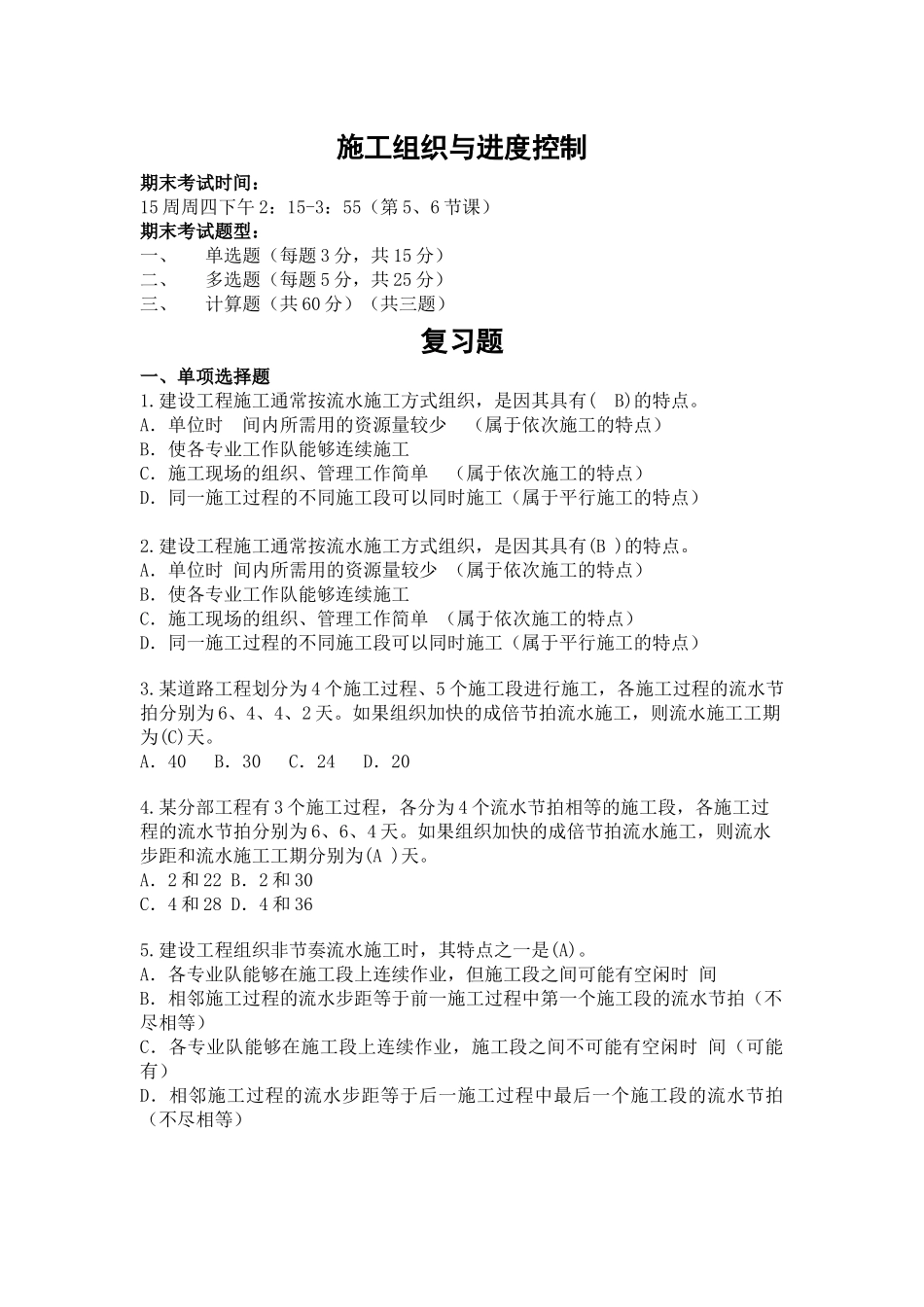

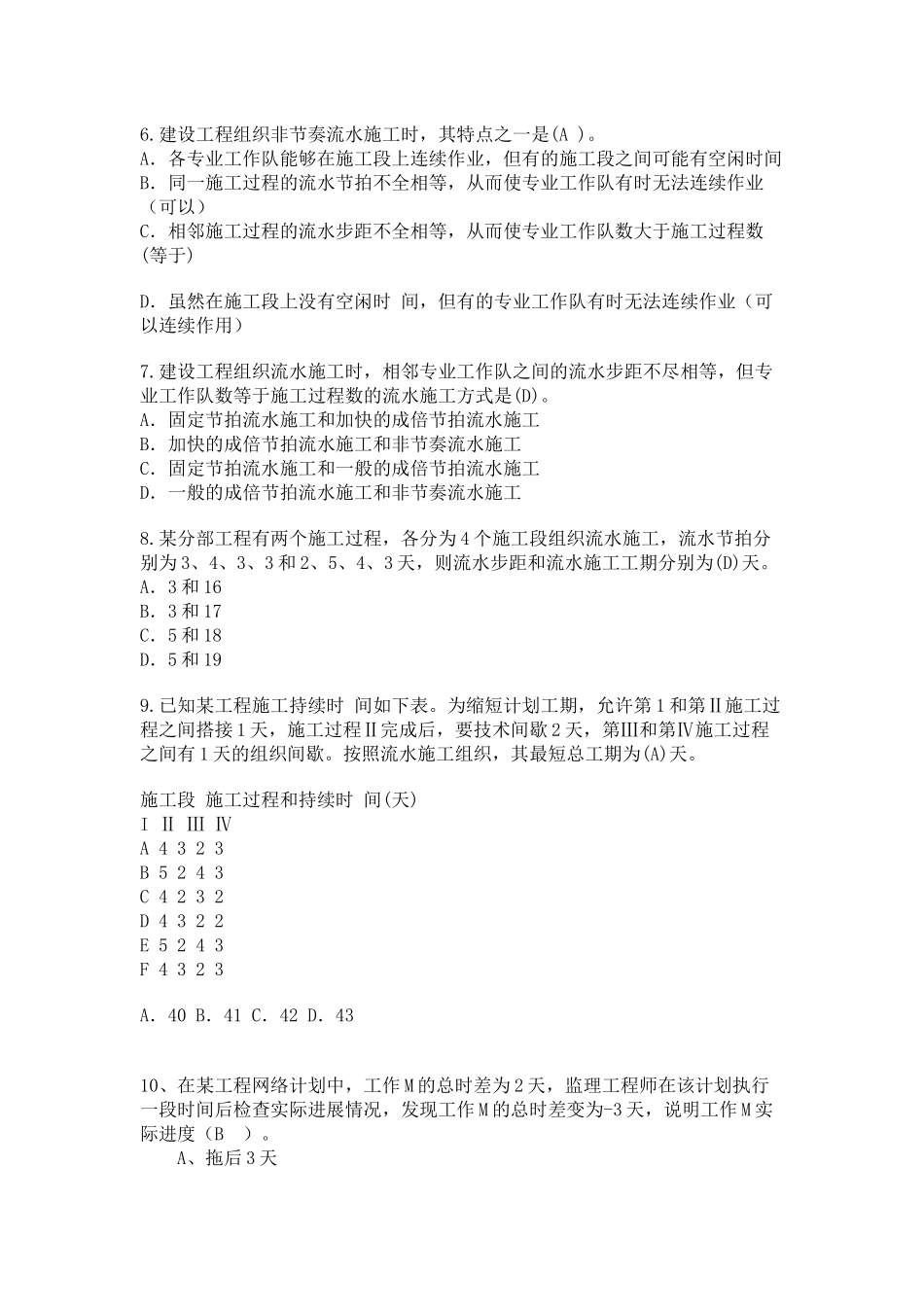

施工组织与进度控制期末考试时间:15周周四下午2:15-3:55(第5、6节课)期末考试题型:一、单选题(每题3分,共15分)二、多选题(每题5分,共25分)三、计算题(共60分)(共三题)复习题一、单项选择题1
建设工程施工通常按流水施工方式组织,是因其具有(B)的特点
A.单位时间内所需用的资源量较少(属于依次施工的特点)B.使各专业工作队能够连续施工C.施工现场的组织、管理工作简单(属于依次施工的特点)D.同一施工过程的不同施工段可以同时施工(属于平行施工的特点)2
建设工程施工通常按流水施工方式组织,是因其具有(B)的特点
A.单位时间内所需用的资源量较少(属于依次施工的特点)B.使各专业工作队能够连续施工C.施工现场的组织、管理工作简单(属于依次施工的特点)D.同一施工过程的不同施工段可以同时施工(属于平行施工的特点)3
某道路工程划分为4个施工过程、5个施工段进行施工,各施工过程的流水节拍分别为6、4、4、2天
如果组织加快的成倍节拍流水施工,则流水施工工期为(C)天
A.40B.30C.24D.204
某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6、6、4天
如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为(A)天
A.2和22B.2和30C.4和28D.4和365
建设工程组织非节奏流水施工时,其特点之一是(A)
A.各专业队能够在施工段上连续作业,但施工段之间可能有空闲时间B.相邻施工过程的流水步距等于前一施工过程中第一个施工段的流水节拍(不尽相等)C.各专业队能够在施工段上连续作业,施工段之间不可能有空闲时间(可能有)D.相邻施工过程的流水步距等于后一施工过程中最后一个施工段的流水节拍(不尽相等)6
建设工程组织非节奏流水施工时,其特点之一是(A)
A.各专业工作队能够在施工段上连续作业,但有的施工段
