试生产前的准备工作烧成系统采用旋风预热窑外分解工艺生产,系统流程复杂,对操作维修人员的素质及设备质量要求较高,厂方应做好包括人员、物资、技术、安全等方面试生产前的准备工作
一、岗位技术培训本系统采用中央控制室集中控制,操作员不仅仅要在计算机屏幕上控制各设备,调整各运行参数;还应知道当前的屏幕状态与现场实际是如何对应,知道利用屏幕所给的一切信息判断各设备运行状态,有异常时操作快而准确
因此操作员应熟读本操作说明书、有关主机设备说明书,了解设计意图,掌握操作要领
本系统各岗位工或巡检工应对工艺流程清楚,已接受过现场安全教育,有一定的设备维护经验
系统内各岗位工段应有明确的岗位责任制度,安全制度,正确的操作制度
二、设备空负荷试运转机电设备安装后的空载试运转包括单机试车和联动试车
单机试车是对机电设备制造,安装质量的初次检验,要求按照有关标准进行和验收
进行中应记录空载电流、温升、振动等情况
以备带负荷试车对比用
单机试车由厂方、监理方,设备安装等方面组织进行

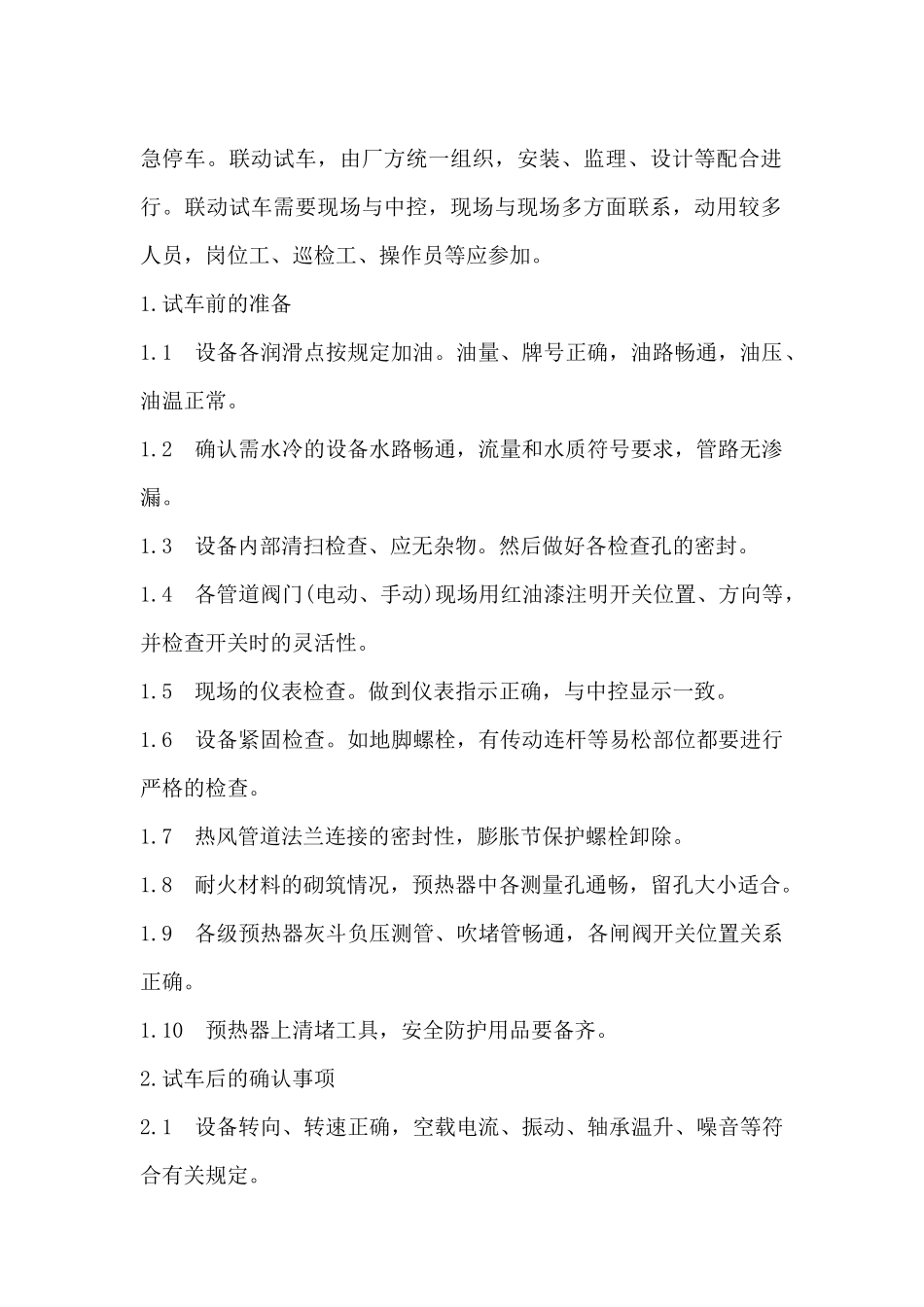

联动试车是检验系统内各设备的开停是否按设计联锁开停;有故障时,能否自动保护设备;有紧急情况时,能否按安全要求紧急停车
联动试车,由厂方统一组织,安装、监理、设计等配合进行
联动试车需要现场与中控,现场与现场多方面联系,动用较多人员,岗位工、巡检工、操作员等应参加
试车前的准备1
1设备各润滑点按规定加油
油量、牌号正确,油路畅通,油压、油温正常
2确认需水冷的设备水路畅通,流量和水质符号要求,管路无渗漏
3设备内部清扫检查、应无杂物
然后做好各检查孔的密封
4各管道阀门(电动、手动)现场用红油漆注明开关位置、方向等,并检查开关时的灵活性
5现场的仪表检查
做到仪表指示正确,与中控显示一致
6设备紧固检查
如地脚螺栓,有传动连杆等易松部位都要进行严格的检查
7热风管道法兰连接的密封性,膨胀节保护螺
