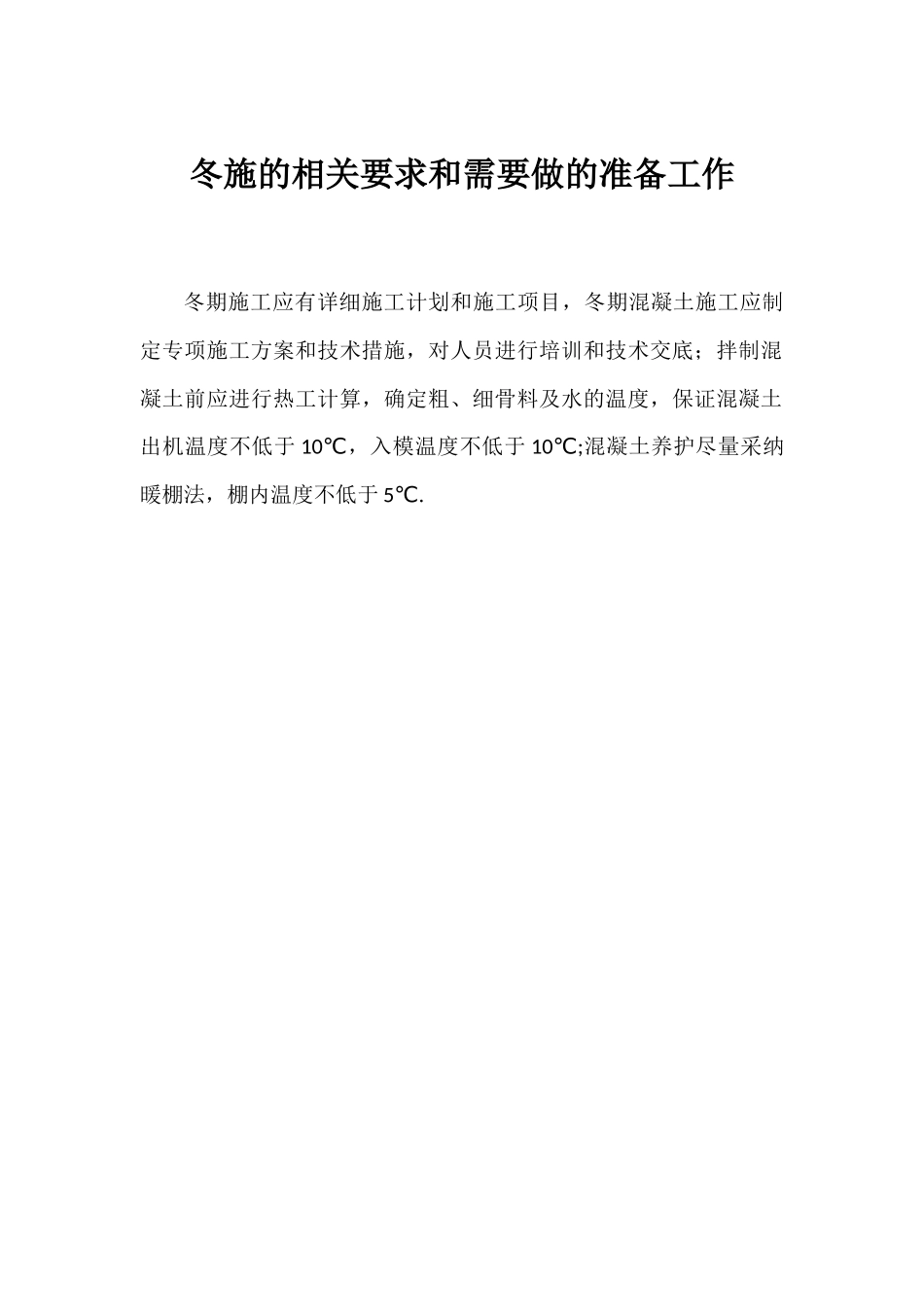

冬施的相关要求和需要做的准备工作冬期施工应有详细施工计划和施工项目,冬期混凝土施工应制定专项施工方案和技术措施,对人员进行培训和技术交底;拌制混凝土前应进行热工计算,确定粗、细骨料及水的温度,保证混凝土出机温度不低于 10℃,入模温度不低于 10;℃ 混凝土养护尽量采纳暖棚法,棚内温度不低于 5

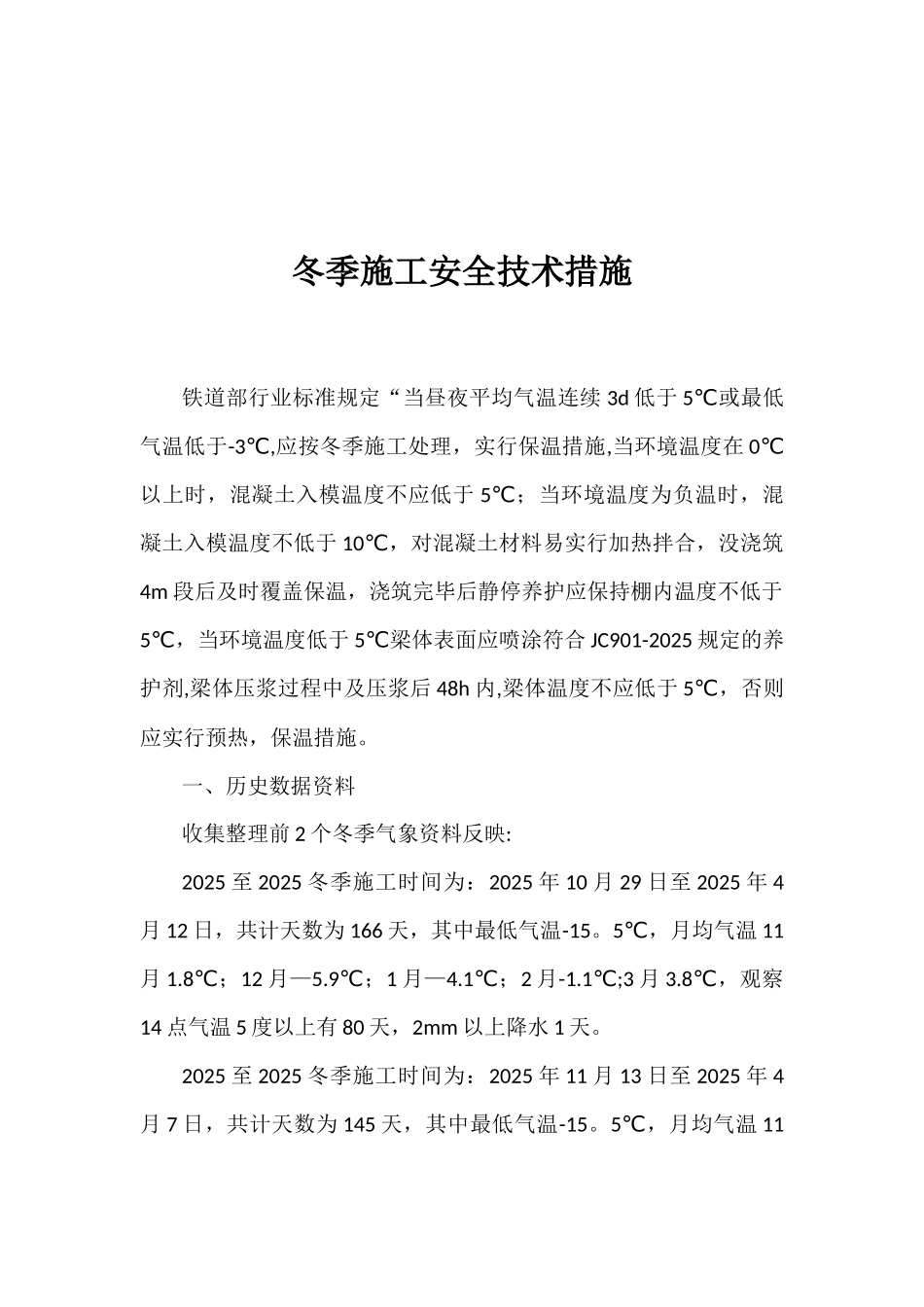

℃冬季施工安全技术措施铁道部行业标准规定“当昼夜平均气温连续 3d 低于 5℃或最低气温低于-3,℃ 应按冬季施工处理,实行保温措施,当环境温度在 0℃以上时,混凝土入模温度不应低于 5℃;当环境温度为负温时,混凝土入模温度不低于 10℃,对混凝土材料易实行加热拌合,没浇筑4m 段后及时覆盖保温,浇筑完毕后静停养护应保持棚内温度不低于5℃,当环境温度低于 5℃梁体表面应喷涂符合 JC901-2025 规定的养护剂,梁体压浆过程中及压浆后 48h 内,梁体温度不应低于 5℃,否则应实行预热,保温措施
一、历史数据资料收集整理前 2 个冬季气象资料反映:2025 至 2025 冬季施工时间为:2025 年 10 月 29 日至 2025 年 4月 12 日,共计天数为 166 天,其中最低气温-15
5℃,月均气温 11月 1
8℃;12 月—5
9℃;1 月—4
1℃;2 月-1
1;3℃月 3
8℃,观察14 点气温 5 度以上有 80 天,2mm 以上降水 1 天
2025 至 2025 冬季施工时间为:2025 年 11 月 13 日至 2025 年 4月 7 日,共计天数为 145 天,其中最低气温-15
5℃,月均气温 11月 3
1;12℃月-3
5℃;1 月—6
1;2℃月 1
4℃;3 月 4
4℃,观察 14 点气温 5 度以上有 67 天,2mm 以上降水 3 天

如何在保证进入冬季施工后浇筑质量,以及在进入冬季施工前完成冬季施工准备工作,是哈密制梁场近期的首要工
