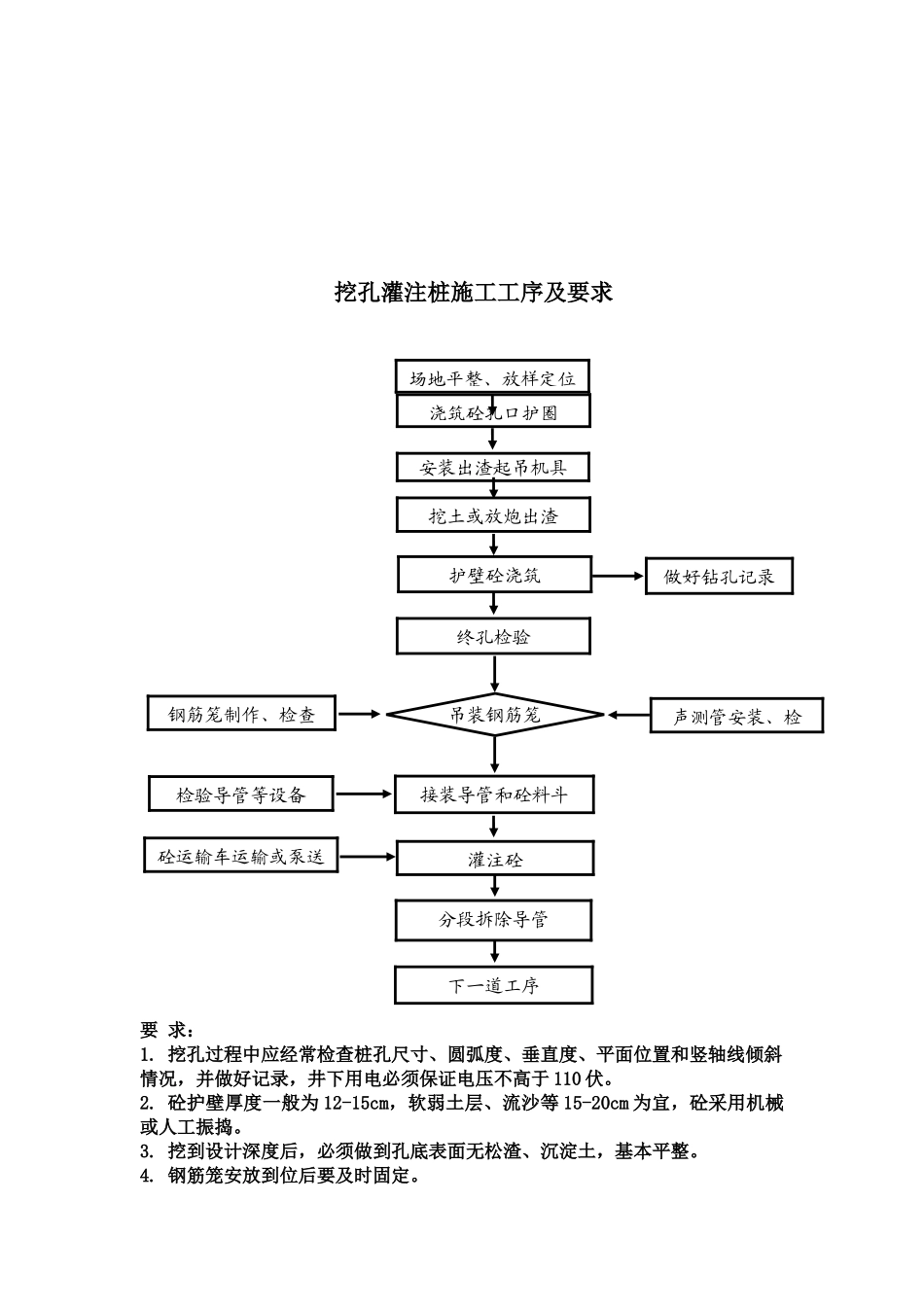

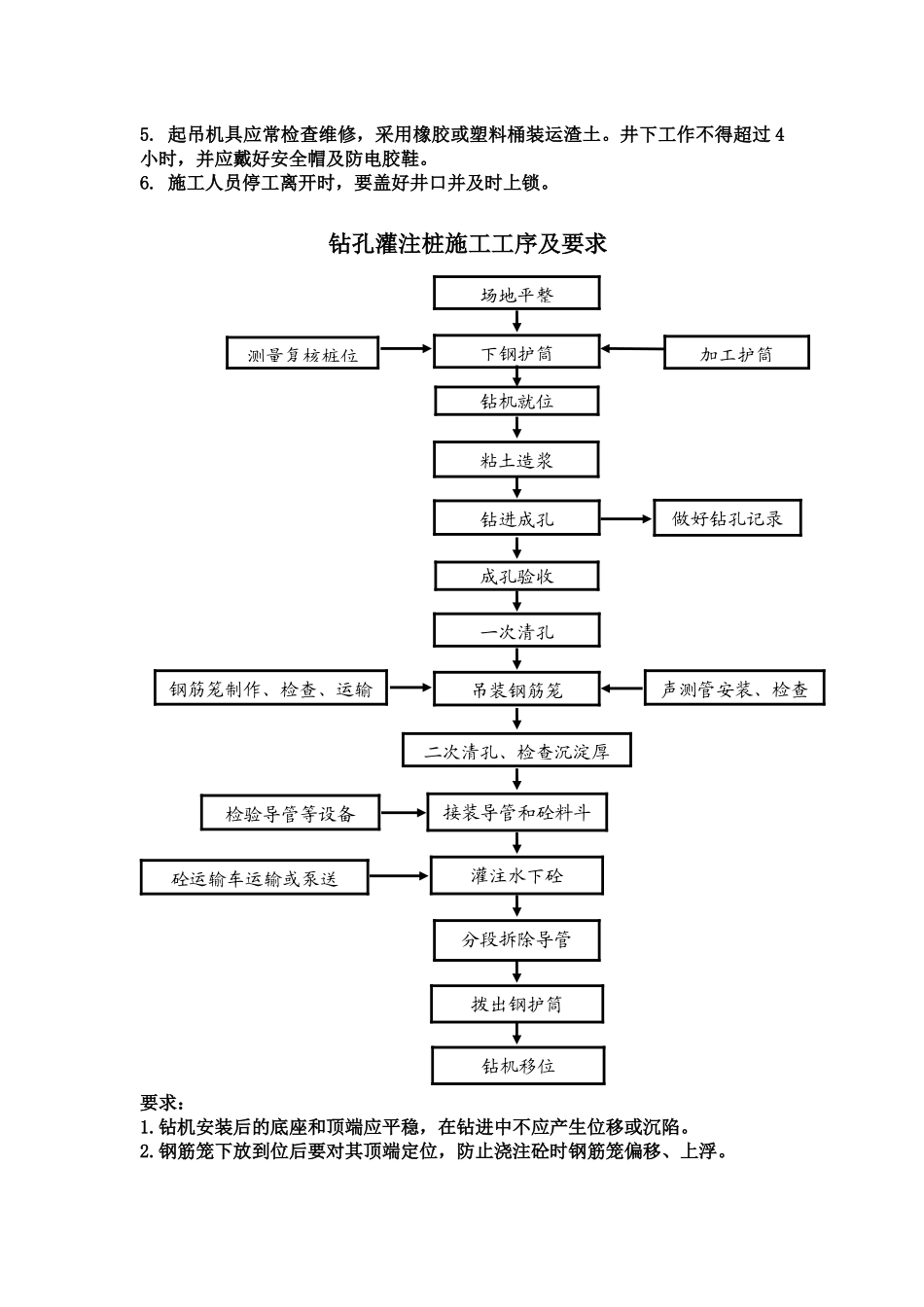

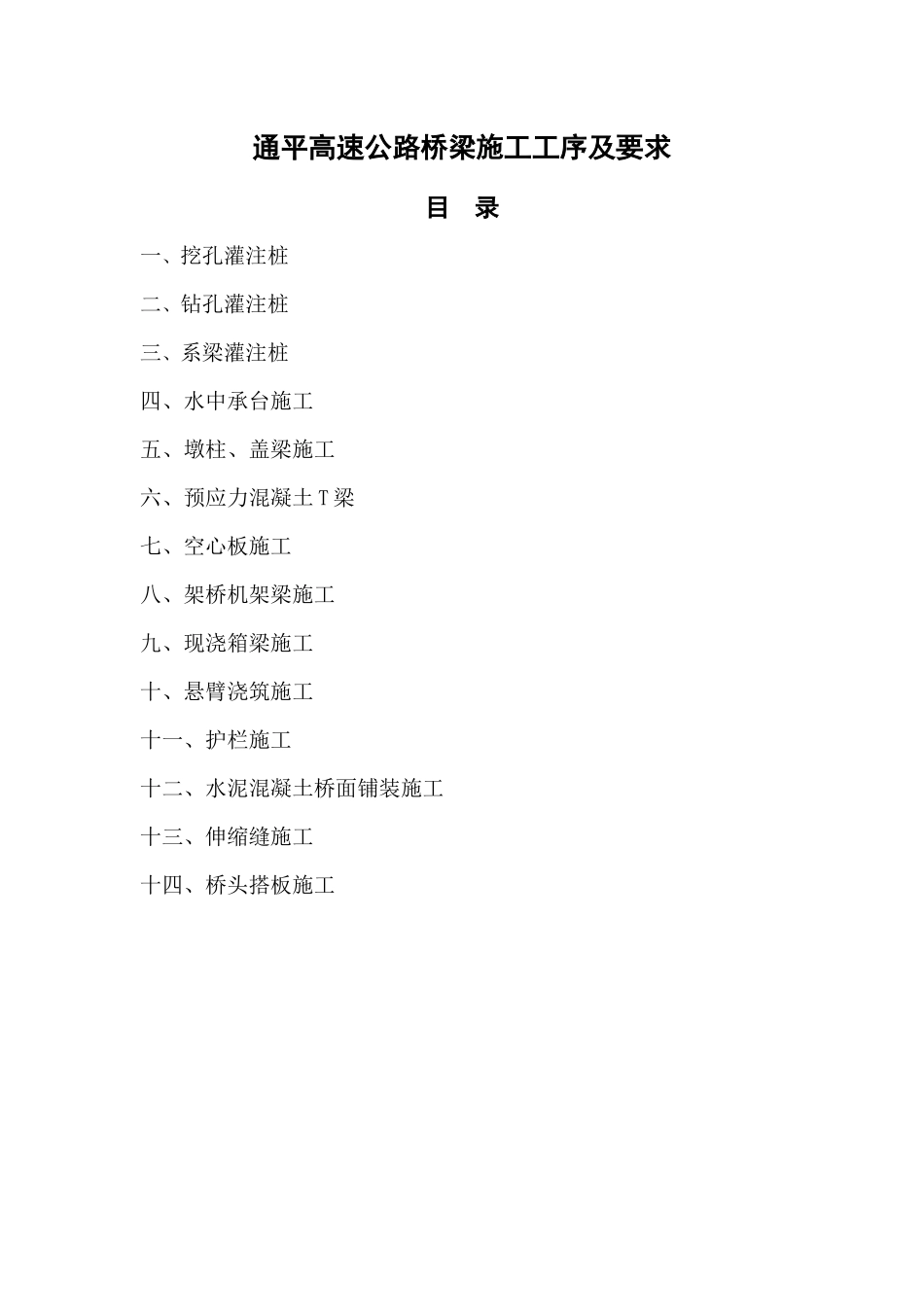

通平高速公路桥梁施工工序及要求目录一、挖孔灌注桩二、钻孔灌注桩三、系梁灌注桩四、水中承台施工五、墩柱、盖梁施工六、预应力混凝土T梁七、空心板施工八、架桥机架梁施工九、现浇箱梁施工十、悬臂浇筑施工十一、护栏施工十二、水泥混凝土桥面铺装施工十三、伸缩缝施工十四、桥头搭板施工挖孔灌注桩施工工序及要求吊装钢筋笼要求:1.挖孔过程中应经常检查桩孔尺寸、圆弧度、垂直度、平面位置和竖轴线倾斜情况,并做好记录,井下用电必须保证电压不高于110伏。2.砼护壁厚度一般为12-15cm,软弱土层、流沙等15-20cm为宜,砼采用机械或人工振捣。3.挖到设计深度后,必须做到孔底表面无松渣、沉淀土,基本平整。4.钢筋笼安放到位后要及时固定。安装出渣起吊机具挖土或放炮出渣做好钻孔记录护壁砼浇筑声测管安装、检浇筑砼孔口护圈钢筋笼制作、检查检验导管等设备接装导管和砼料斗砼运输车运输或泵送灌注砼分段拆除导管下一道工序场地平整、放样定位终孔检验5.起吊机具应常检查维修,采用橡胶或塑料桶装运渣土。井下工作不得超过4小时,并应戴好安全帽及防电胶鞋。6.施工人员停工离开时,要盖好井口并及时上锁。钻孔灌注桩施工工序及要求要求:1.钻机安装后的底座和顶端应平稳,在钻进中不应产生位移或沉陷。2.钢筋笼下放到位后要对其顶端定位,防止浇注砼时钢筋笼偏移、上浮。测量复核桩位钻机就位粘土造浆做好钻孔记录钻进成孔声测管安装、检查一次清孔下钢护筒钢筋笼制作、检查、运输吊装钢筋笼检验导管等设备接装导管和砼料斗砼运输车运输或泵送灌注水下砼分段拆除导管钻机移位二次清孔、检查沉淀厚场地平整加工护筒成孔验收拨出钢护筒3.钻进过程中应经常对泥浆进行检测和试验,不符合要求时,及时改正,用电设施必须符合安全要求。4.在吊入钢筋骨架后,灌注水下混凝土前,应再次检查孔内泥浆性能和孔底沉淀厚度,如超出规定,应进行第二次清孔,符合要求后方可灌注水下混凝土。系梁施工工序及要求要求:1.系梁施工前,人工凿除桩头,清除钢筋上粘附的混凝土和坑内废渣,高空的系梁必须挂好安全网。2.模板支撑牢靠,施工中确保混凝土保护层厚度。3.墩身竖向钢筋预埋位置经复测无误后方可进行系梁混凝土的浇注。4.混凝土凝结后,表面立即用草帘覆盖并洒水养护。5.经检验合格后及时填土夯实基坑。桩顶系梁基坑开挖凿除桩头隐蔽工程检查垫层施工立系梁模板测量放样灌注混凝土基坑回填拆模施工准备绑扎系梁钢筋检测桩基质量模板检查制作砼试件砼养护水中承台施工工序及要求要求:1.承台施工前,人工凿除桩头,清除钢筋上粘附的混凝土和坑内废渣。2.用套箱法围堰施工水中桩基承台时,宜先填塞桩和预留孔之间的缝隙,然后在套箱内灌注水下混凝土封底,待混凝土达到设计规定强度后再抽干水,抽水时应限制抽水速度,以确保安全,经检查几何尺寸、高程都满足设计要求后方可继续完成浇筑。安装支架安设底模立边模(钢套绑扎钢筋测量放样浇注混凝土下道工序与柱接触面凿毛凿除桩头封底模板检查制作砼试件砼养护3.边桩外侧与承台边缘的净距不得小于设计规定的最小值。4.承台平面尺寸允许误差为±30mm,轴线偏位允许误差为15mm,顶面高程允许误差为±20mm。墩柱、盖梁施工工序及要求浇筑混凝土安装钢筋及预埋件浇筑混凝土要求:1.模板表面之间应平整,接缝严密,不露浆,混凝土浇注前应涂统一品种的脱模剂,不得使用废机油等油料。2.当倾落高度超过2米时,应通过串筒、溜管或振动溜管等设施下落;倾落高度超过10米时,应设置减速装置。3.当采用滑升模板浇筑墩台混凝土时,在滑升中须防止千斤顶或油管接头在混凝土或钢筋处漏油。安装立柱模板养生待强现场绑扎墩柱钢筋钢筋、预埋件加工砼运输车运输或泵送安装盖梁侧模板养生待强测量放样安装盖梁底模板监理检验监理检验制作砼试件制作砼试件砼运输车运输或泵送4.盖梁钢筋绑扎前须用全站仪、水准仪准确放样,用千斤顶调整模板至设计标高和设计横坡,且盖梁四周须设置好安全防护网。预应力混凝土T梁预制施工工序及要求(后张法)安装钢筋及预埋件浇筑混凝土安装波纹管道预应力管道清理安装侧模板养护、拆模台座制作制作砼试件清洗孔道、安装钢绞线...
