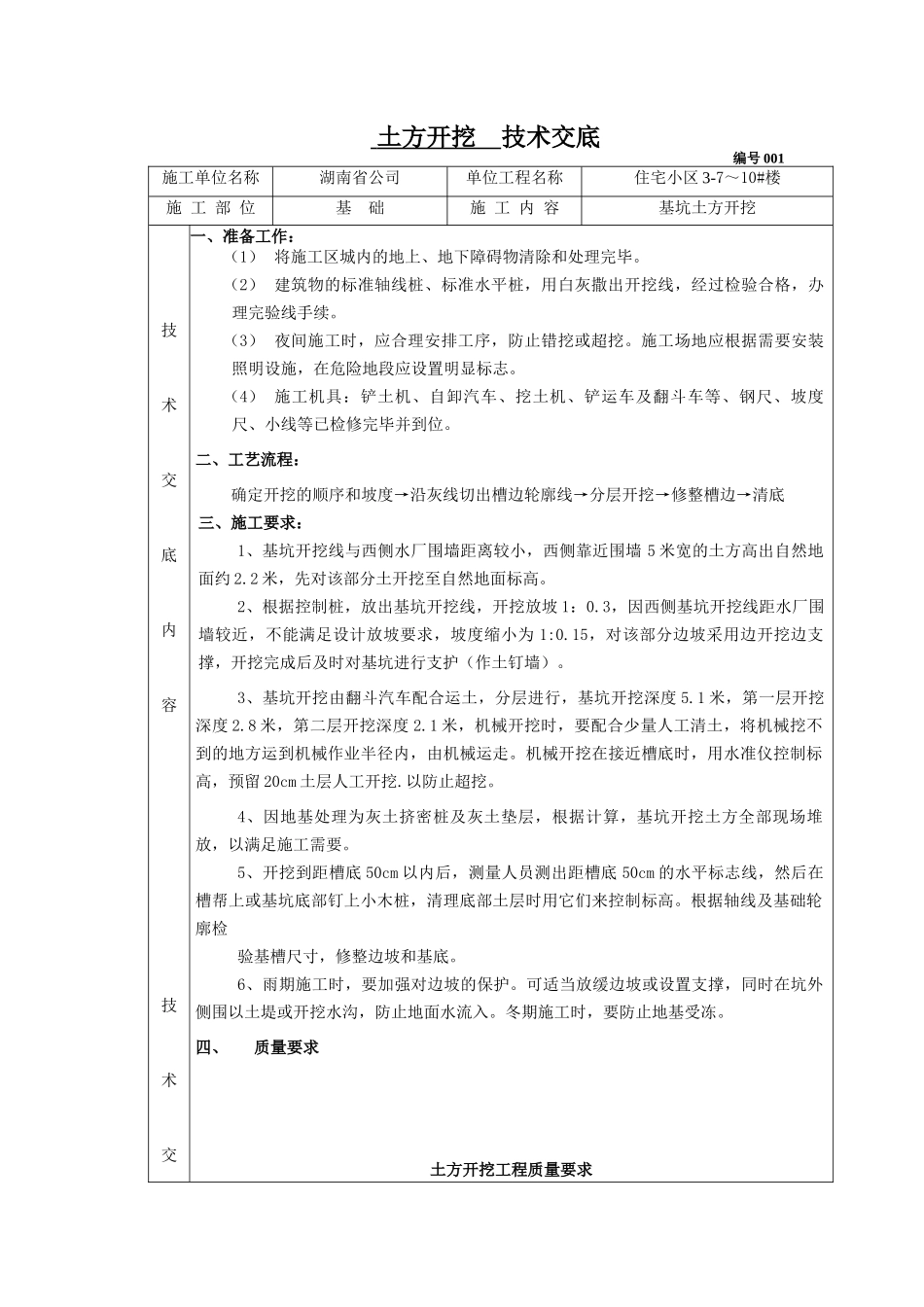

土方开挖技术交底编号001施工单位名称湖南省公司单位工程名称住宅小区3-7~10#楼施工部位基础施工内容基坑土方开挖技术交底内容技术交一、准备工作:(1)将施工区城内的地上、地下障碍物清除和处理完毕
(2)建筑物的标准轴线桩、标准水平桩,用白灰撒出开挖线,经过检验合格,办理完验线手续
(3)夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
(4)施工机具:铲土机、自卸汽车、挖土机、铲运车及翻斗车等、钢尺、坡度尺、小线等已检修完毕并到位
二、工艺流程:确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底三、施工要求:1、基坑开挖线与西侧水厂围墙距离较小,西侧靠近围墙5米宽的土方高出自然地面约2
2米,先对该部分土开挖至自然地面标高
2、根据控制桩,放出基坑开挖线,开挖放坡1:0
3,因西侧基坑开挖线距水厂围墙较近,不能满足设计放坡要求,坡度缩小为1:0
15,对该部分边坡采用边开挖边支撑,开挖完成后及时对基坑进行支护(作土钉墙)
3、基坑开挖由翻斗汽车配合运土,分层进行,基坑开挖深度5
1米,第一层开挖深度2
8米,第二层开挖深度2
1米,机械开挖时,要配合少量人工清土,将机械挖不到的地方运到机械作业半径内,由机械运走
机械开挖在接近槽底时,用水准仪控制标高,预留20cm土层人工开挖
4、因地基处理为灰土挤密桩及灰土垫层,根据计算,基坑开挖土方全部现场堆放,以满足施工需要
5、开挖到距槽底50cm以内后,测量人员测出距槽底50cm的水平标志线,然后在槽帮上或基坑底部钉上小木桩,清理底部土层时用它们来控制标高
根据轴线及基础轮廓检验基槽尺寸,修整边坡和基底
6、雨期施工时,要加强对边坡的保护
可适当放缓边坡或设置支撑,同时在坑外侧围以土堤或开挖水沟,防止地面水流入
冬期施工时,要防止地基受冻
