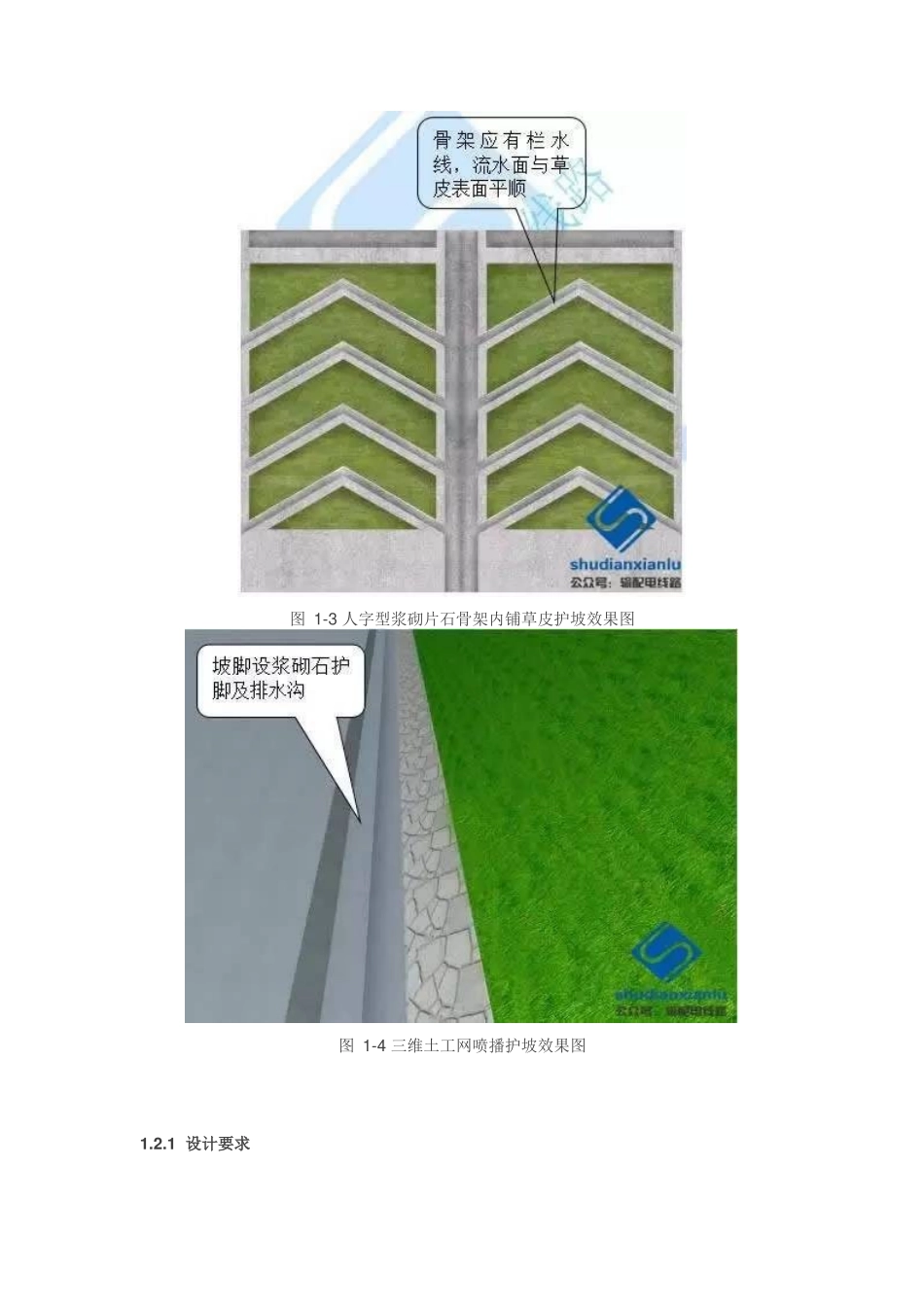

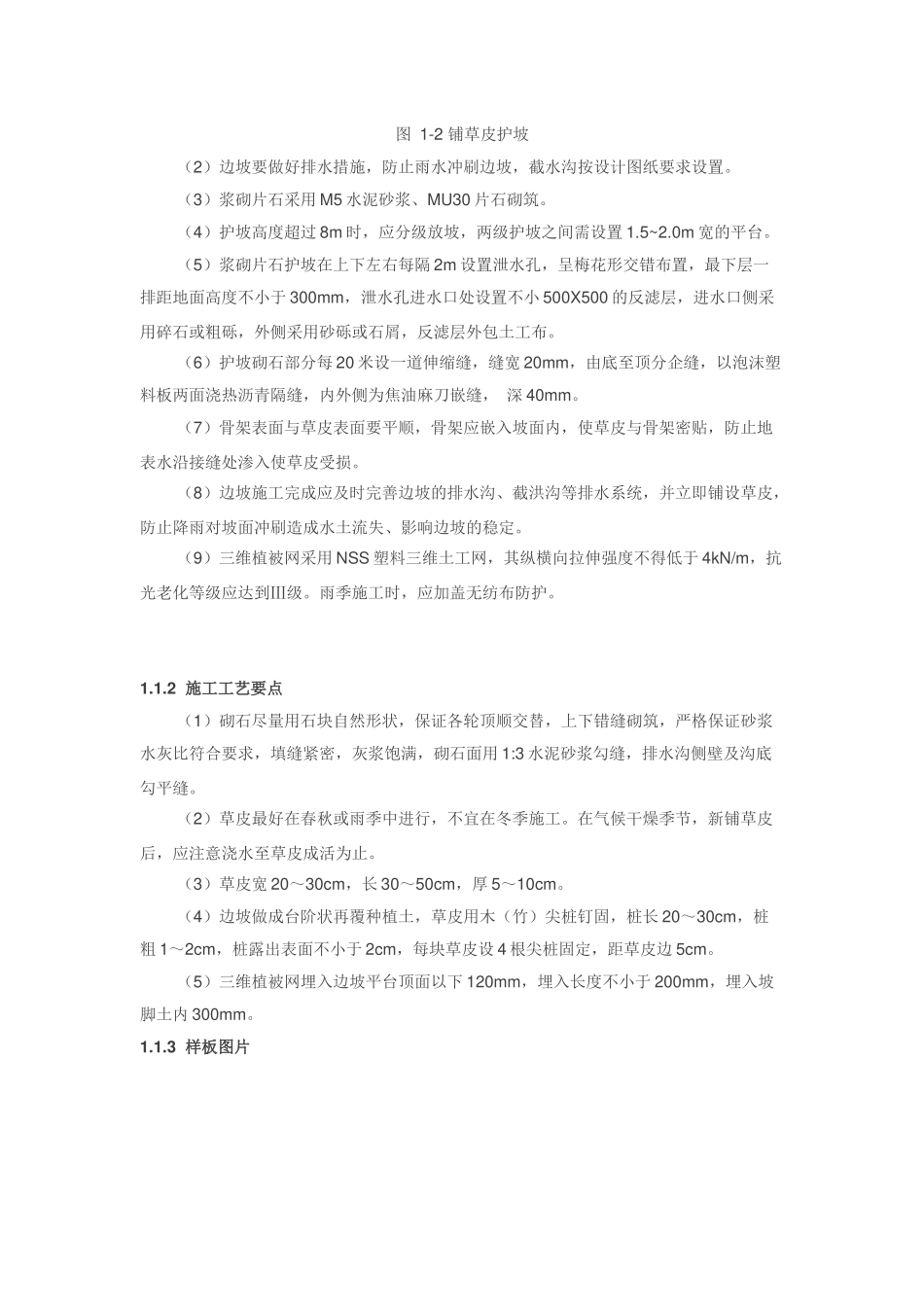

室内配电站(开关站)土建(建筑物、给排水、通风、设备基础等)施工工艺要求1.1.1设计要求(1)挖、填方边坡采用浆砌片石护坡、浆砌片石骨架内铺草皮护坡、铺草皮护坡或三维植被网喷播植草护坡,其中人字形浆砌片石骨架内铺草皮护坡和铺草皮护坡做法见图1-1和图1-2:图1-1人字型浆砌片石骨架内铺草皮护坡图1-2铺草皮护坡(2)边坡要做好排水措施,防止雨水冲刷边坡,截水沟按设计图纸要求设置。(3)浆砌片石采用M5水泥砂浆、MU30片石砌筑。(4)护坡高度超过8m时,应分级放坡,两级护坡之间需设置1.5~2.0m宽的平台。(5)浆砌片石护坡在上下左右每隔2m设置泄水孔,呈梅花形交错布置,最下层一排距地面高度不小于300mm,泄水孔进水口处设置不小500X500的反滤层,进水口侧采用碎石或粗砾,外侧采用砂砾或石屑,反滤层外包土工布。(6)护坡砌石部分每20米设一道伸缩缝,缝宽20mm,由底至顶分企缝,以泡沫塑料板两面浇热沥青隔缝,内外侧为焦油麻刀嵌缝,深40mm。(7)骨架表面与草皮表面要平顺,骨架应嵌入坡面内,使草皮与骨架密贴,防止地表水沿接缝处渗入使草皮受损。(8)边坡施工完成应及时完善边坡的排水沟、截洪沟等排水系统,并立即铺设草皮,防止降雨对坡面冲刷造成水土流失、影响边坡的稳定。(9)三维植被网采用NSS塑料三维土工网,其纵横向拉伸强度不得低于4kN/m,抗光老化等级应达到Ⅲ级。雨季施工时,应加盖无纺布防护。1.1.2施工工艺要点(1)砌石尽量用石块自然形状,保证各轮顶顺交替,上下错缝砌筑,严格保证砂浆水灰比符合要求,填缝紧密,灰浆饱满,砌石面用1:3水泥砂浆勾缝,排水沟侧壁及沟底勾平缝。(2)草皮最好在春秋或雨季中进行,不宜在冬季施工。在气候干燥季节,新铺草皮后,应注意浇水至草皮成活为止。(3)草皮宽20~30cm,长30~50cm,厚5~10cm。(4)边坡做成台阶状再覆种植土,草皮用木(竹)尖桩钉固,桩长20~30cm,桩粗1~2cm,桩露出表面不小于2cm,每块草皮设4根尖桩固定,距草皮边5cm。(5)三维植被网埋入边坡平台顶面以下120mm,埋入长度不小于200mm,埋入坡脚土内300mm。1.1.3样板图片图1-3人字型浆砌片石骨架内铺草皮护坡效果图图1-4三维土工网喷播护坡效果图1.2挡土墙1.2.1设计要求(1)浆砌块石挡土墙墙身采用MU30毛石砌体,用M7.5水泥砂浆砌结,外墙及墙顶应用1:2水泥砂浆勾凸缝和抹平。(2)挡土墙一般每隔10~20m设一道变形缝,缝宽20~30mm,缝内沿墙的内、外、顶三面填塞沥青麻丝或涂沥青木板,塞入深度不小于200mm。(3)不同尺寸挡土墙相接时,墙正面齐平,墙顶面同一标高,水平轴线直通,墙背面则有凹凸,此处应设置变形缝。(4)挡土墙高低基础相接时,应将地基做成阶梯形,梯级高度不大于0.5m、宽度不小于1m;挡墙底可做成人为的凹凸不平,以提高抗滑稳定性。(4)挡土墙分段处开挖处理如图:图1-5挡土墙分段处基础处理(5)挡土墙填土应先填墙趾,后填墙背,并应分层夯实,要求每30cm压实为20cm,挡土墙砂浆强度达到70%方能填土。1.2.2施工工艺要点(1)毛石过分凸出的尖角部分应用锤打掉;斧刃石(刀口石)必须加工后,方可砌筑。(2)应将大小不同的石块搭配使用,不得将大石块全部砌在外面,而墙心用小石块填充。(3)毛石砌体宜分层卧砌,各层石块应利用自然形状经修凿使能与先砌石块错缝搭砌。(4)砌筑毛石挡墙时,毛石宜平砌,不宜立砌。每一石块要与左右、上下的石块有叠靠,与前后的石块有交搭,砌缝要错开,使每一石块既稳定又与其四周的其他石块交错搭接,不能有松动、孤立的石块。(5)毛石砌体必须设置拉结石。拉结石应均匀分布,相互错开,每0.7m2墙面至少设置一块,且同层内的中距不应大于2m。拉结石的长度,当墙厚≤400mm,时,应与墙厚相等,当墙厚大于400mm,,可用两块拉结石内外搭接,搭接长度不应小于150mm,且其中一块长度不应小于墙厚的2/3。(6)毛石墙的第一层及转角处、交接处和洞口处,应用较大的平毛石砌筑。(7)石砌体所用石块应质地坚实,无风化剥落和裂纹。石块表面的泥垢和影响粘结的水锈等杂质应清除干净。(8)石砌体应采用座浆法砌筑。不准采用层铺法或干砌灌浆法施工。(9)料石砌筑不准用先...
