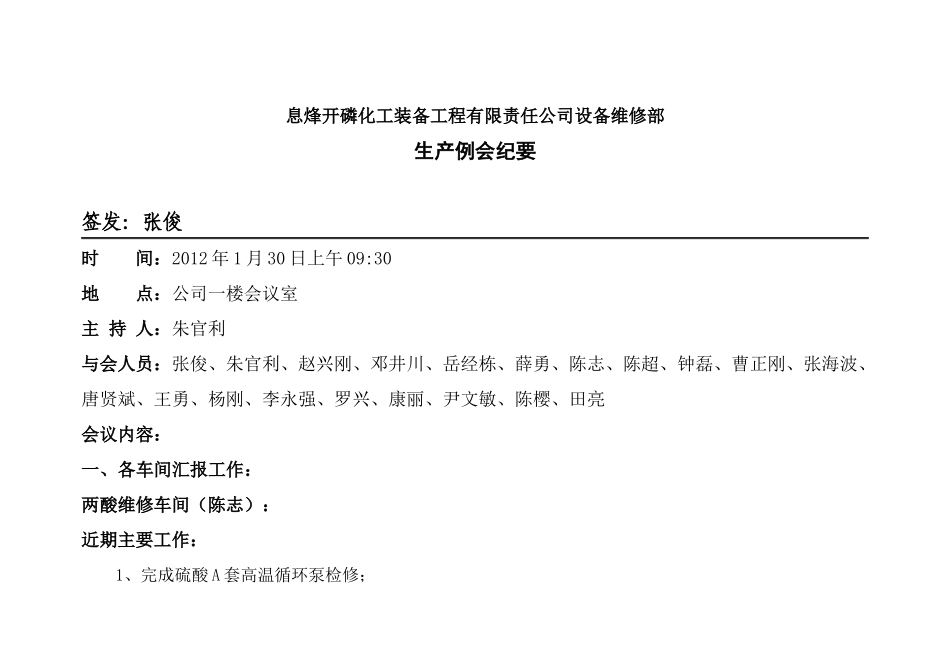

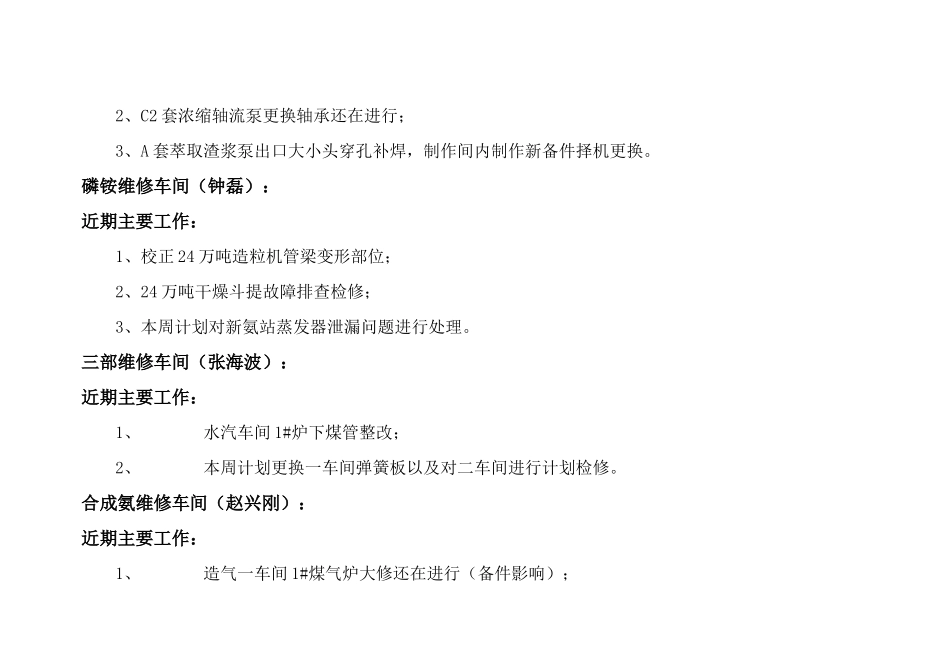

息烽开磷化工装备工程有限责任公司设备维修部生产例会纪要签发:张俊时间:2012年1月30日上午09:30地点:公司一楼会议室主持人:朱官利与会人员:张俊、朱官利、赵兴刚、邓井川、岳经栋、薛勇、陈志、陈超、钟磊、曹正刚、张海波、唐贤斌、王勇、杨刚、李永强、罗兴、康丽、尹文敏、陈樱、田亮会议内容:一、各车间汇报工作:两酸维修车间(陈志):近期主要工作:1、完成硫酸A套高温循环泵检修;2、C2套浓缩轴流泵更换轴承还在进行;3、A套萃取渣浆泵出口大小头穿孔补焊,制作间内制作新备件择机更换
磷铵维修车间(钟磊):近期主要工作:1、校正24万吨造粒机管梁变形部位;2、24万吨干燥斗提故障排查检修;3、本周计划对新氨站蒸发器泄漏问题进行处理
三部维修车间(张海波):近期主要工作:1、水汽车间1#炉下煤管整改;2、本周计划更换一车间弹簧板以及对二车间进行计划检修
合成氨维修车间(赵兴刚):近期主要工作:1、造气一车间1#煤气炉大修还在进行(备件影响);2、净化一车间治理变脱泵泄漏;3、进行造气二车间煤气炉炉底水封改造;4、本周计划处理合成一车间3#压机2段水冷器及合成二车间2#压机2段水冷器漏点

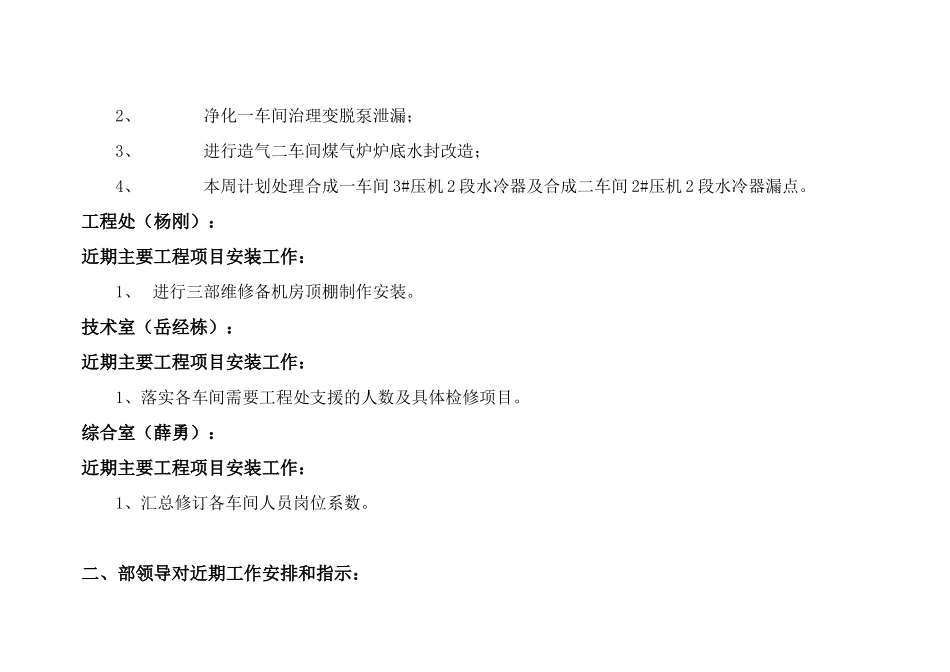

工程处(杨刚):近期主要工程项目安装工作:1、进行三部维修备机房顶棚制作安装
技术室(岳经栋):近期主要工程项目安装工作:1、落实各车间需要工程处支援的人数及具体检修项目
综合室(薛勇):近期主要工程项目安装工作:1、汇总修订各车间人员岗位系数
二、部领导对近期工作安排和指示:部长助理赵兴刚对工作安排和指示:1、自2月起,月度质量监管会定于每月底最后一天召开,会议前一天网传总结至技术室存档
部长助理邓井川对工作安排和指示:1、工程处支援各维保车间的员工,进行管道维修时,必须要求维保片区安全员现场确定,并在作业票上签字认可后,才能作业
副部长朱官利对工作安排和指示:1、按公司下发文件为准,各车间在周
