压力容器安装方案卷内目录1、工程概况2、施工部署3、通用工序4、储气罐安装编制:余波审核:唐祖兴安全会签:李连军批准:刘力平中国化学工程第十四建设公司2008年元月10日第一节工程概况1

1简介●大连东方精工船舶配套有限公司的动设备主要包括:2台储气罐,1台分气缸,4台油离分离器:
第二节施工部署2
1动设备安装施工计划工期●2007年11月20日至2007年12月5日计15天,其余工段传动设备在2007年12月10日至2008年元月20日完工
2劳动力安排表(只对传动设备)序号工种人数备注1钳工162起重工63壮工6小计28第三节通用工序3

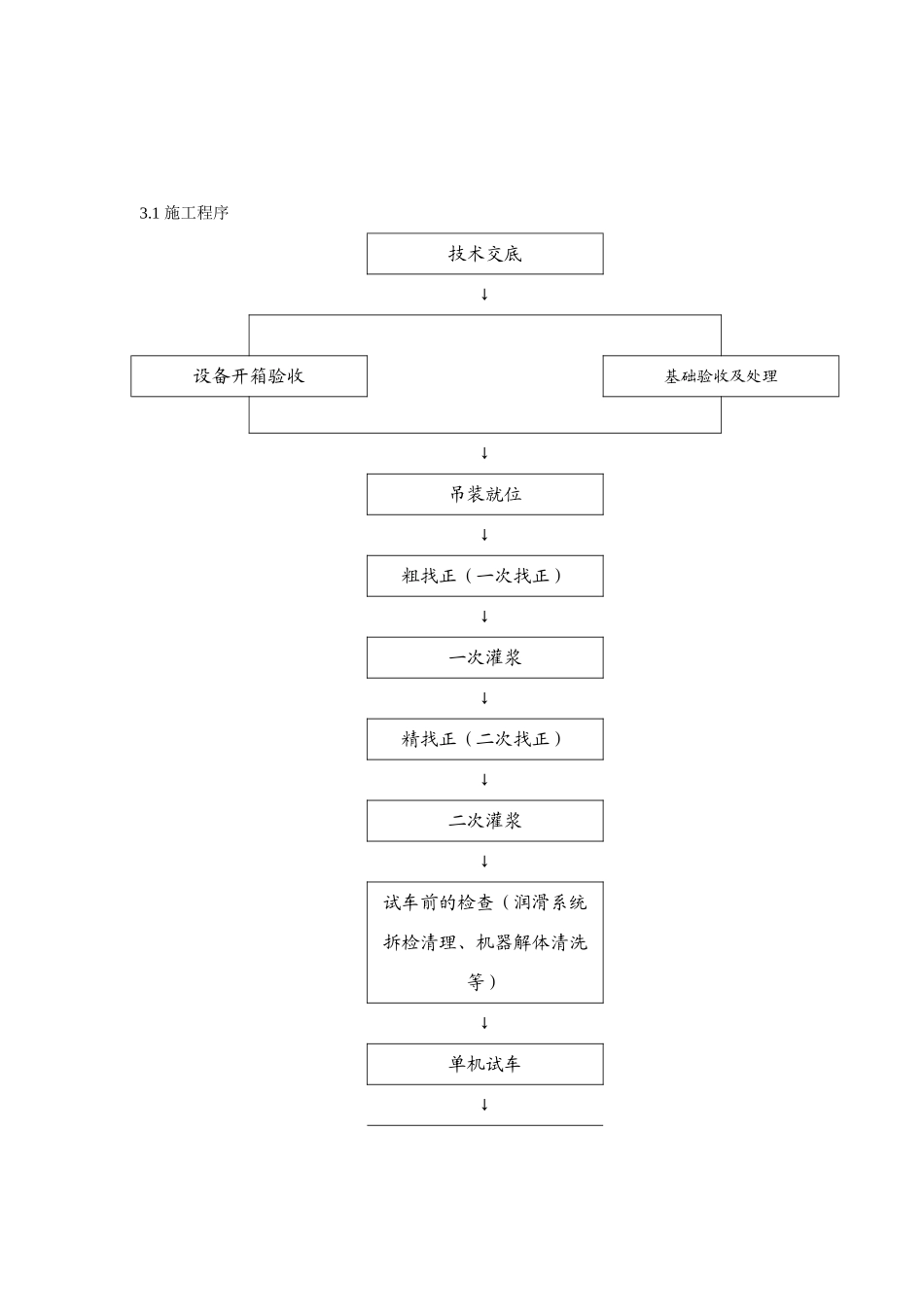

1施工程序技术交底↓设备开箱验收基础验收及处理↓吊装就位↓粗找正(一次找正)↓一次灌浆↓精找正(二次找正)↓二次灌浆↓试车前的检查(润滑系统拆检清理、机器解体清洗等)↓单机试车↓交工、联动试车3
2通用工序为了使后面的叙述变得简明,以泵类设备为例,将设备开箱验收、基础验收及处理、设备吊装就位、灌浆、设备严密性试验、交工资料等通用工序放在这里先介绍一下
1设备开箱验收设备开箱验收前,应完成以下工作
★确定参加验收的人员,验收方式;★准备并下列技术文件:设备图、施工图、装箱清单、验收技术标准
★设备开箱机具、检测工具以及足够的存放备件的库房
设备开箱验收时,应完成以下工作:★清点随机文件:出厂合格证、质量证明书、安装使用、维修说明书、备件清单;★清点随机物品数量★对设备进行外观质量检查:损坏状态、腐蚀状态、焊缝外观质量等;★对设备相关尺寸进行校验;★按甲、乙双方制订的验收程序的其它内容进行验收;★对不安装的部位、备件应及时送至仓库,并进行适当的标记和防护工作
注意事项:★必须在正式安装前完整地进行验收工作;★必须有清楚的验收记录
2基础验收及处理在正式验收前应进行的预备工作:★确定参加验收的人员、验收程序;★准备并熟悉
