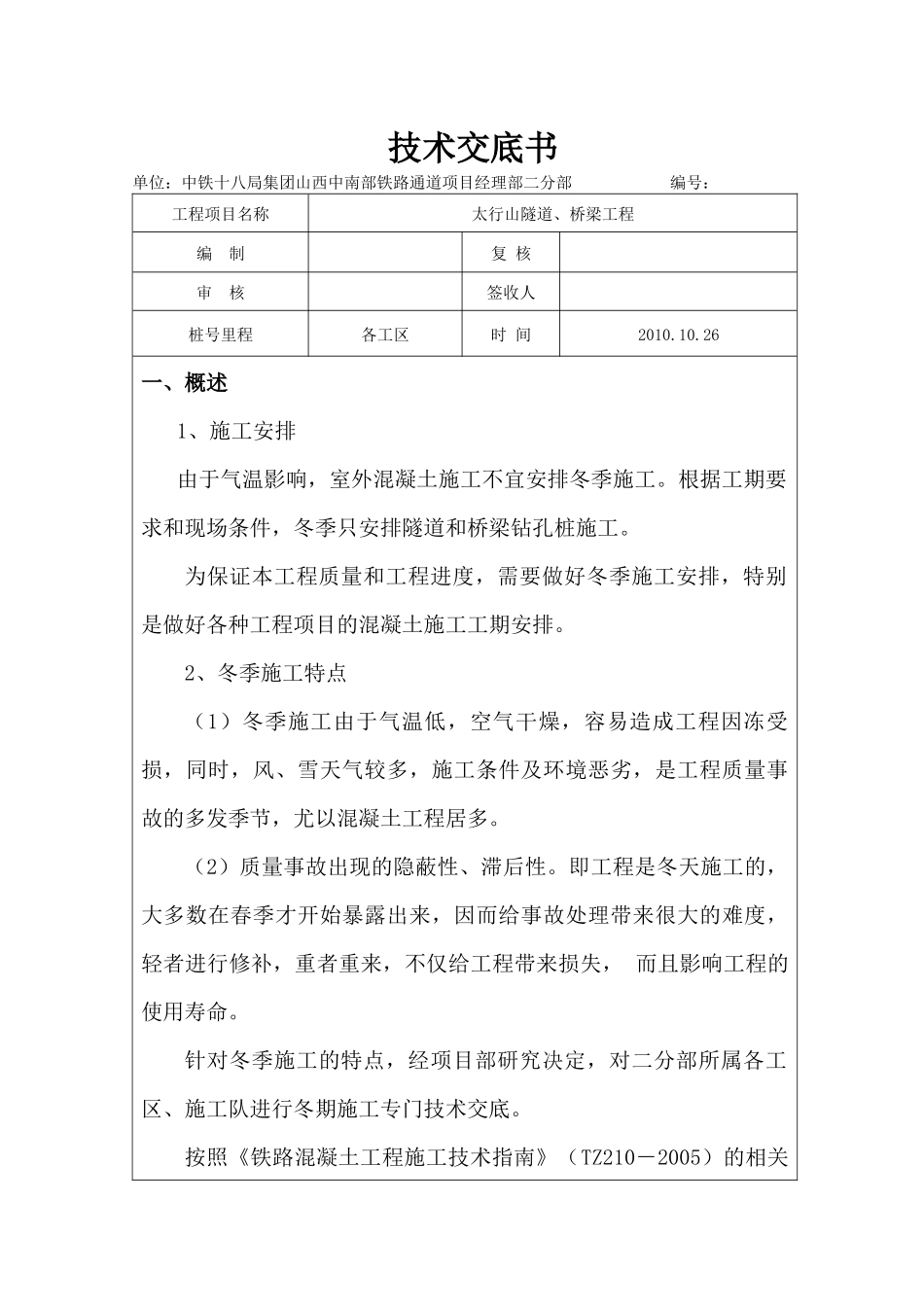

技术交底书单位:中铁十八局集团山西中南部铁路通道项目经理部二分部编号:工程项目名称太行山隧道、桥梁工程编制复核审核签收人桩号里程各工区时间2010
26一、概述1、施工安排由于气温影响,室外混凝土施工不宜安排冬季施工
根据工期要求和现场条件,冬季只安排隧道和桥梁钻孔桩施工
为保证本工程质量和工程进度,需要做好冬季施工安排,特别是做好各种工程项目的混凝土施工工期安排
2、冬季施工特点(1)冬季施工由于气温低,空气干燥,容易造成工程因冻受损,同时,风、雪天气较多,施工条件及环境恶劣,是工程质量事故的多发季节,尤以混凝土工程居多
(2)质量事故出现的隐蔽性、滞后性
即工程是冬天施工的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命
针对冬季施工的特点,经项目部研究决定,对二分部所属各工区、施工队进行冬期施工专门技术交底
按照《铁路混凝土工程施工技术指南》(TZ210-2005)的相关规定,当施工现场昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3d低于+5℃或最低气温低于-3℃时,混凝土工程必须采取冬季施工措施
二、施工技术措施1、混凝土冬季施工措施混凝土原材料加热首先考虑水,然后是砂石骨料,水泥只保温,不加热
拌制混凝土前,用热水洗刷、预热拌和机鼓筒
拌制混凝土时,砂石骨料的温度保持在0℃以上,拌和用水温度不低于5℃
必要时,先将拌和用水加热,当加热水不能满足拌和温度时,可再将骨料均匀加热
砂石骨料的加热温度控制在50℃以内,水的加热温度控制80℃以内
(1)拌合用水的加热及保温措施利用蒸汽低压锅炉直接向水箱内通蒸汽加热,水的加热温度一般为50~80℃(以能保证混凝土拌和物温度在10~30℃范围内),水箱四周及顶口用棉被保温

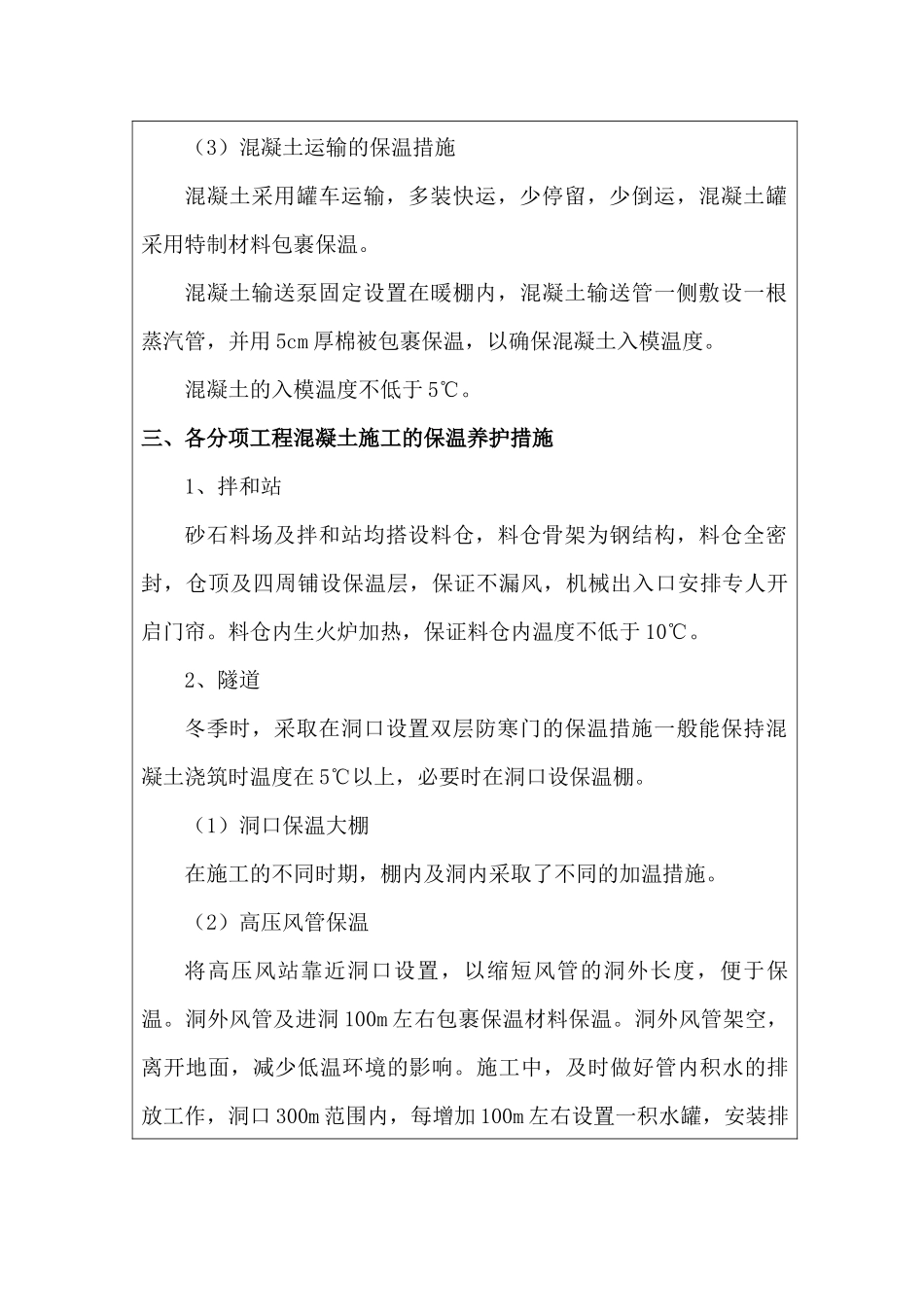

(2)混凝土的拌合混凝土的
